广州市万科房地产有限公司 GUANGZHOU VANKE REAL ESTATE CO
目标成本测算 作业指引 编号: 版号:A/0 页码:第 1 页 共 1 0 页 目标成本测算作业指引 编制 林东、吴学田 日期 2 0 0 6 -0 9 -0 5 初审 日期 审核 吴忠友 日期 2 0 0 6 -0 9 -0 5 批准 日期 修订记录 日 期 修订状态 修改内容 修改人 审核人 批准人 广州市万科房地产有限公司 GUANGZHOU VANKE REAL ESTATE CO
目标成本测算 作业指引 编号: 版号:A/0 页码:第 1 页 共 1 0 页 第 1 页 共 1 0 页 1
流程要素 1
流程目标:规范目标成本测算工作流程,有效地控制成本,确保目标成本的准确
流程主要责任部门:项目管理部、成本管理部
3.流程关键业绩指标: 流程KPI 责任部门/岗位 数据来源 目标成本变动率 成本管理部 集团总部 1
4.流程关键点: 流程关键点 关键点说明 支持文件 与各部门沟通 经验数据收集 2

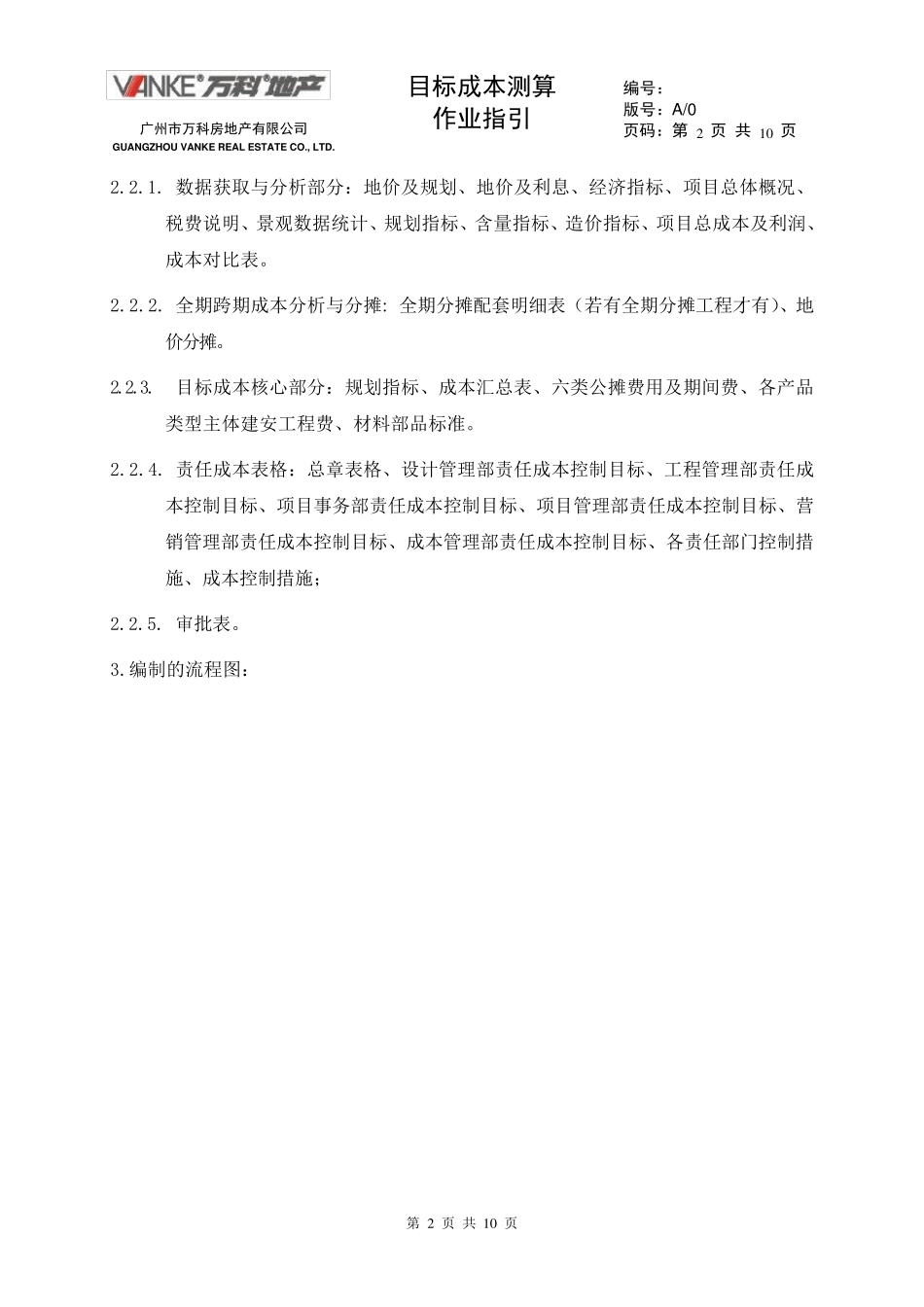

目标成本编制的原则与组成 2
目标成本编制应遵守的基本原则: 2
核算对象确定的原则: 按可售原则,项目内的各建造物按照是否可售来确定其是否列入目标成本的编制对象,可售产品必须作为目标成本的编制对象列入成本开发项目中,不可售产品不列入目标成本编制对象,其成本分摊到各可售产品的成本中
分期开发的项目,以期数作为编制目标成本的基本单位,每一期须编制独立的目标成本;对于每一期则有不同产品类型的核算对象,比如多层、小高层、高层、别墅等核算对象,本期的目标成本以各产品类型为基础进行编制
分摊原则:请参考集团《核算指导》 2
编制的原则(详细请参考集团《目标成本实施细则》): a) 准确严谨的原
