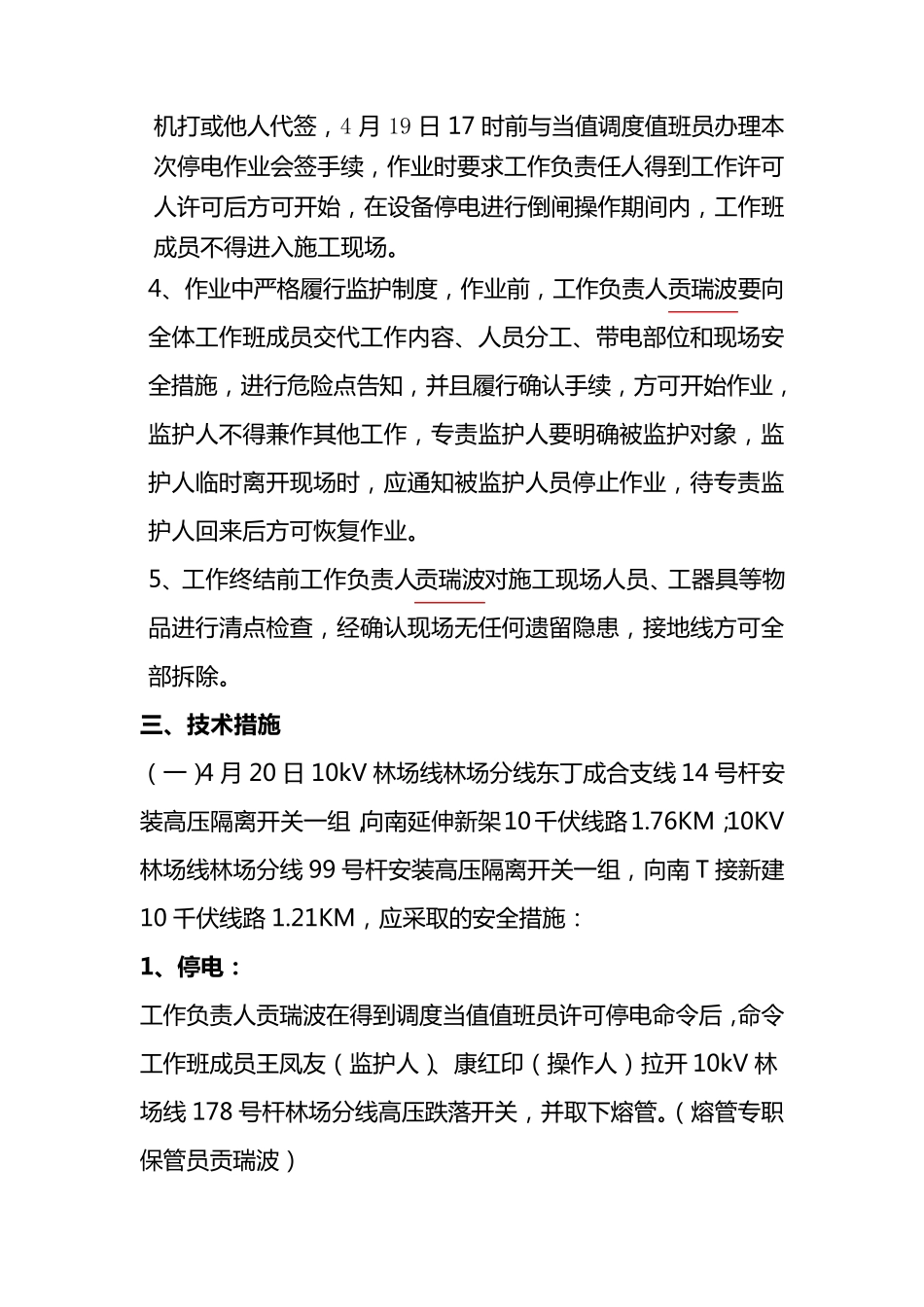

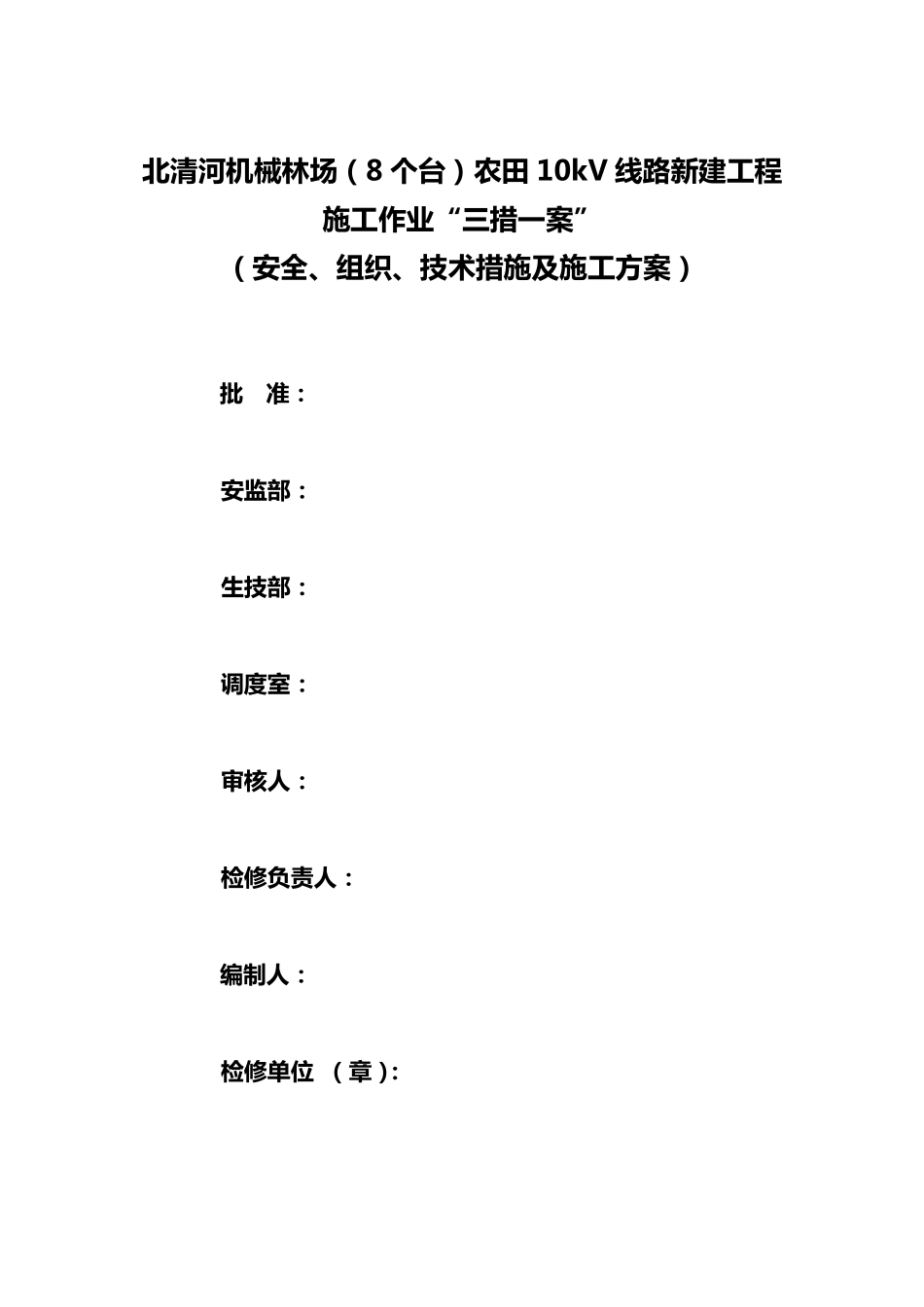

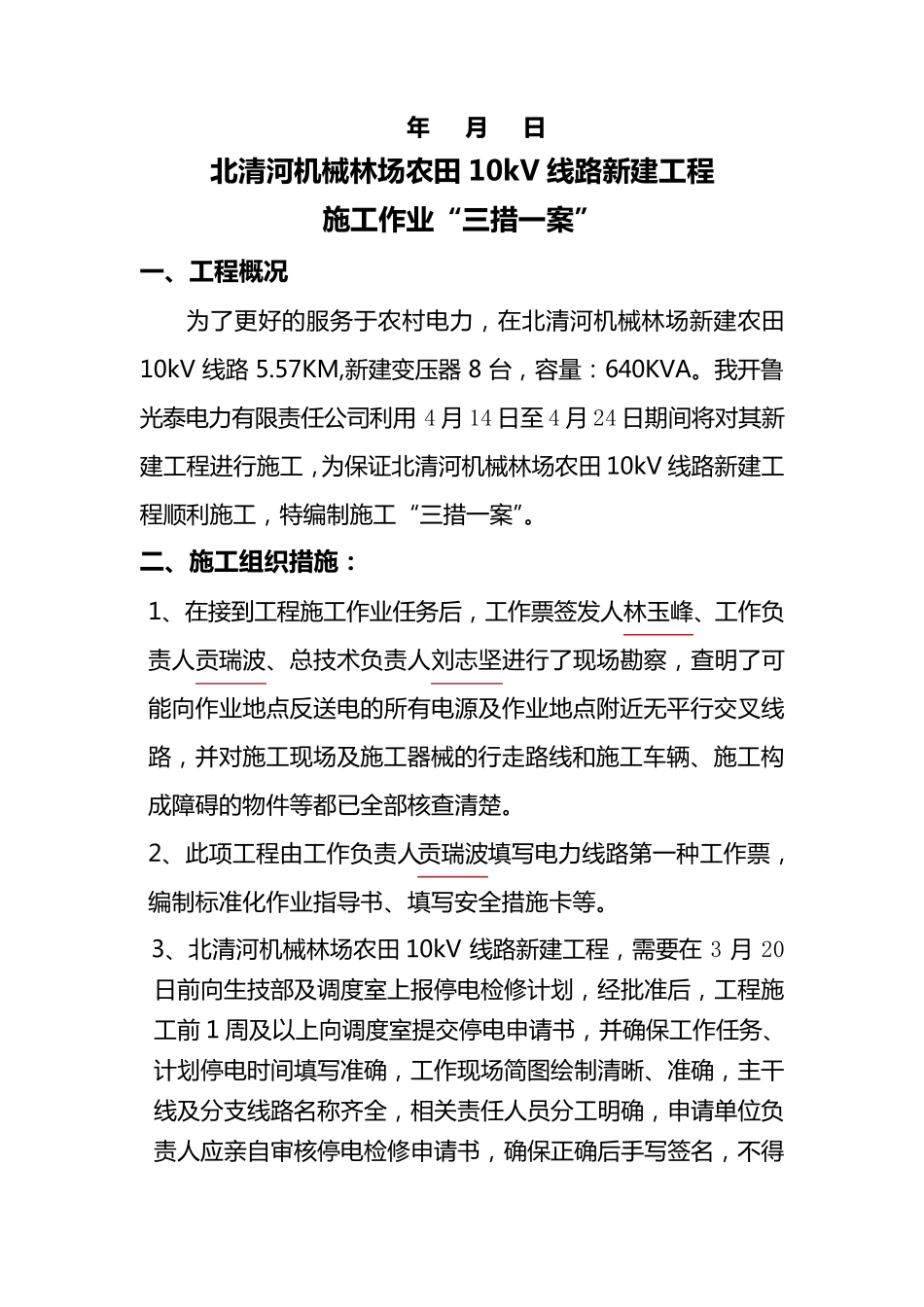

北 清 河 机 械 林 场 ( 8 个 台 ) 农 田 10kV 线 路 新 建 工 程 施 工 作 业 “三措一案” ( 安全、组织、技术措施 及施 工 方案) 批 准: 安监部: 生技部: 调度室: 审核人: 检修负责人: 编制人: 检修单位 ( 章): 年 月 日 北 清 河 机 械 林 场 农 田 10kV 线 路 新 建 工 程 施 工 作 业 “三措一案” 一、工 程 概况 为 了 更 好 的 服 务 于 农 村 电 力 , 在 北 清 河 机 械 林 场 新 建 农 田10kV 线 路5.57KM,新 建 变 压 器8 台 , 容 量 : 640KVA。 我 开 鲁光 泰 电 力 有 限 责 任 公 司 利 用4 月 14 日 至 4 月 24 日 期 间 将 对 其 新建 工 程 进 行 施 工 , 为 保 证 北 清 河 机 械 林 场 农 田 10kV 线 路 新 建 工程 顺 利 施 工 , 特 编 制 施 工 “三措一案”。 二、施 工 组织措施 : 1、在 接到工 程 施 工 作业任 务 后, 工 作票签发人林 玉峰、工 作负责 人贡瑞波、总技术负责 人刘志坚进 行 了 现场 勘察, 查明了 可能向作业地点反送电 的 所有 电 源及作业地点附近无平行 交叉线路 , 并对 施 工 现场 及施 工 器 械 的 行 走路 线 和施 工 车辆、施 工 构成障碍的 物件等都已 全 部 核 查清 楚 。 2、此 项 工 程 由 工 作负责 人贡瑞波填 写 电 力 线 路 第 一种 工 作票,编 制 标 准 化 作业指 导 书 、填 写 安 全 措施 卡 等。 3、北 清 河 机 械 林 场 农 田 10kV 线 路 新 建 工 程 , 需 要 在3 月20日 前 向生 技部 及调 度 室 上 报 停 电 检 修 计 划 , 经 批 准 后, 工 程 施工 前 1 周 及以 上 向调 度 室 提 交停 电 申 请 书 , 并确 保 工 作任 务 、计 划 停 电 时 间 填 写 准 确 , 工 作现场 简 图 绘 制 清 晰 、准 确 , 主 干线 及分 支 线 路 名 称 齐 全 , 相 关 责 任 人员 分 工 明确 , 申 请 单 位 负责 人应 亲 自 审 核 停 电 检 修 申 请 书 , 确 保 正 确 后手 写 签名 , 不 得机 打 或 他 人 代 签 , 4 月 19 日 17 时 前...
