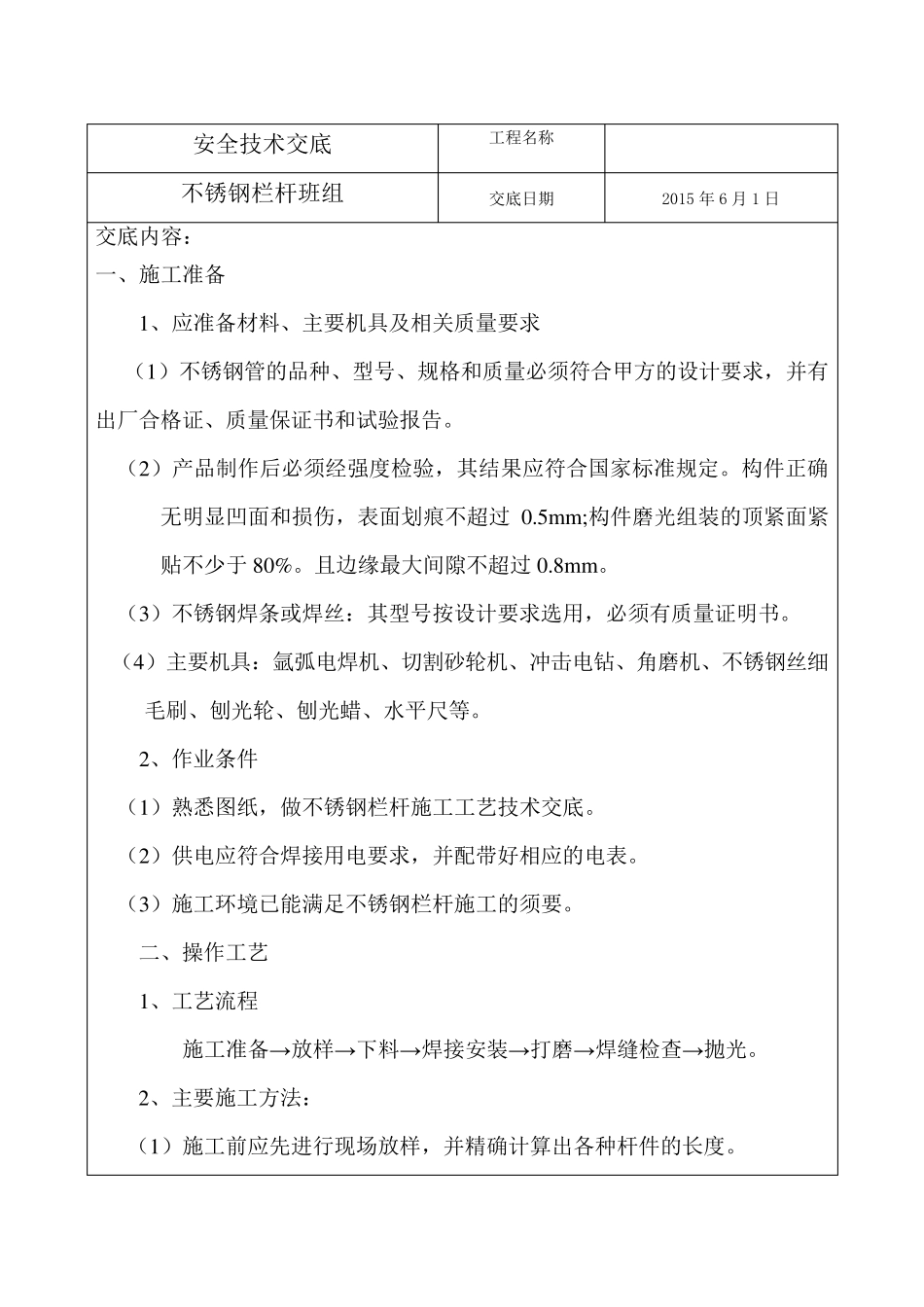

安全技术交底 工程名称 不锈钢栏杆班组 交底日期 2015 年6 月1 日 交底内容: 一、施工准备 1、应准备材料、主要机具及相关质量要求 (1)不锈钢管的品种、型号、规格和质量必须符合甲方的设计要求,并有出厂合格证、质量保证书和试验报告
(2)产品制作后必须经强度检验,其结果应符合国家标准规定
构件正确无明显凹面和损伤,表面划痕不超过 0
5m m ;构件磨光组装的顶紧面紧贴不少于 80%
且边缘最大间隙不超过 0
(3)不锈钢焊条或焊丝:其型号按设计要求选用,必须有质量证明书
(4)主要机具:氩弧电焊机、切割砂轮机、冲击电钻、角磨机、不锈钢丝细毛刷、刨光轮、刨光蜡、水平尺等
2、作业条件 (1)熟悉图纸,做不锈钢栏杆施工工艺技术交底
(2)供电应符合焊接用电要求,并配带好相应的电表
(3)施工环境 已 能 满 足 不锈钢栏杆施工的须要
二 、操 作工艺 1、工艺流 程 施工准备→放 样 →下 料→焊接安装→打 磨→焊缝 检查 →抛 光
2、主要施工方法 : (1)施工前 应先 进 行 现 场 放 样 ,并精 确计算 出各 种杆件的长 度

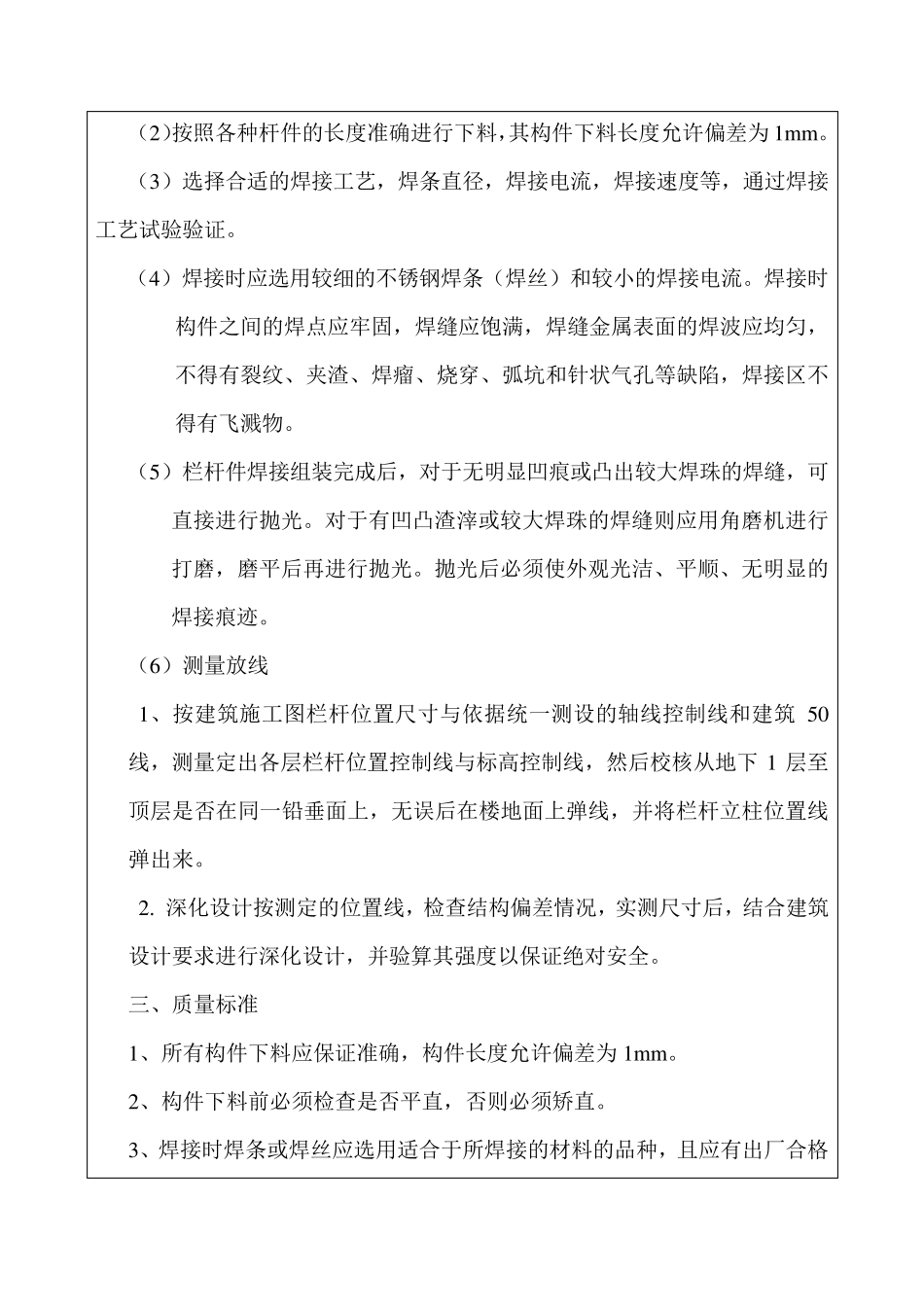

(2)按照各种杆件的长度准确进行下料,其构件下料长度允许偏差为1m m
(3)选择合适的焊接工艺,焊条直径,焊接电流,焊接速度等,通过焊接工艺试验验证
(4)焊接时应选用较细的不锈钢焊条(焊丝)和较小的焊接电流
焊接时构件之间的焊点应牢固,焊缝应饱满,焊缝金属表面的焊波应均匀,不得有裂纹、夹渣、焊瘤、烧穿、弧坑和针状气孔等缺陷,焊接区不得有飞溅物
(5)栏杆件焊接组装完成后,对于无明显凹痕或凸出较大焊珠的焊缝,可直接进行抛光
对于有凹凸渣滓或较大焊珠的焊缝则应用角磨机进行打磨,磨平后再进行抛光
抛光后必须使外观光洁、平顺、无明显的焊接痕迹
(6)测量放线 1、按建筑施工图栏杆位置尺寸与依据统一测
