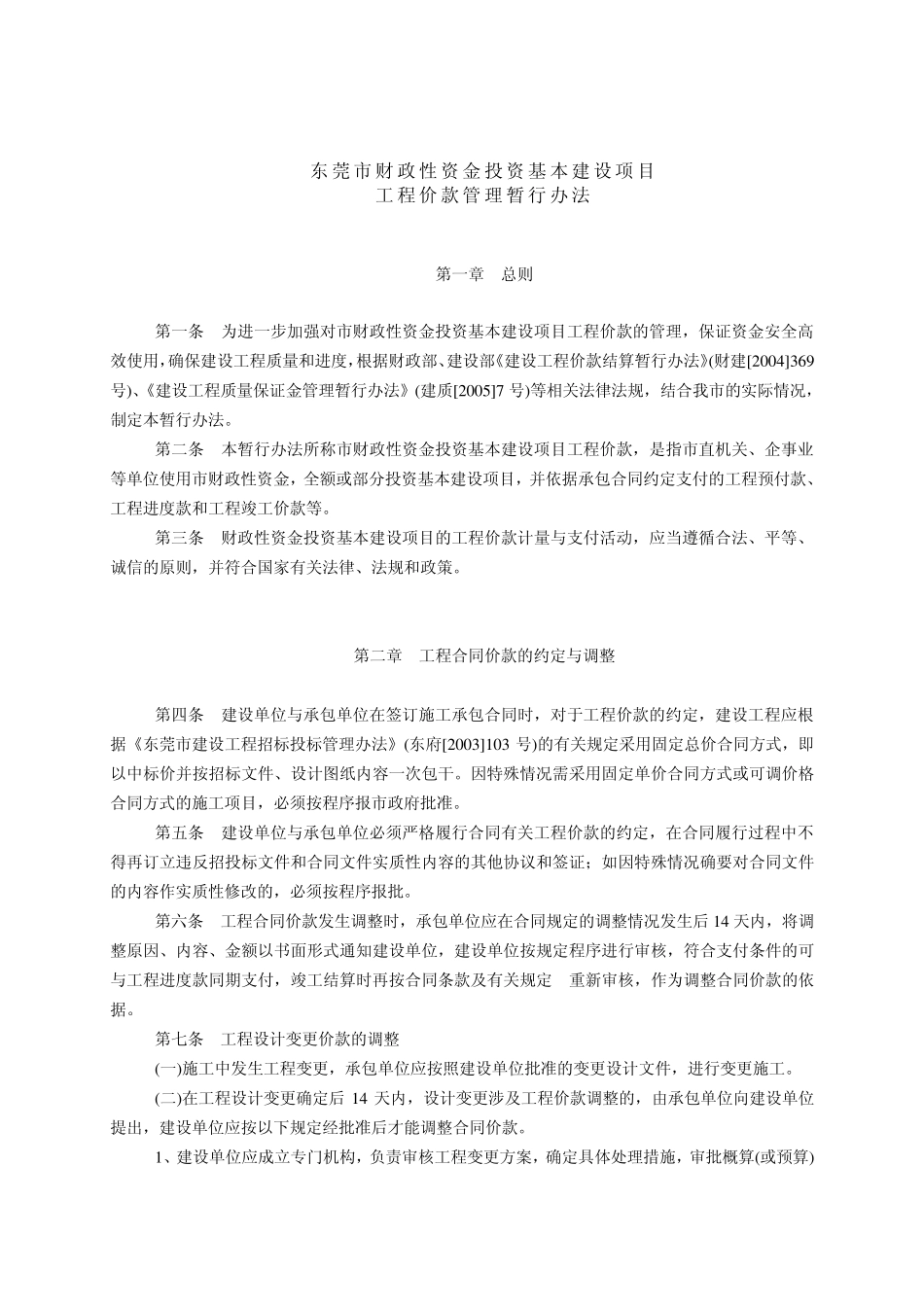

东莞市财政性资金投资基本建设项目 工程价款管理暂行办法 第一章 总则 第一条 为进一步加强对市财政性资金投资基本建设项目工程价款的管理,保证资金安全高效使用,确保建设工程质量和进度,根据财政部、建设部《建设工程价款结算暂行办法》(财建[2004]369号)、《建设工程质量保证金管理暂行办法》(建质[2005]7 号)等相关法律法规,结合我市的实际情况,制定本暂行办法
第二条 本暂行办法所称市财政性资金投资基本建设项目工程价款,是指市直机关、企事业等单位使用市财政性资金,全额或部分投资基本建设项目,并依据承包合同约定支付的工程预付款、工程进度款和工程竣工价款等
第三条 财政性资金投资基本建设项目的工程价款计量与支付活动,应当遵循合法、平等、诚信的原则,并符合国家有关法律、法规和政策
第二章 工程合同价款的约定与调整 第四条 建设单位与承包单位在签订施工承包合同时,对于工程价款的约定,建设工程应根据《东莞市建设工程招标投标管理办法》(东府[2003]103 号)的有关规定采用固定总价合同方式,即以中标价并按招标文件、设计图纸内容一次包干
因特殊情况需采用固定单价合同方式或可调价格合同方式的施工项目,必须按程序报市政府批准
第五条 建设单位与承包单位必须严格履行合同有关工程价款的约定,在合同履行过程中不得再订立违反招投标文件和合同文件实质性内容的其他协议和签证;如因特殊情况确要对合同文件的内容作实质性修改的,必须按程序报批
第六条 工程合同价款发生调整时,承包单位应在合同规定的调整情况发生后 14 天内,将调整原因、内容、金额以书面形式通知建设单位,建设单位按规定程序进行审核,符合支付条件的可与工程进度款同期支付,竣工结算时再按合同条款及有关规定 重新审核,作为调整合同价款的依据
第七条 工程设计变更价款的调整 (一)施工中发生工程变更,承包单位应按照建设单位批准的变
