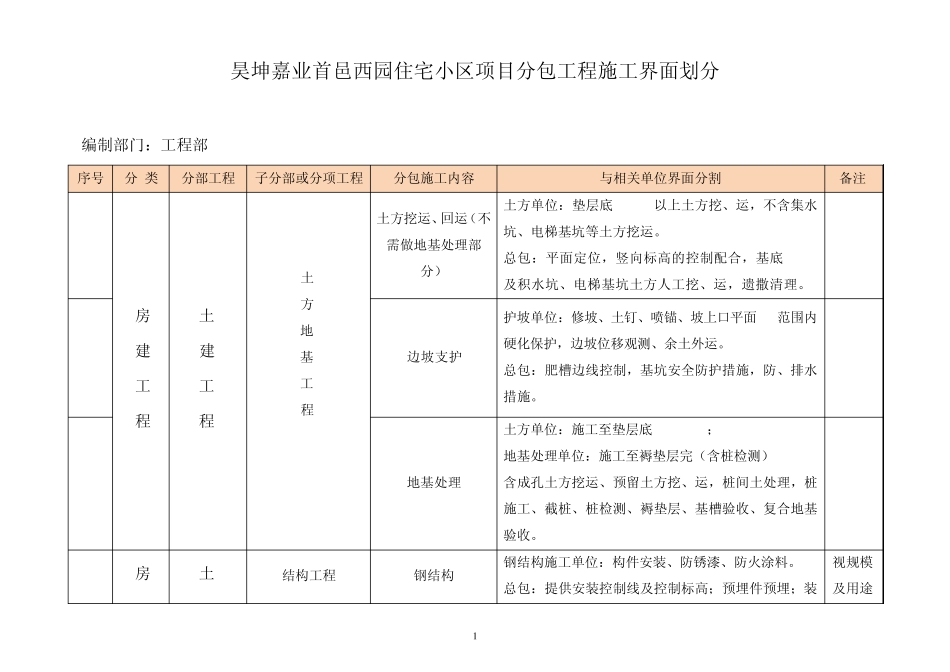

1 昊坤嘉业首邑西园住宅小区项目分包工程施工界面划分 编制部门:工程部 序号 分 类 分部工程 子分部或分项工程 分包施工内容 与相关单位界面分割 备注 01 房 建 工 程 土 建 工 程 土 方 地 基 工 程 土方挖运、回运(不需做地基处理部分) 土方单位:垫层底+10cm以上土方挖、运,不含集水坑、电梯基坑等土方挖运。 总包:平面定位,竖向标高的控制配合,基底+10cm及积水坑、电梯基坑土方人工挖、运,遗撒清理。 02 边坡支护 护坡单位:修坡、土钉、喷锚、坡上口平面1m范围内硬化保护,边坡位移观测、余土外运。 总包:肥槽边线控制,基坑安全防护措施,防、排水措施。 03 地基处理 土方单位:施工至垫层底+30~50cm; 地基处理单位:施工至褥垫层完(含桩检测) 含成孔土方挖运、预留土方挖、运,桩间土处理,桩施工、截桩、桩检测、褥垫层、基槽验收、复合地基验收。 04 房 土 结构工程 钢结构 钢结构施工单位:构件安装、防锈漆、防火涂料。 总包:提供安装控制线及控制标高;预埋件预埋;装视规模及用途 2 序号 分 类 分部工程 子分部或分项工程 分包施工内容 与相关单位界面分割 备注 建 工 程 建 工 程 饰收口。 05 装 饰 装 修 工 程 幕墙制作安装 幕墙施工单位:幕墙安装施工、配合其他专业开洞、预留施工; 总包:幕墙埋件预埋,提供安装控制线及控制标高,外脚手架局部拆改,负责幕墙与结构之间保温节点、防水节点及装饰收口; 06 入户门采购及安装 户门安装单位:门体安装、调试、必要的成保措施 总 包:提供安装控制及控制标高,弱电管路预埋、塞口及收口; 弱电厂家:配合门厂家、总包单位出具门体及结构弱电管路预留预埋图纸。 07 房 建 工 程 土 建 工 程 装 饰 装 修 工 程 车库门采购及安装 门安装单位:门体、配件安装,穿线、接线,调试; 总 包:提供安装控制线及控制标高,塞口及收口;电气管路预留预埋; 弱电单位:配合门厂家、总包单位出具门体及结构强、弱电管路预留预埋图纸,穿线、调试。 08 单元门采购及安装 门安装单位:门体、配件安装,穿线、接线,调试; 总 包:提供安装控制线及控制标高,塞口及收口;电气管路预留预埋; 弱电单位:配合门厂家、总包单位出具门体及结构强、 3 序号 分 类 分部工程 子分部或分项工程 分包施工内容 与相关单位界面分割 备注 弱电管路预留预埋图纸,穿线、调试...
