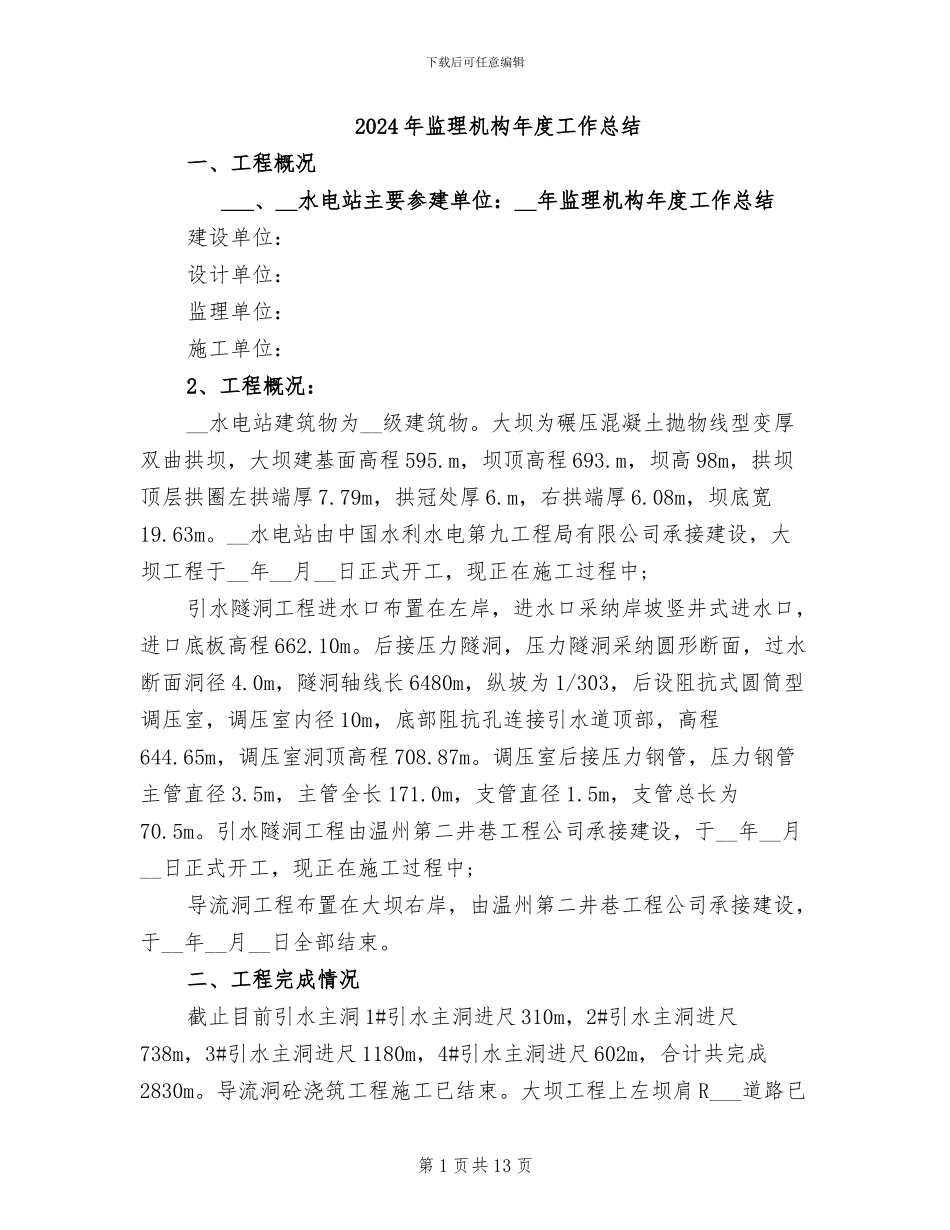

下载后可任意编辑2024 年监理机构年度工作总结一、工程概况___、__水电站主要参建单位:__年监理机构年度工作总结建设单位:设计单位:监理单位:施工单位:2、工程概况:__水电站建筑物为__级建筑物
大坝为碾压混凝土抛物线型变厚双曲拱坝,大坝建基面高程 595
m,坝顶高程 693
m,坝高 98m,拱坝顶层拱圈左拱端厚 7
79m,拱冠处厚 6
m,右拱端厚 6
08m,坝底宽19
__水电站由中国水利水电第九工程局有限公司承接建设,大坝工程于__年__月__日正式开工,现正在施工过程中;引水隧洞工程进水口布置在左岸,进水口采纳岸坡竖井式进水口,进口底板高程 662
后接压力隧洞,压力隧洞采纳圆形断面,过水断面洞径 4
0m,隧洞轴线长 6480m,纵坡为 1/303,后设阻抗式圆筒型调压室,调压室内径 10m,底部阻抗孔连接引水道顶部,高程644
65m,调压室洞顶高程 708
调压室后接压力钢管,压力钢管主管直径 3
5m,主管全长 171
0m,支管直径 1
5m,支管总长为70
引水隧洞工程由温州第二井巷工程公司承接建设,于__年__月__日正式开工,现正在施工过程中;导流洞工程布置在大坝右岸,由温州第二井巷工程公司承接建设,于__年__月__日全部结束
二、工程完成情况截止目前引水主洞 1#引水主洞进尺 310m,2#引水主洞进尺738m,3#引水主洞进尺 1180m,4#引水主洞进尺 602m,合计共完成2830m
导流洞砼浇筑工程施工已结束

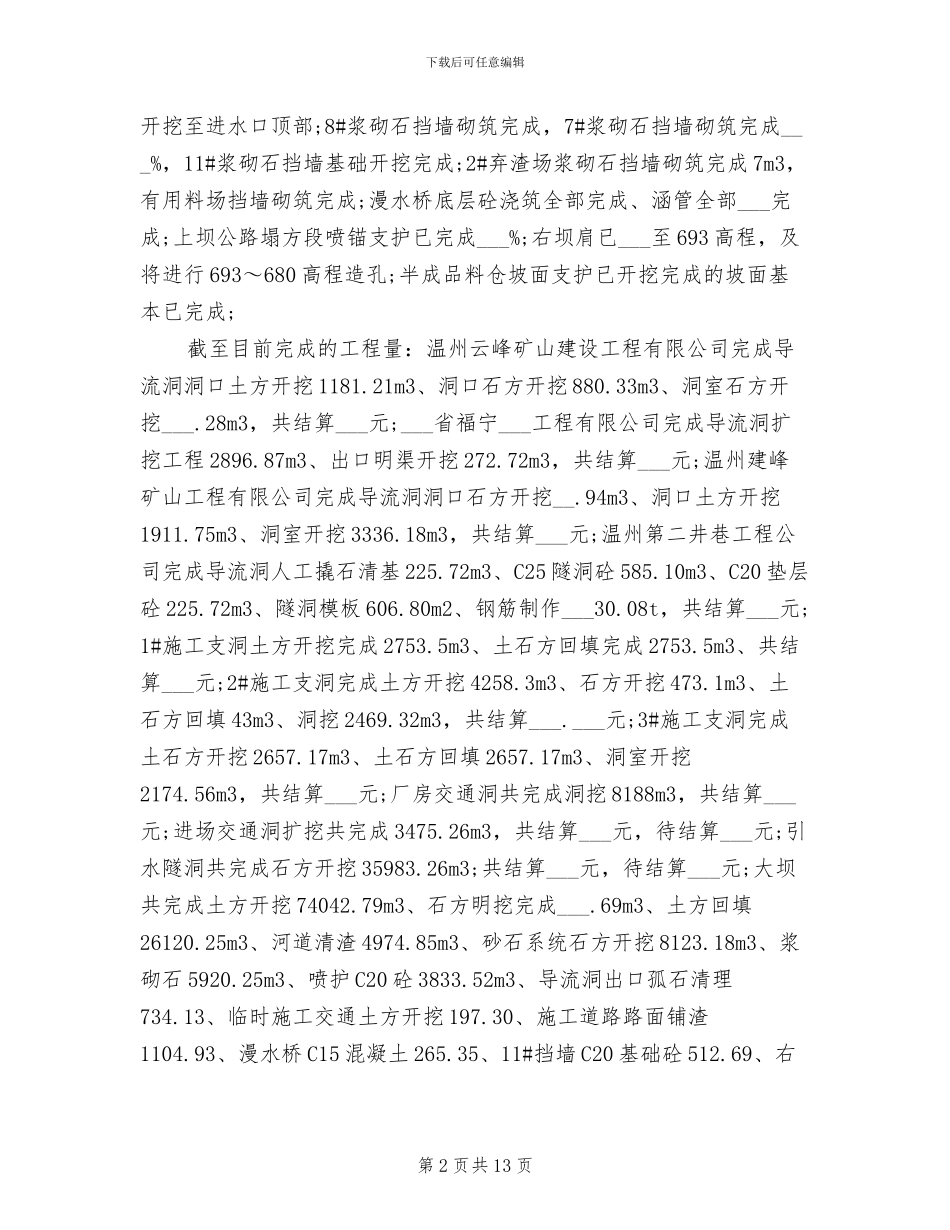

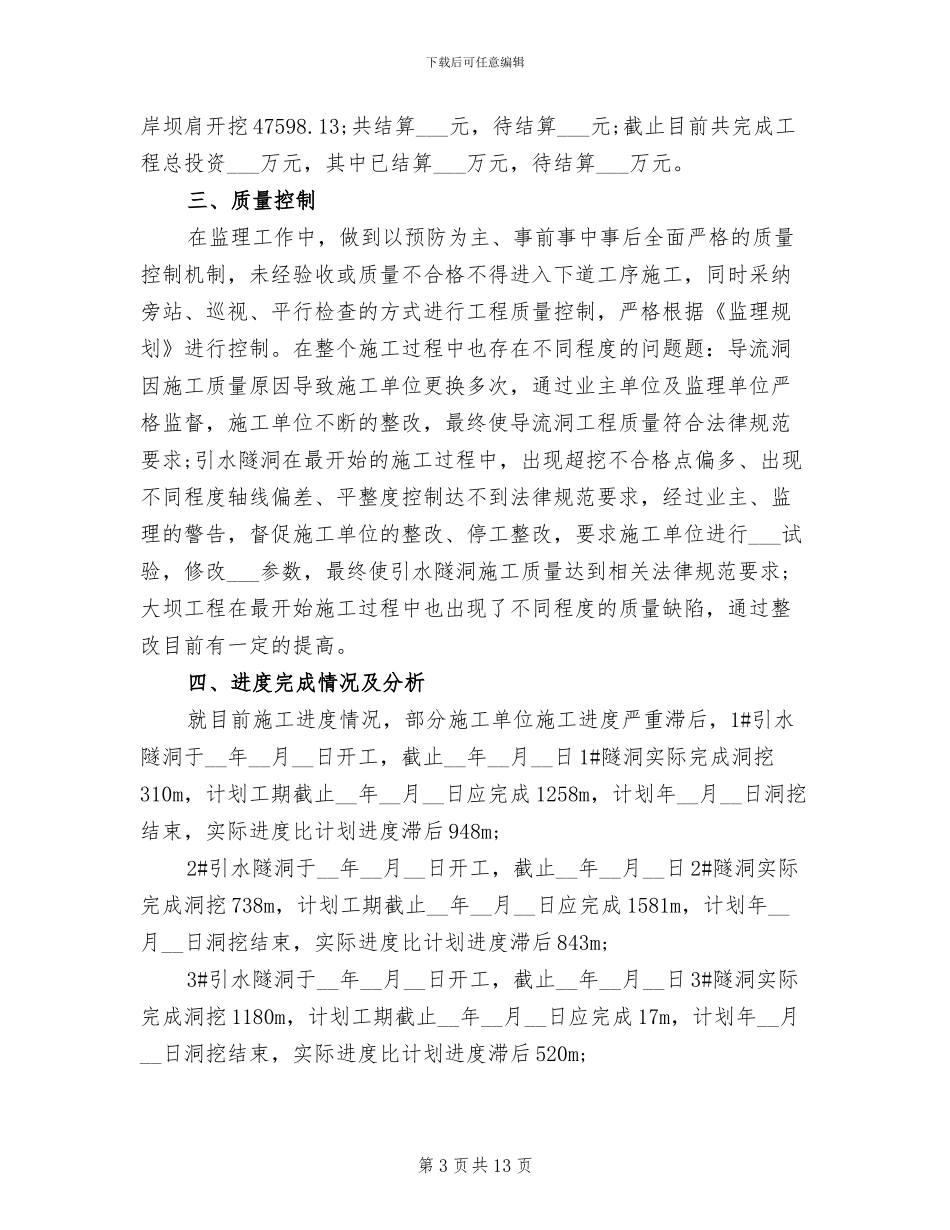

大坝工程上左坝肩 R___道路已第 1 页共 13 页下载后可任意编辑开挖至进水口顶部;8#浆砌石挡墙砌筑完成,7#浆砌石挡墙砌筑完成___%,11#浆砌石挡墙基础开挖完成;2#弃渣场浆砌石挡墙砌筑完成 7m3,有用料场挡墙砌筑完成;漫水桥底层砼浇筑全部完成、涵管全部___完成;上坝公路
