电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2024年箱梁水波纹问题解决总结范本

2024年箱梁水波纹问题解决总结范本_第1页
1/18
2024年箱梁水波纹问题解决总结范本_第2页
2/18
2024年箱梁水波纹问题解决总结范本_第3页
3/18

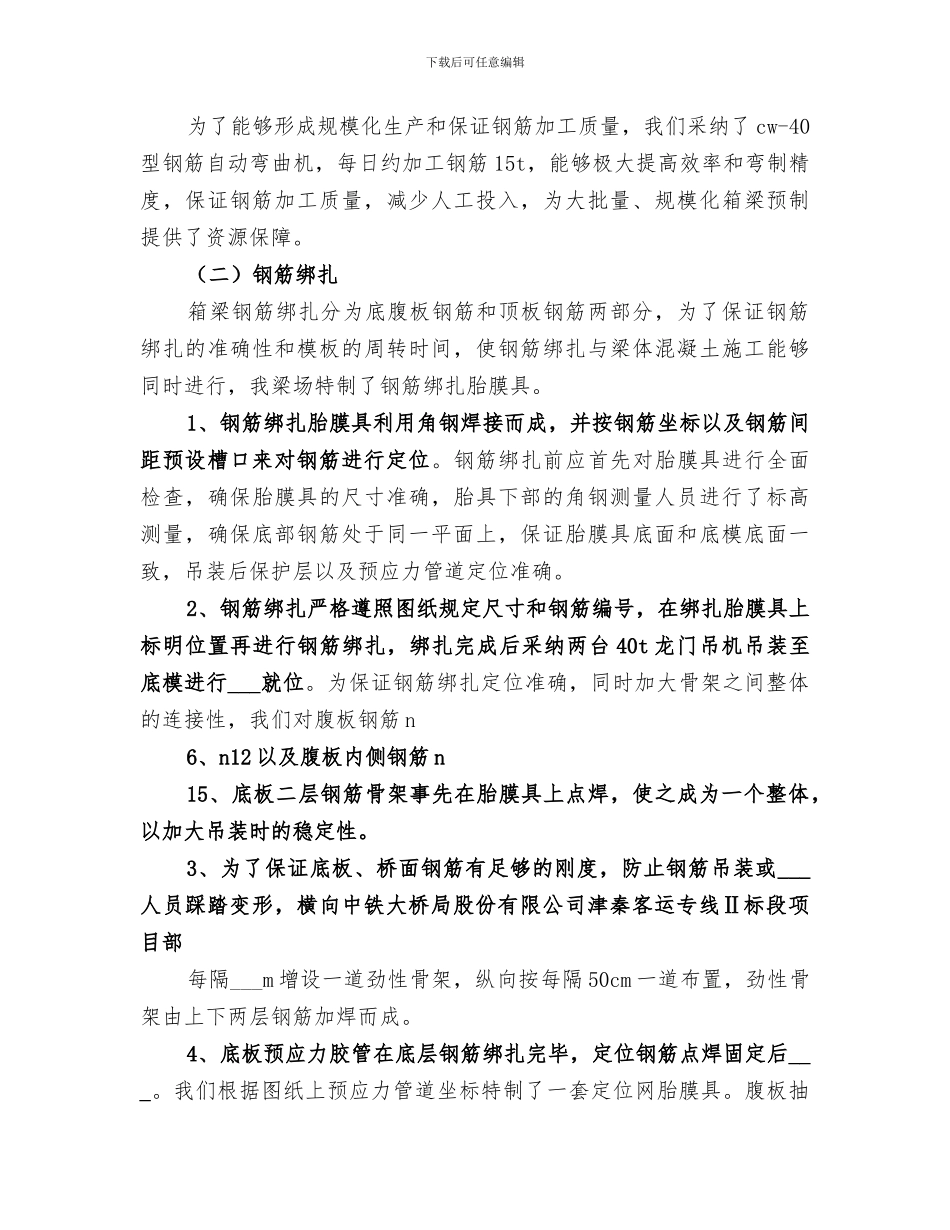

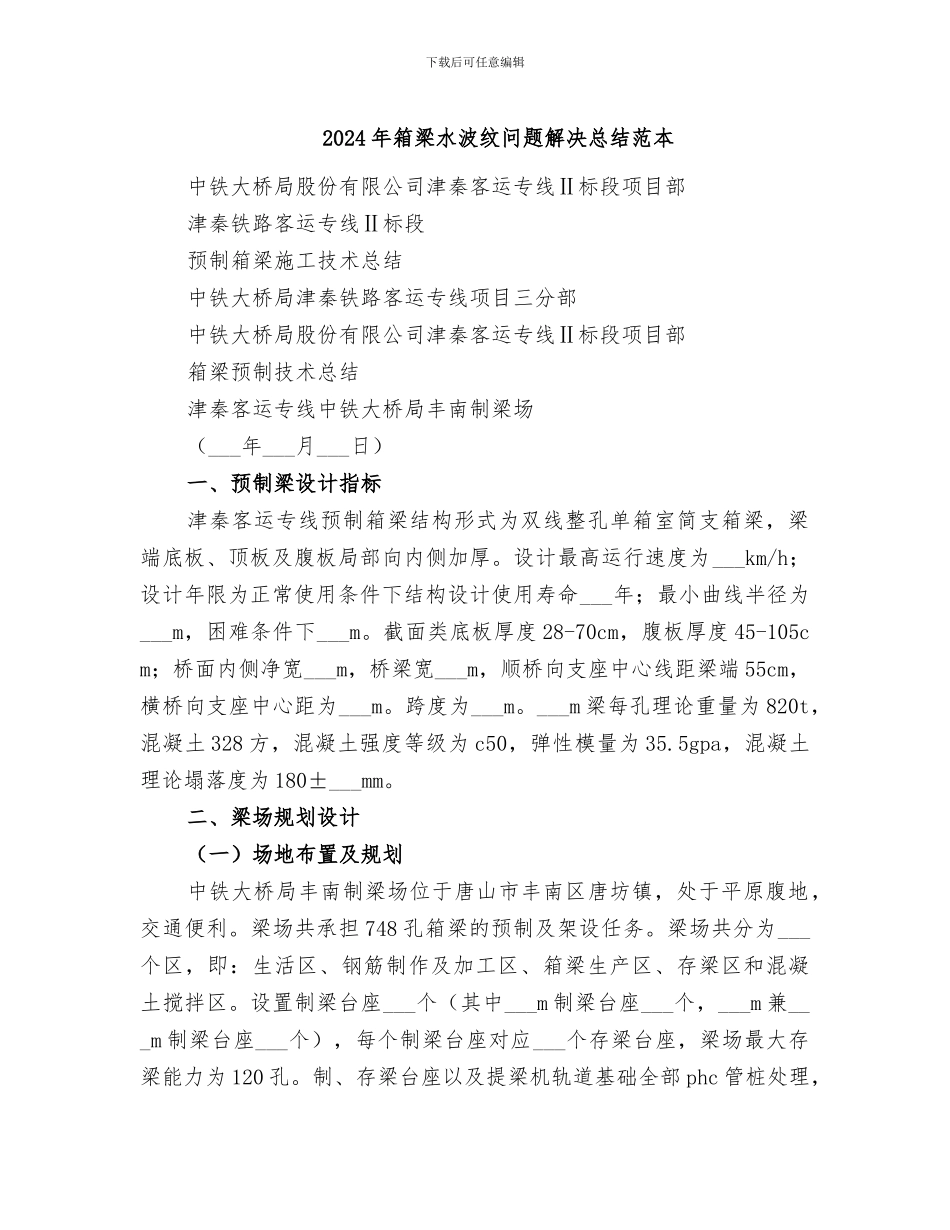

下载后可任意编辑2024 年箱梁水波纹问题解决总结范本中铁大桥局股份有限公司津秦客运专线Ⅱ标段项目部津秦铁路客运专线Ⅱ标段预制箱梁施工技术总结中铁大桥局津秦铁路客运专线项目三分部中铁大桥局股份有限公司津秦客运专线Ⅱ标段项目部箱梁预制技术总结津秦客运专线中铁大桥局丰南制梁场(___年___月___日)一、预制梁设计指标津秦客运专线预制箱梁结构形式为双线整孔单箱室简支箱梁,梁端底板、顶板及腹板局部向内侧加厚。设计最高运行速度为___km/h;设计年限为正常使用条件下结构设计使用寿命___年;最小曲线半径为___m,困难条件下___m。截面类底板厚度 28-70cm,腹板厚度 45-105cm;桥面内侧净宽___m,桥梁宽___m,顺桥向支座中心线距梁端 55cm,横桥向支座中心距为___m。跨度为___m。___m 梁每孔理论重量为 820t,混凝土 328 方,混凝土强度等级为 c50,弹性模量为 35.5gpa,混凝土理论塌落度为 180±___mm。二、梁场规划设计(一)场地布置及规划中铁大桥局丰南制梁场位于唐山市丰南区唐坊镇,处于平原腹地,交通便利。梁场共承担 748 孔箱梁的预制及架设任务。梁场共分为___个区,即:生活区、钢筋制作及加工区、箱梁生产区、存梁区和混凝土搅拌区。设置制梁台座___个(其中___m 制梁台座___个,___m 兼___m 制梁台座___个),每个制梁台座对应___个存梁台座,梁场最大存梁能力为 120 孔。制、存梁台座以及提梁机轨道基础全部 phc 管桩处理,下载后可任意编辑地基承载能力能够满足制、存梁要求。梁场配置底模___套、内模___套、侧模___套,月生产能力为 75 孔。(二)混凝土拌合站拌合站配置两台 hls120 型搅拌机、两台 zl50z 装载机、___台洗石机以及粗骨料和细骨料储存仓,每种材料按进场状态分为待检区及合格区,为保证混凝土原材质量,骨料储存仓全部采纳彩钢瓦防雨棚进行遮盖。为了保证原材料的供应,每台搅拌机配___个 100t 的储藏罐,其中___个水泥储藏罐,___个粉煤灰储藏罐,___个矿粉储藏罐。在砂石料存放场设___个区包括___个碎石存放区和___个砂存放区另设___个砂石料冲洗区。整个砂石料场占地___亩,可存砂石料___m3。中铁大桥局股份有限公司津秦客运专线Ⅱ标段项目部三、钢筋工程钢筋施工顺序:进场检验→钢筋下料→弯制成型→预留支座和防落梁预埋钢板位置→绑扎钢筋骨架→固定预应力管道→吊装就位(一)钢筋加工:1、钢筋下料钢筋下料应根据钢筋编号和供料尺寸的长短,统筹安排,采纳连续下...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年箱梁水波纹问题解决总结范本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
