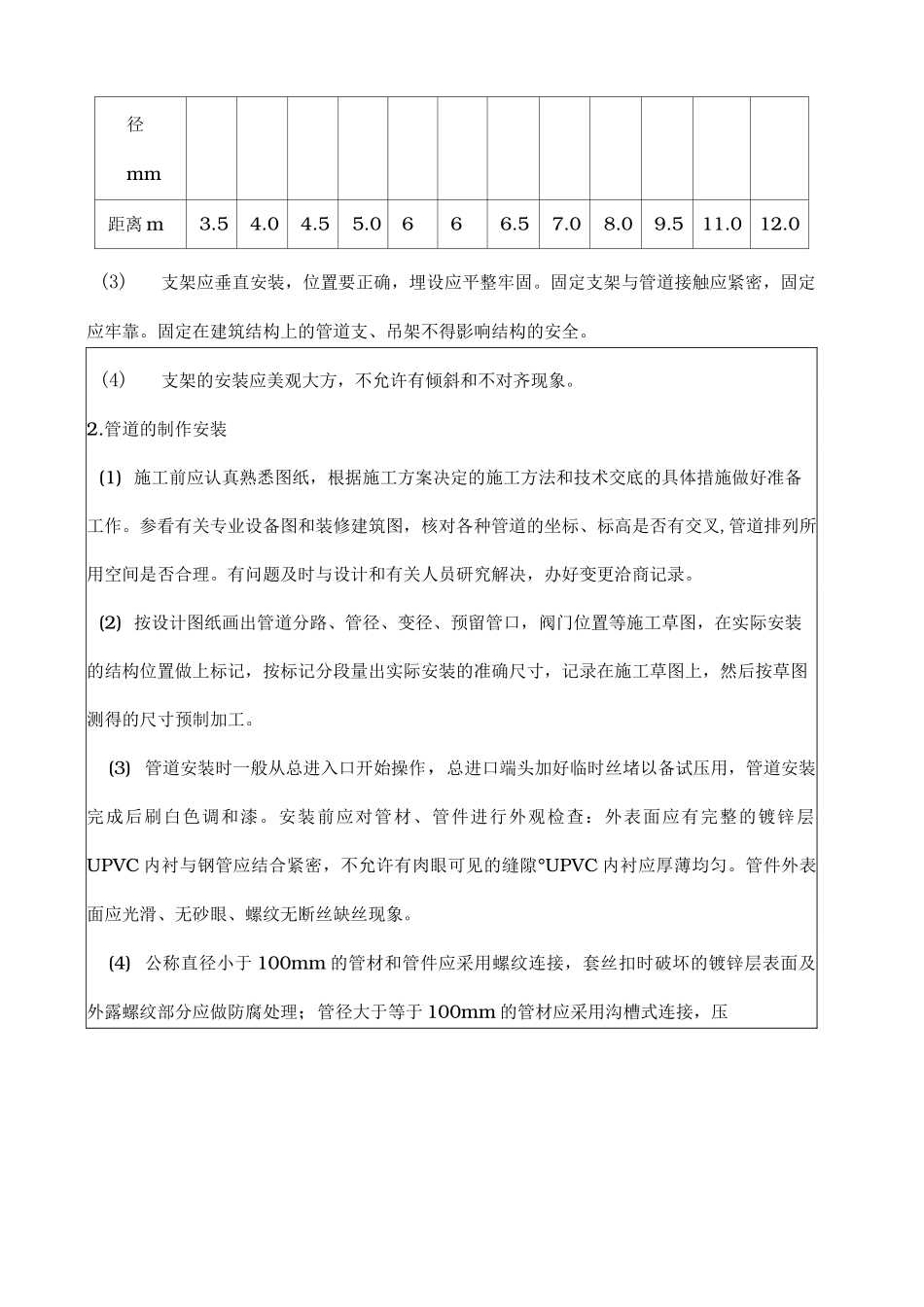

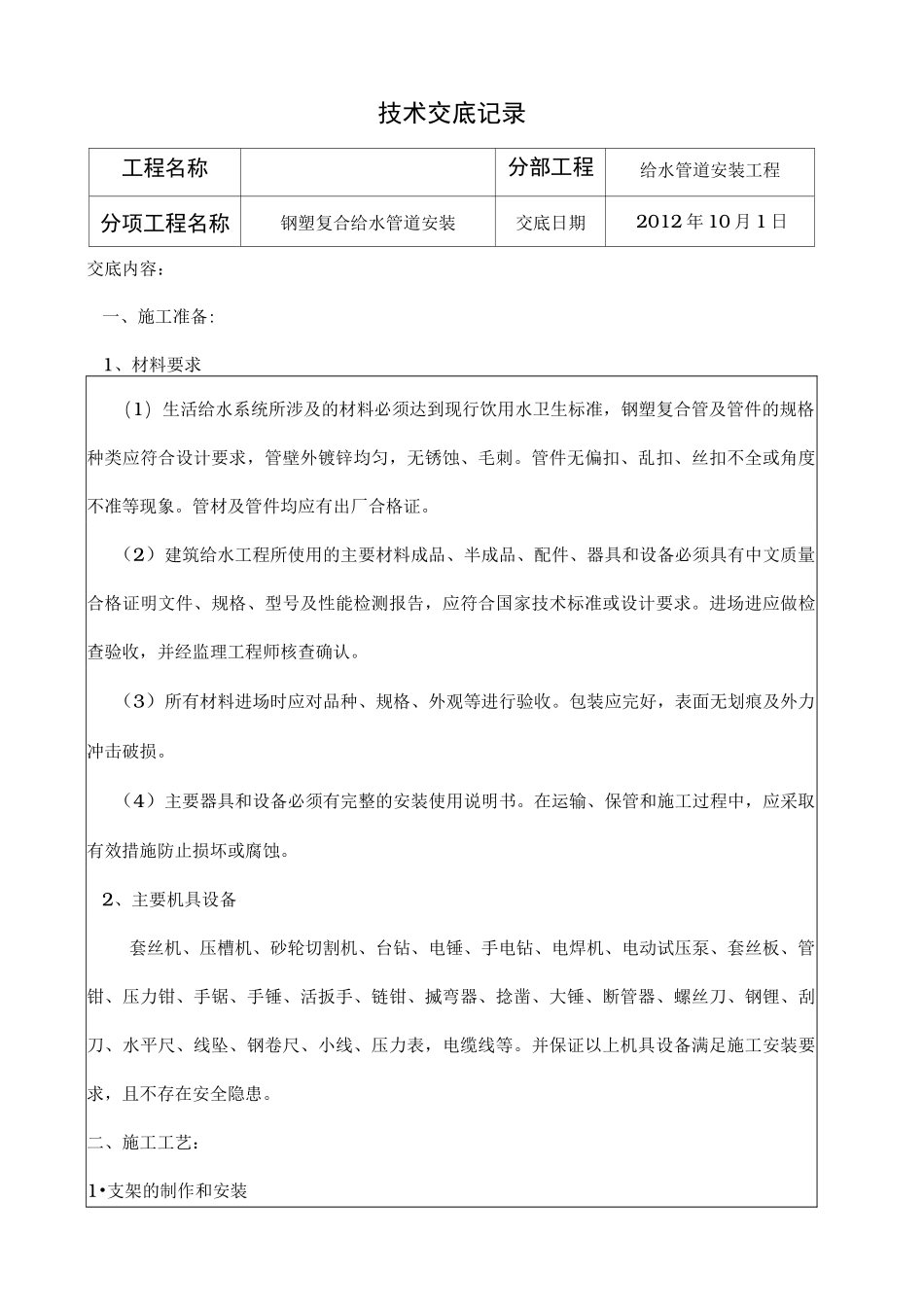

技术交底记录工程名称分部工程给水管道安装工程分项工程名称钢塑复合给水管道安装交底日期2012 年 10 月 1 日交底内容:一、施工准备:1、材料要求(1)生活给水系统所涉及的材料必须达到现行饮用水卫生标准,钢塑复合管及管件的规格种类应符合设计要求,管壁外镀锌均匀,无锈蚀、毛刺。管件无偏扣、乱扣、丝扣不全或角度不准等现象。管材及管件均应有出厂合格证。(2)建筑给水工程所使用的主要材料成品、半成品、配件、器具和设备必须具有中文质量合格证明文件、规格、型号及性能检测报告,应符合国家技术标准或设计要求。进场进应做检查验收,并经监理工程师核查确认。(3)所有材料进场时应对品种、规格、外观等进行验收。包装应完好,表面无划痕及外力冲击破损。(4)主要器具和设备必须有完整的安装使用说明书。在运输、保管和施工过程中,应采取有效措施防止损坏或腐蚀。2、主要机具设备套丝机、压槽机、砂轮切割机、台钻、电锤、手电钻、电焊机、电动试压泵、套丝板、管钳、压力钳、手锯、手锤、活扳手、链钳、揻弯器、捻凿、大锤、断管器、螺丝刀、钢锂、刮刀、水平尺、线坠、钢卷尺、小线、压力表,电缆线等。并保证以上机具设备满足施工安装要求,且不存在安全隐患。二、施工工艺:1•支架的制作和安装工程名称分项工程名称钢塑复合给水管道安装分部工程给水管道安装工程交底日期2012 年 10 月 1 日(1)管道支架、吊架、防晃支架的型式、材质、加工尺寸应符合设计要求和国家现行有关标准的规定。本工程采用固定门型支架及丝杆吊架结合的支架方案,在梁下采用固定门型支架,在楼板下采用丝杆形式的吊架,支架的整体平整度应符合要求。门型支架及丝杆吊架的横担采用角钢制作,角钢的规格应符合要求。支架制作应得体美观,支架的焊缝处应饱满,焊接后焊渣及时清理,支架除锈后刷防腐漆两道之后,管道支架刷白色调和漆。(2)支架安装前应认真熟悉图纸,确定管道的标高,管道水平安装的支、吊架间距不应大于下表的规定;技术负责人交底人接受交底人技术交底记录交底内容:公称直253240506580100125150200250300径mm距离 m3.54.04.55.0666.57.08.09.511.012.0(3)支架应垂直安装,位置要正确,埋设应平整牢固。固定支架与管道接触应紧密,固定应牢靠。固定在建筑结构上的管道支、吊架不得影响结构的安全。(4)支架的安装应美观大方,不允许有倾斜和不对齐现象。2.管道的制作安装(1) 施工前应认真熟悉图纸,根据施工方案决定的施工方法和...
