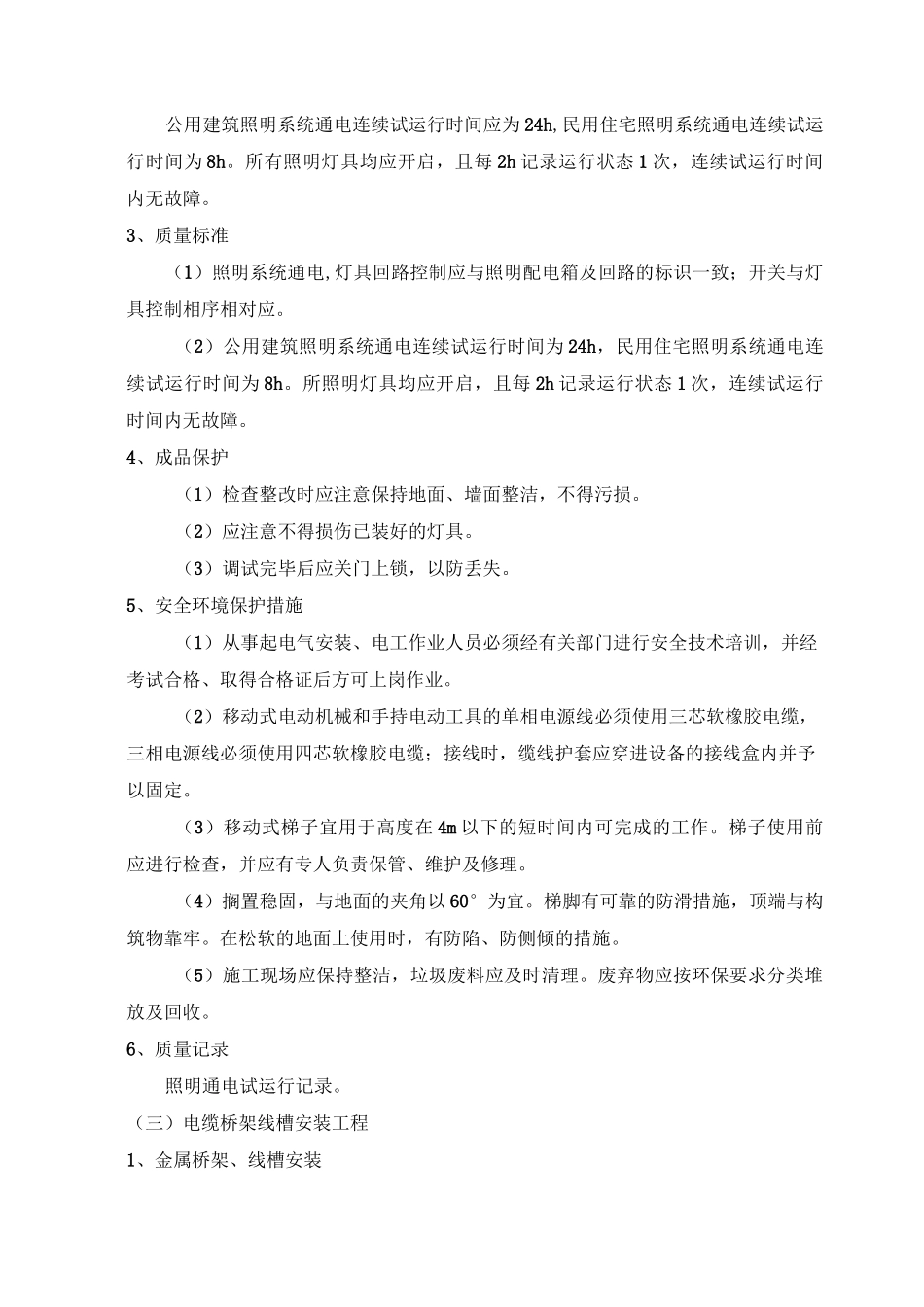

建筑物照明通电试运行方案1、施工准备(1)技术准备(1)施工前应进行技术交底工作;(2)相应的施工质量验收规范
(2)主要机具(1)常用电工工具、大功率电烙铁;(2)人字梯;(3)数字式万用表、钳形电流表、绝缘摇表侧符合要求
2、施工工艺(1)通电试运行前检查1)复查总电源开关至各照明回路进线电源开关接线是否正确;2)照明配电主回路标识应正确一致;3)检查漏电保护器接线是否正确,严格区分工作零线(N)与专用保护零线(PE),专用保护零线(PE)严禁接入漏电开关;4)检查开关箱内各接线端子是否正确可靠;5)断开各回路分电源开关,合上总进线开关,检查漏电测试按钮是否灵敏有效(2)分回路试通电1)将各回路灯具等用电设备开关全部置于断开位置;2)逐次合上各分回路电源开关;3)分回路逐次合上灯具等的控制开关,检查开关与灯具控制顺序是否对应;4)用试电笔检查各插座相序连接是否正确,带开关插座的开关是否能正确关断相线
(3)故障检查整改1)发现问题应及时排除,不得带电作业;2)对检查中发现的问题应采取分回路隔离排除法予以解决;3)对开关一送电,漏电保护就跳闸的现象重点检查工作零线与保护零线是否混接、导线是否绝缘不良
(4)系统通电连续试运行公用建筑照明系统通电连续试运行时间应为 24h,民用住宅照明系统通电连续试运行时间为 8h
所有照明灯具均应开启,且每 2h 记录运行状态 1 次,连续试运行时间内无故障
3、质量标准(1)照明系统通电,灯具回路控制应与照明配电箱及回路的标识一致;开关与灯具控制相序相对应
(2)公用建筑照明系统通电连续试运行时间为 24h,民用住宅照明系统通电连续试运行时间为 8h
所照明灯具均应开启,且每 2h 记录运行状态 1 次,连续试运行时间内无故障
4、成品保护(1)检查整改时应注意保持地面、墙面整洁,不得污损
(2)应注意不得损伤已装好的灯具
(3)调试完
