114、针对建筑工业化施工的专项施工方案14

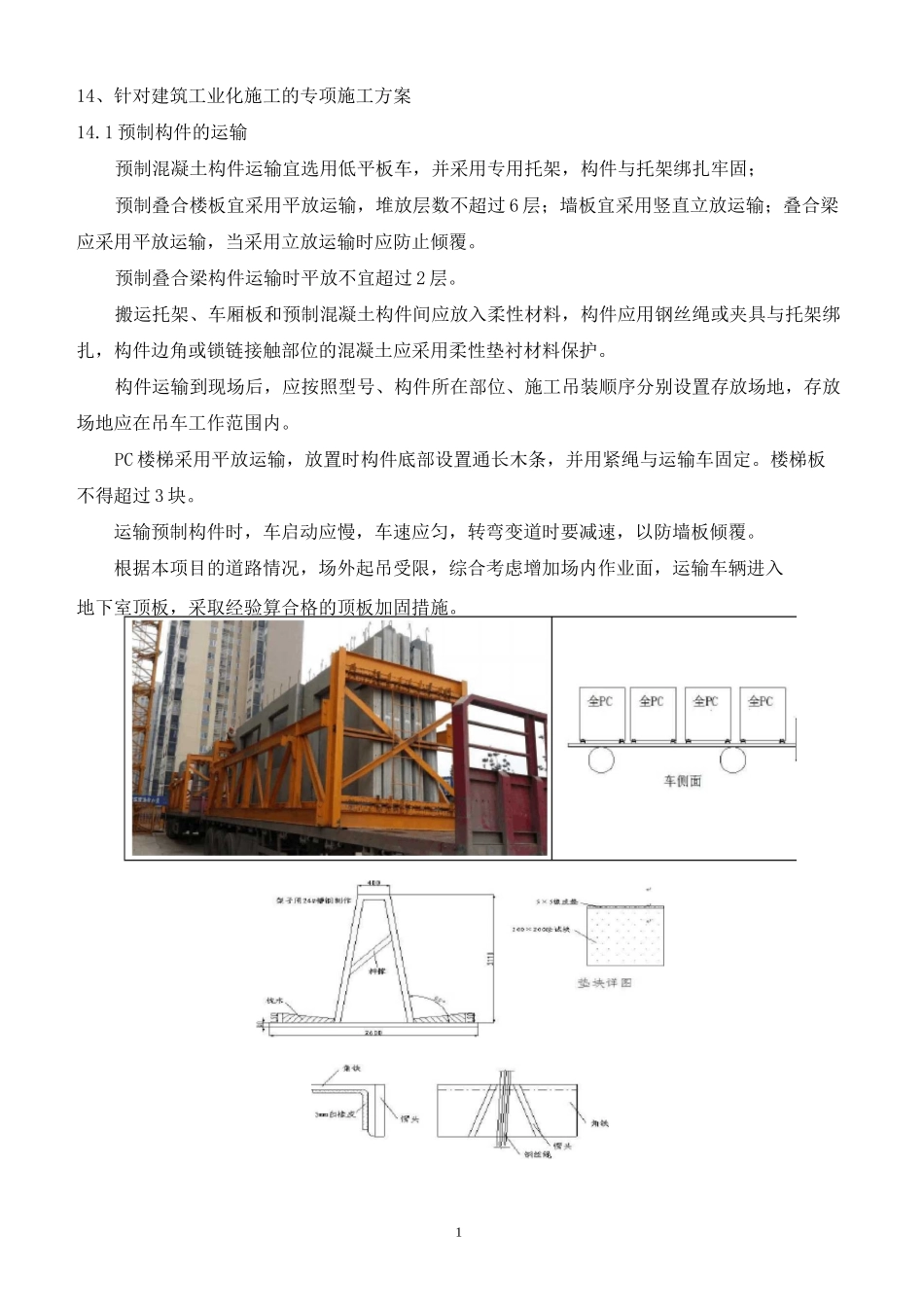

1 预制构件的运输预制混凝土构件运输宜选用低平板车,并采用专用托架,构件与托架绑扎牢固;预制叠合楼板宜采用平放运输,堆放层数不超过 6 层;墙板宜采用竖直立放运输;叠合梁应采用平放运输,当采用立放运输时应防止倾覆
预制叠合梁构件运输时平放不宜超过 2 层
搬运托架、车厢板和预制混凝土构件间应放入柔性材料,构件应用钢丝绳或夹具与托架绑扎,构件边角或锁链接触部位的混凝土应采用柔性垫衬材料保护
构件运输到现场后,应按照型号、构件所在部位、施工吊装顺序分别设置存放场地,存放场地应在吊车工作范围内
PC 楼梯采用平放运输,放置时构件底部设置通长木条,并用紧绳与运输车固定
楼梯板不得超过 3 块
运输预制构件时,车启动应慢,车速应匀,转弯变道时要减速,以防墙板倾覆
根据本项目的道路情况,场外起吊受限,综合考虑增加场内作业面,运输车辆进入地下室顶板,采取经验算合格的顶板加固措施
2 预制构件堆放的要求现场存放时,应按吊装顺序和型号分区配套堆放
堆垛尽量布置在塔机工作 40m 范围内;堆垛之间宜设宽度为 0
2m 的通道
水平分层堆放时,按型号码垛,每垛不准超过 6 块,根据各种板的受力情况选择支垫位置,最下边一层垫木必须通长的,层与层之间垫平、垫实,各层垫木必须在一条垂直线上
靠放时,区分型号,沿受力方向对称靠放
构件堆放场地必须坚实稳固,排水良好,以防止构件产生裂纹和变形
墙板采用竖放,用槽钢制作满足刚度要求的支架,墙板搁支点应设在墙板底部两端处,堆放场地须平整、结实
搁支点可采用柔性材料,堆放好以后要采取临时固定,场地做好临时围挡措施
因人为碰撞或塔吊机械碰撞倾倒,堆场内 PC 形成多诺米骨牌式倒塌,本堆场按吊装顺序交错有序堆放,板与板之间留出一定间隔

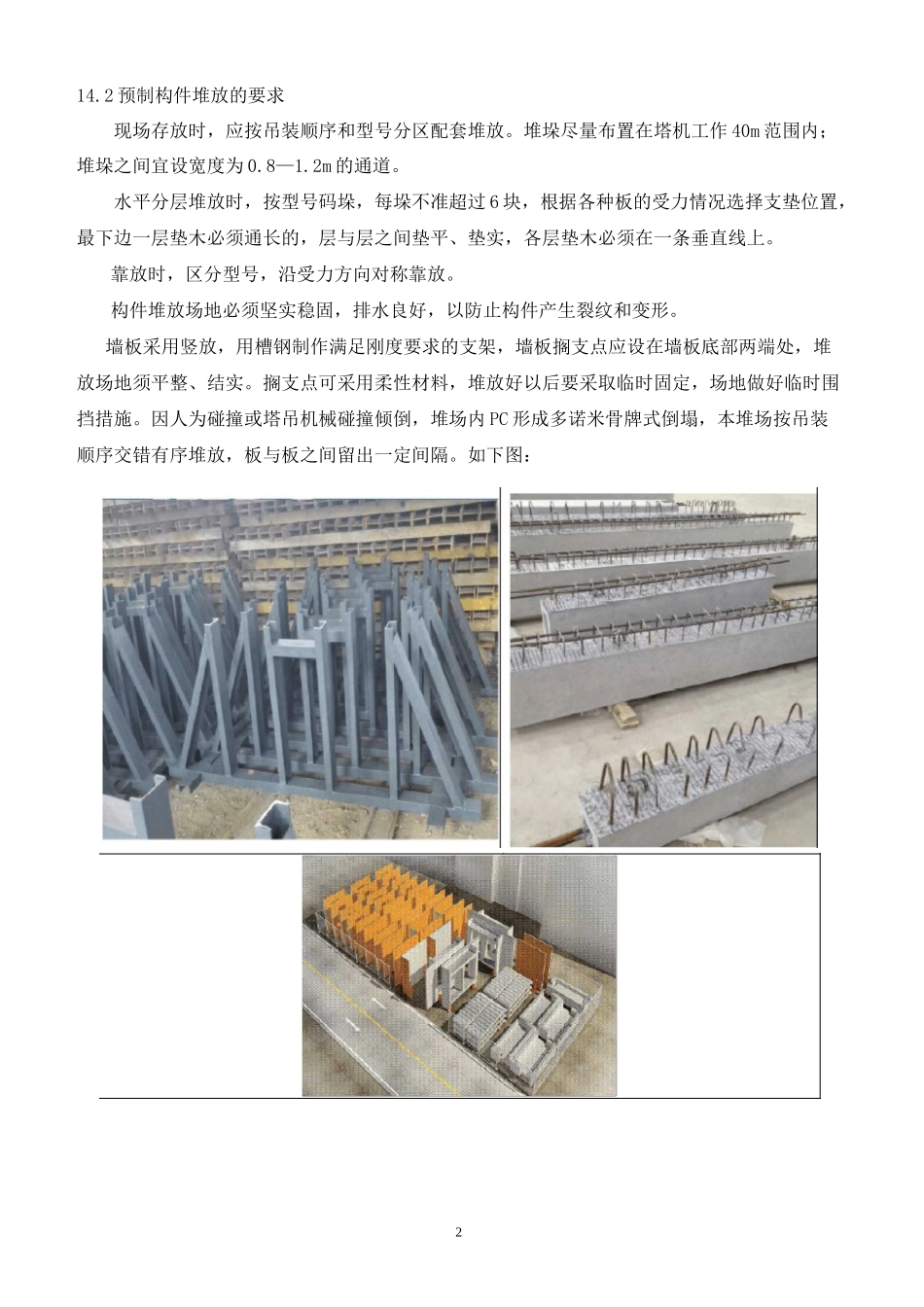

如下图:314

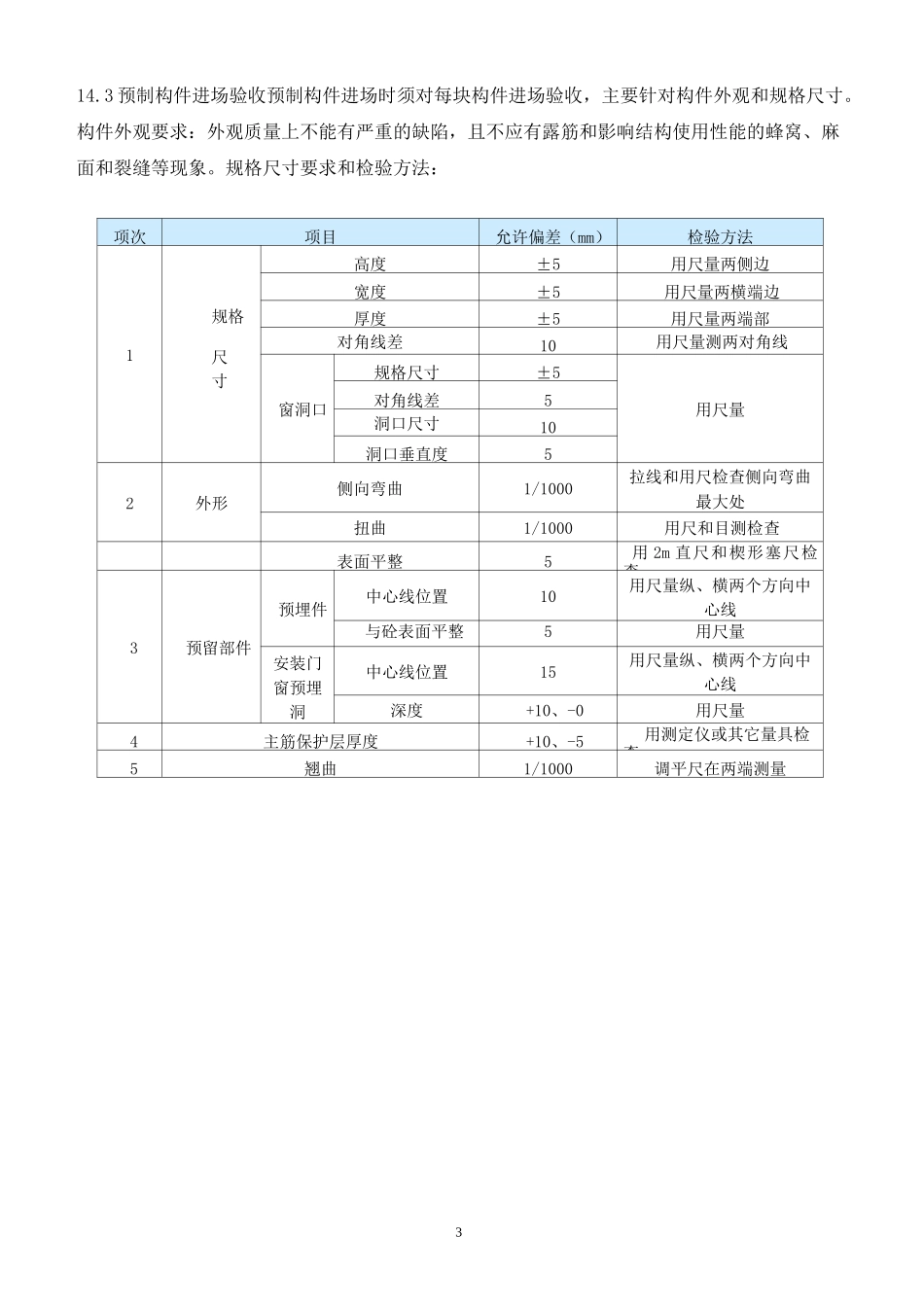

3 预制构件进场验收预制构件进场时须对每块构件进场验收
