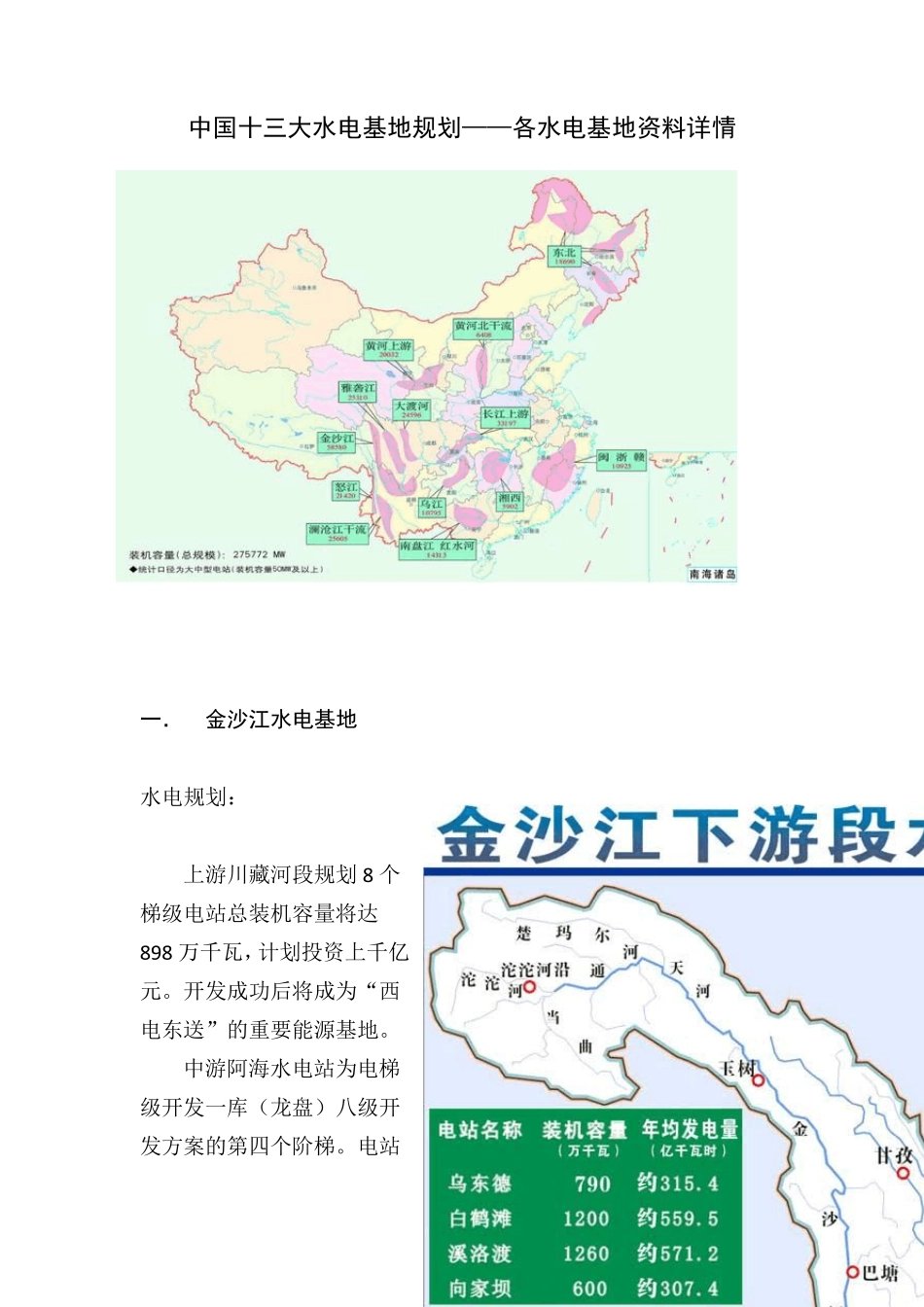

中国十三大水电基地规划——各水电基地资料详情 一. 金沙江水电基地 水电规划: 上游川藏河段规划8 个梯级电站总装机容量将达898 万千瓦,计划投资上千亿元

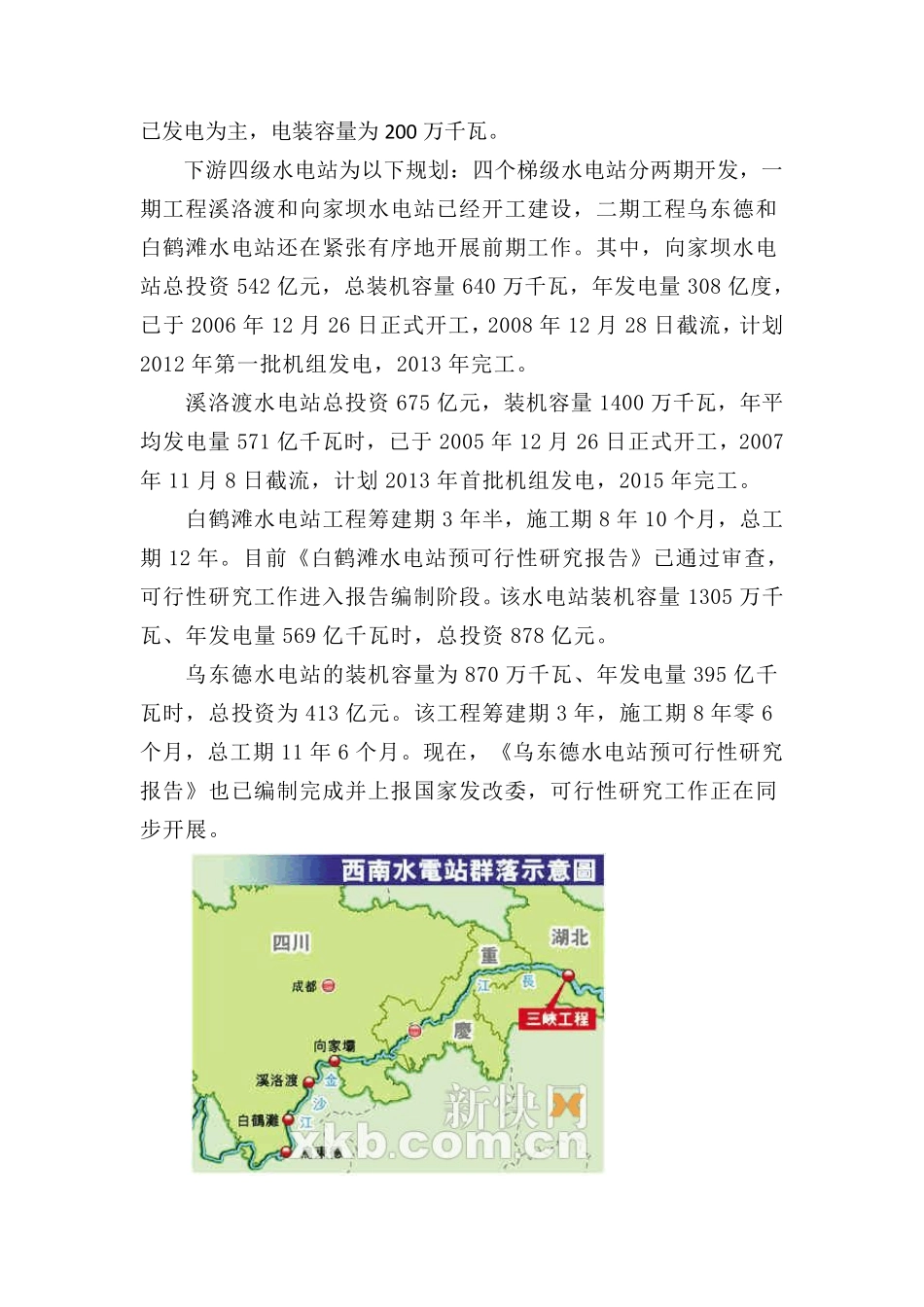

开发成功后将成为“西电东送”的重要能源基地
中游阿海水电站为电梯级开发一库(龙盘)八级开发方案的第四个阶梯
电站已发电为主,电装容量为200 万千瓦
下游四级水电站为以下规划:四个梯级水电站分两期开发,一期工程溪洛渡和向家坝水电站已经开工建设,二期工程乌东德和白鹤滩水电站还在紧张有序地开展前期工作
其中,向家坝水电站总投资542 亿元,总装机容量640 万千瓦,年发电量308 亿度,已于2006 年12 月26 日正式开工,2008 年12 月28 日截流,计划2012 年第一批机组发电,2013 年完工
溪洛渡水电站总投资675 亿元,装机容量1400 万千瓦,年平均发电量571 亿千瓦时,已于2005 年12 月26 日正式开工,2007年11 月8 日截流,计划2013 年首批机组发电,2015 年完工
白鹤滩水电站工程筹建期3 年半,施工期8 年10 个月,总工期12 年
目前《白鹤滩水电站预可行性研究报告》已通过审查,可行性研究工作进入报告编制阶段
该水电站装机容量1305 万千瓦、年发电量569 亿千瓦时,总投资878 亿元
乌东德水电站的装机容量为870 万千瓦、年发电量395 亿千瓦时,总投资为413 亿元
该工程筹建期3 年,施工期8 年零 6个月,总工期11 年6 个月
现在,《乌东德水电站预可行性研究报告》也已编制完成并上报国家发改委,可行性研究工作正在同步开展

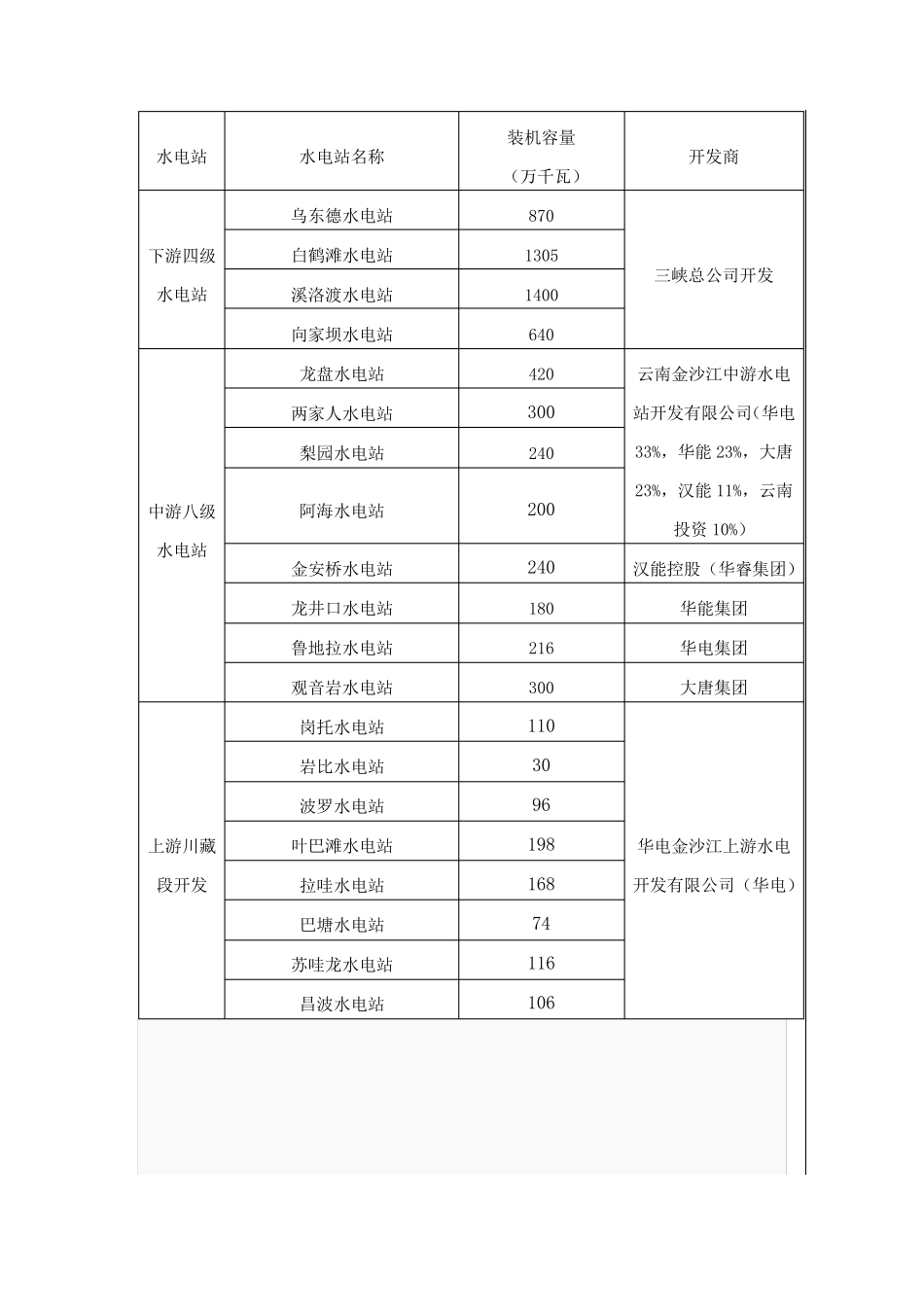

水电站 水电站名称 装机容量 (万千瓦) 开发商 下游四级水电站 乌东德水电站 870 三峡总公司开发 白鹤滩水电站 1305 溪洛渡水电站 1400 向家坝水电站 640 中游八级水电站 龙盘水电站 420 云南金沙江中游水
