电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

代建工程项目工作程序

代建工程项目工作程序_第1页
1/11
代建工程项目工作程序_第2页
2/11
代建工程项目工作程序_第3页
3/11

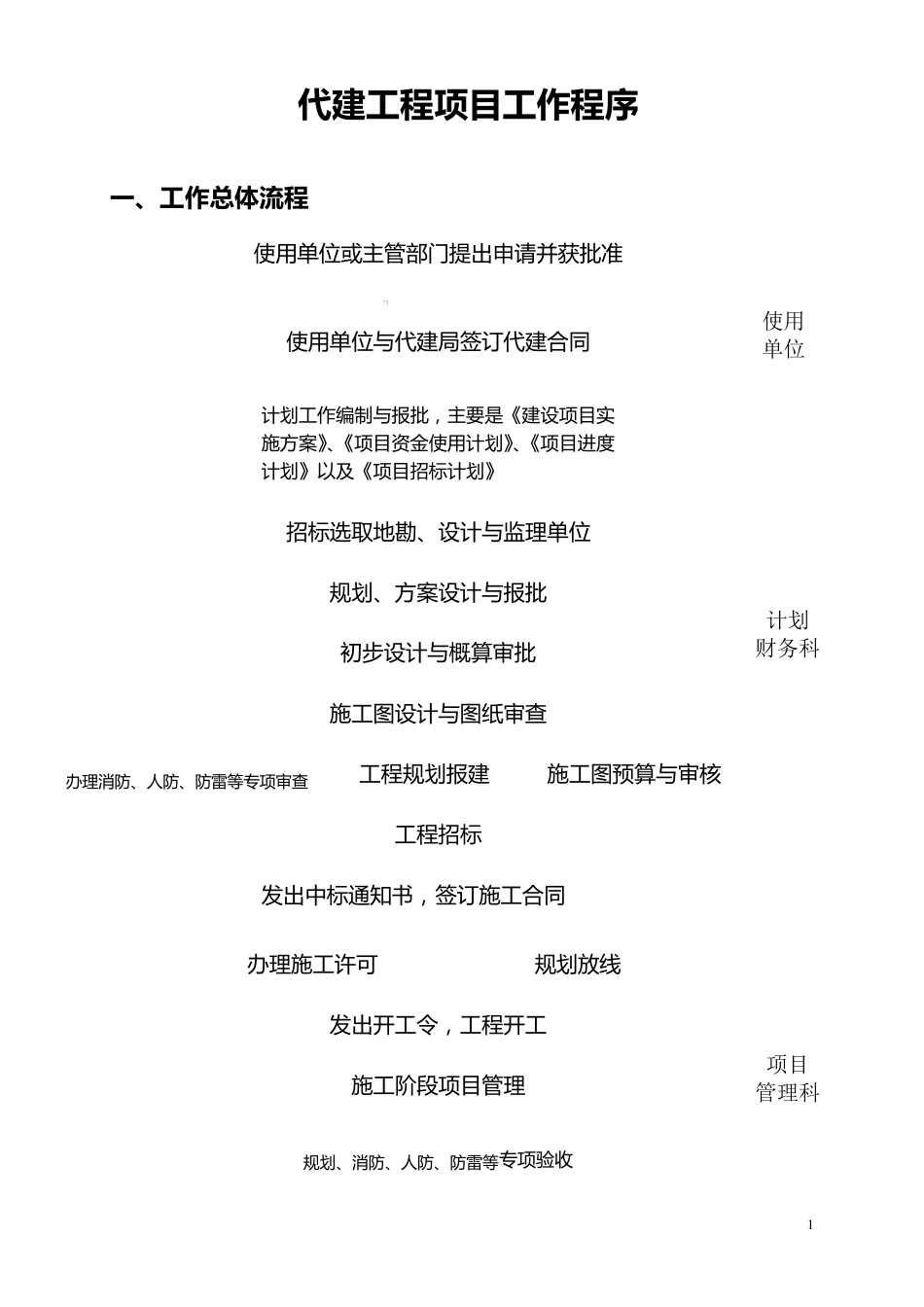

1 代 建 工 程 项 目 工 作 程 序 一 、工 作 总体流程 使 用 单 位 或 主 管 部 门 提 出 申 请 并 获 批 准规 划 、消防、人防、防雷等专项验收 使 用 单 位 与代建局签订代建合同 计划 工作编制与报批 ,主 要是《建设项目实施方案》、《项目资金使 用 计划 》、《项目进度计划 》以及《项目招标计划 》 招标选取地勘、设计与监理单 位 规 划 、方案设计与报批 初步设计与概算审批 施工图设计与图纸审查 施工图预算与审核 工程规 划 报建 工程招标 发出 中标通知书,签订施工合同 办理施工许可 办理消防、人防、防雷等专项审查 规 划 放线 发出 开工令,工程开工 施工阶段项目管 理 计划 财务科 使用 单位 项目 管理科 2 ( 接 下 页 ) ( 承 上 页 ) 二 、工作具体流程与要求 1、工程立项 ( 1)工 程 立 项 由 使 用 单 位 办 理 ,代 建 局 计 划 财 务 科 协 助 办 理 。办 理 立 项 的 主 要 材 料 包 括 ①同意工 程 建 设实施的 市政府常务 会议纪要 ;②申请立 项 的 函;③可行性研究报告;④国土证( 选址意见书);⑤建 设用 地规划 许可证;⑥经住建 局 批准的 规划 、建 筑方案;⑦环评意见;⑧资金到位 证明;⑨招标情况表;⑩其他建 设单 位 资料 ( 如法人证书)。 说明:在办 理 工 程 立 项 的 材 料 中, 可行性研究报告、规划 、建 筑设计 方案、环境评估三项 需要 与咨询或设计 单 位 发生合同关系, 使 用 单 位 在与这些单 位 签订合同时, 须将合同报市代 建 局 计划 财 务 科 审核, 计 划 财 务 科 主 要 对合同工 作内容及合同金额进行工 程 竣工 验收 工 程 结算与决算 竣工 备案 工 程 移交给使 用 单 位 工 程 档案移交给档案馆 计划财务科 项目管理科 3 审 定 。 ( 2) 使 用 单 位 完 成 工 程 立 项 后 , 具 函 代 建 局 ( 附 移 交 材 料 清单 ), 要 求 工 程 代 建 同 时 移 交 有 关 材 料 。 2、签订代建合同并明确具体实施的项目组 ( 1) 计 划 财 务 科 审 核 使 用 单 位 移 交 的 有 关 材 料 , 若 材 料 不 齐全 , 计 划 财 务 科 负 责 具 函 使 用 单 位 , 要 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

代建工程项目工作程序

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
