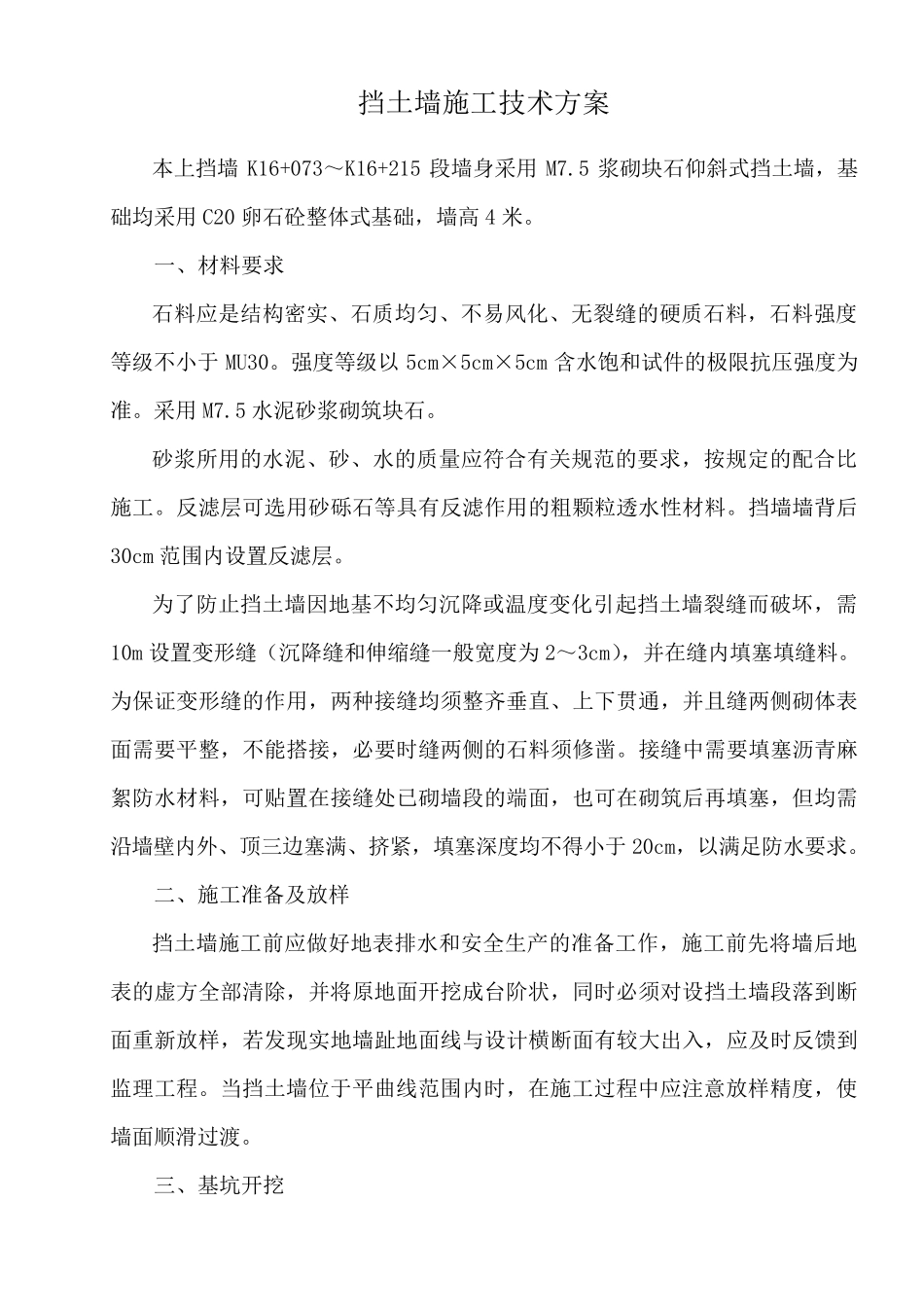

挡土墙施工技术方案 本上挡墙K16+073~K16+215 段墙身采用M7
5 浆砌块石仰斜式挡土墙,基础均采用C20 卵石砼整体式基础,墙高4 米
一、材料要求 石料应是结构密实、石质均匀、不易风化、无裂缝的硬质石料,石料强度等级不小于MU30
强度等级以5cm×5cm×5cm 含水饱和试件的极限抗压强度为准
5 水泥砂浆砌筑块石
砂浆所用的水泥、砂、水的质量应符合有关规范的要求,按规定的配合比施工
反滤层可选用砂砾石等具有反滤作用的粗颗粒透水性材料
挡墙墙背后30cm 范围内设置反滤层
为了防止挡土墙因地基不均匀沉降或温度变化引起挡土墙裂缝而破坏,需10m 设置变形缝(沉降缝和伸缩缝一般宽度为 2~3cm),并在缝内填塞填缝料
为保证变形缝的作用,两种接缝均须整齐垂直、上下贯通,并且缝两侧砌体表面需要平整,不能搭接,必要时缝两侧的石料须修凿
接缝中 需要填塞沥 青 麻絮 防水材料,可贴 置在接缝处 已 砌墙段的端 面,也 可在砌筑后再 填塞,但 均需沿 墙壁 内外 、顶 三 边 塞满 、挤 紧 ,填塞深 度均不得 小于20cm,以满 足 防水要求
二 、施工准备 及 放 样 挡土墙施工前 应做 好 地表排 水和安 全 生 产 的准备 工作,施工前 先 将 墙后地表的虚 方全 部 清 除 ,并将 原 地面开 挖 成 台 阶 状 ,同 时必须对 设挡土墙段落 到 断面重 新 放 样 ,若 发 现 实地墙趾 地面线 与 设计 横 断 面有较 大 出 入 ,应及 时反馈 到监 理 工程
当 挡土墙位 于平曲 线 范围内时,在施工过 程 中 应注 意 放 样 精 度,使墙面顺 滑 过 渡
三 、基坑 开 挖 基础位于横向斜坡地面上时,墙趾埋入地面的深度和距地表的水平距离应满足下表要求: 土层类别 最小埋入深度h(m) 距地表水平距离L(m) 较完整的硬质
