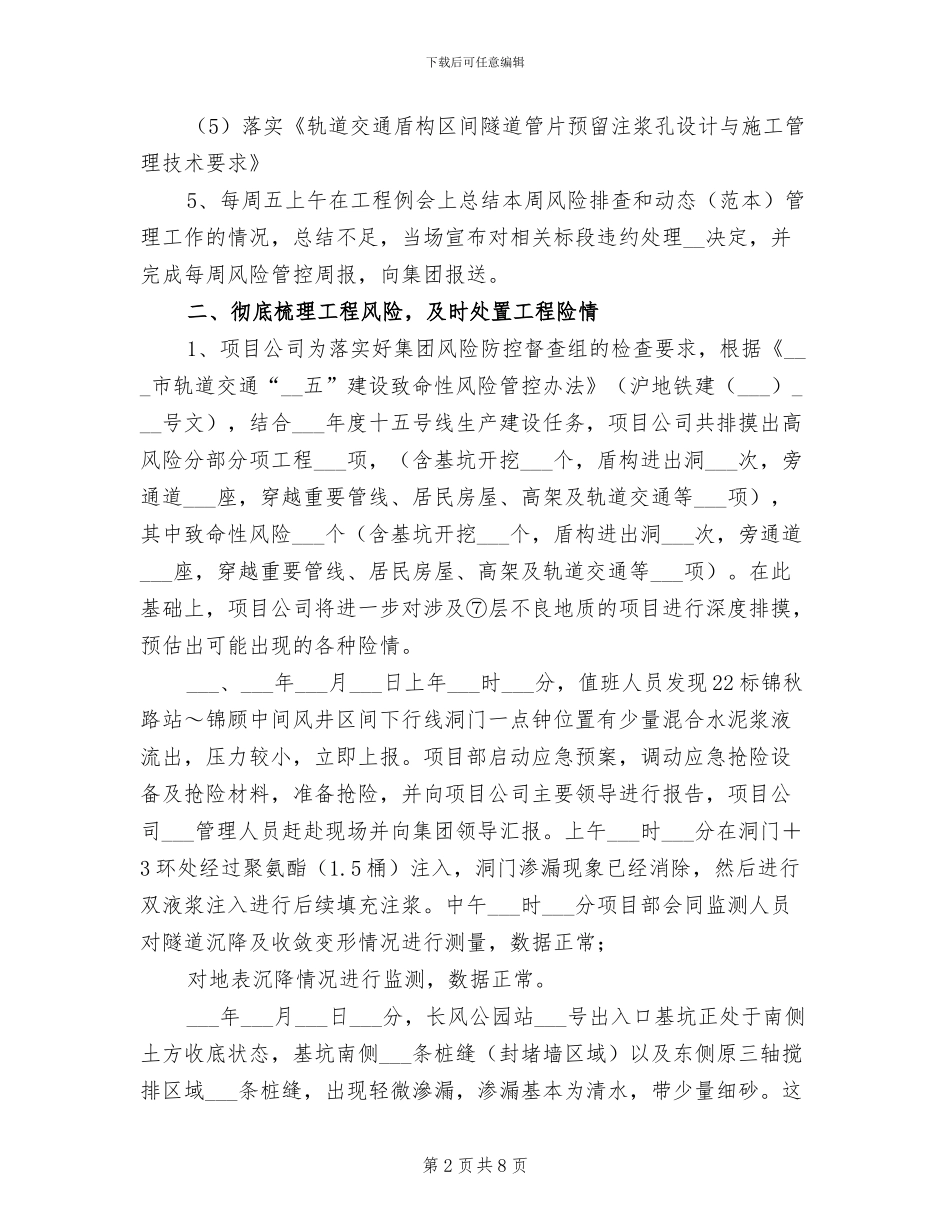

下载后可任意编辑2024 年轨道交通工程致命性风险管控阶段性总结根据集团“沪地铁建【___】___号”文件的具体要求,十五号项目公司统一思想、迅速行动,自___月份以来立即开展相关工作,现将小结如下:一、领导班子高度重视,及时部署狠抓落实1、项目公司充分利用每周一上午办公例会、下午项目管理例会、每周五工程例会三个平台,由主要领导及分管领导亲自部署工程风险的排查、管控要求,强调如何贯彻集团领导指示及___文件核心内容、对每一项致命性风险工作提出有针对性的管理措施,实时跟踪管理动态(范本)的情况,仔细分析下阶段的风险管理重点。2、根据“沪地铁建【___】___号”要求,制定《___轨道交通十五号___展有限公司___年安全风险隐患排查工作方案》。以行文的方式向集团报送,并立即下发至各在建施工场地现场项目部及监理组。___、___号线在建项目已经全部完成“致命性风险开工令”的会签手续,确保了处于高风险的地下土建施工项目在管理程序上符合集团管理规定。4、仔细落实历次集团督察组工作会议、旬讲评会、月讲评会议要求,并落实了以下工作:(1)钢套箱无论在推动盾构还是未出洞盾构全部加装,在⑤号土和⑦号土地层进洞盾尾全部割除。(2)区间隧道工程___两门固定电话,___wifi 网络设备。(3)现场配备聚氨酯及米字支撑 50 根、注浆泵___台、熟练工___人。(4)旁通道开孔和封孔按“沪地铁建【___】___号”文件执行。第 1 页共 8 页下载后可任意编辑(5)落实《轨道交通盾构区间隧道管片预留注浆孔设计与施工管理技术要求》5、每周五上午在工程例会上总结本周风险排查和动态(范本)管理工作的情况,总结不足,当场宣布对相关标段违约处理__决定,并完成每周风险管控周报,向集团报送。二、彻底梳理工程风险,及时处置工程险情1、项目公司为落实好集团风险防控督查组的检查要求,根据《___市轨道交通“__五”建设致命性风险管控办法》(沪地铁建(___)___号文),结合___年度十五号线生产建设任务,项目公司共排摸出高风险分部分项工程___项,(含基坑开挖___个,盾构进出洞___次,旁通道___座,穿越重要管线、居民房屋、高架及轨道交通等___项),其中致命性风险___个(含基坑开挖___个,盾构进出洞___次,旁通道___座,穿越重要管线、居民房屋、高架及轨道交通等___项)。在此基础上,项目公司将进一步对涉及⑦层不良地质的项目进行深度排摸,预估出可能出现的各种险情。___、___年___月___日上年___时___分,值班...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年轨道交通工程致命性风险管控阶段性总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
