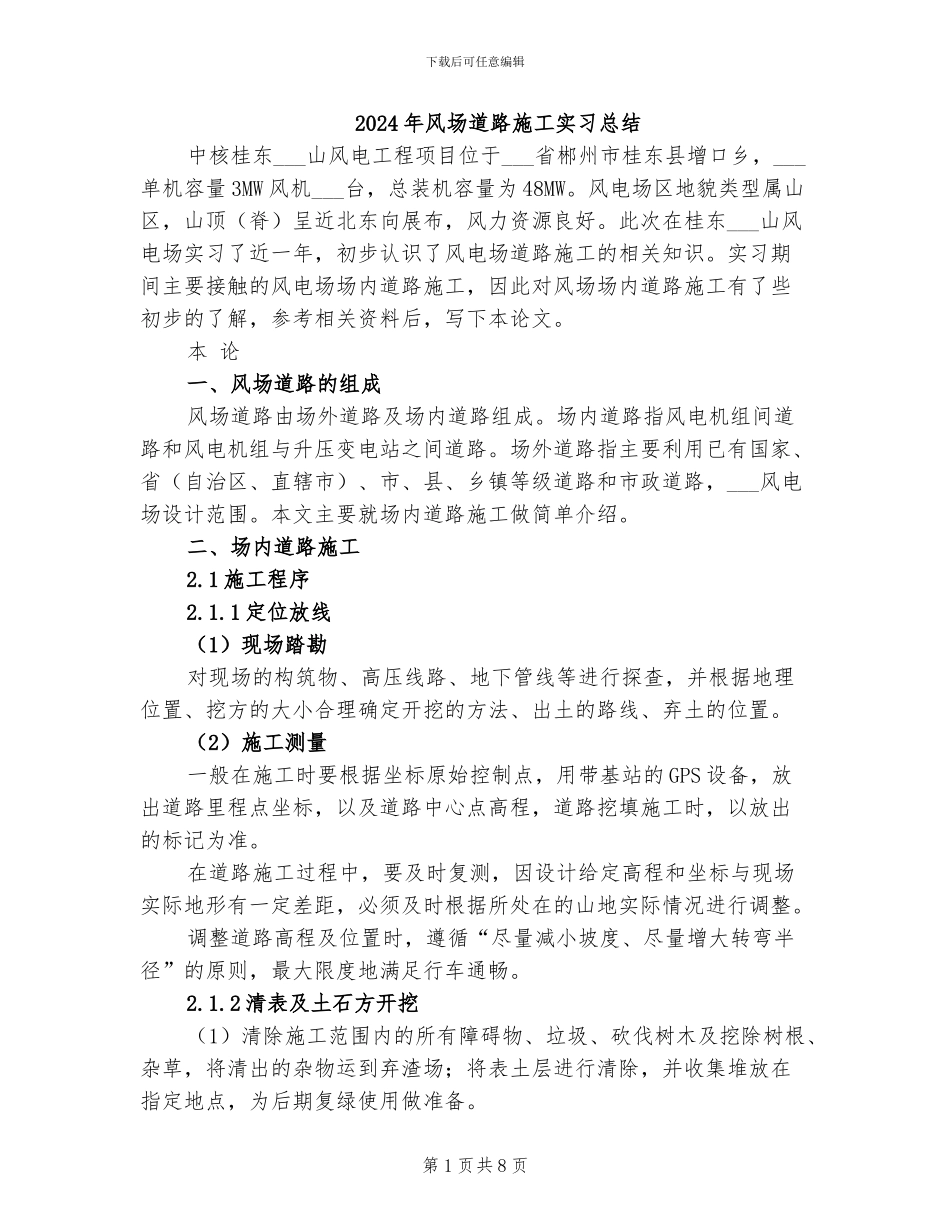

下载后可任意编辑2024 年风场道路施工实习总结中核桂东___山风电工程项目位于___省郴州市桂东县增口乡,___单机容量 3MW 风机___台,总装机容量为 48MW
风电场区地貌类型属山区,山顶(脊)呈近北东向展布,风力资源良好
此次在桂东___山风电场实习了近一年,初步认识了风电场道路施工的相关知识
实习期间主要接触的风电场场内道路施工,因此对风场场内道路施工有了些初步的了解,参考相关资料后,写下本论文
本 论一、风场道路的组成风场道路由场外道路及场内道路组成
场内道路指风电机组间道路和风电机组与升压变电站之间道路
场外道路指主要利用已有国家、省(自治区、直辖市)、市、县、乡镇等级道路和市政道路,___风电场设计范围
本文主要就场内道路施工做简单介绍
二、场内道路施工2
1 施工程序2
1 定位放线(1)现场踏勘对现场的构筑物、高压线路、地下管线等进行探查,并根据地理位置、挖方的大小合理确定开挖的方法、出土的路线、弃土的位置
(2)施工测量一般在施工时要根据坐标原始控制点,用带基站的 GPS 设备,放出道路里程点坐标,以及道路中心点高程,道路挖填施工时,以放出的标记为准
在道路施工过程中,要及时复测,因设计给定高程和坐标与现场实际地形有一定差距,必须及时根据所处在的山地实际情况进行调整
调整道路高程及位置时,遵循“尽量减小坡度、尽量增大转弯半径”的原则,最大限度地满足行车通畅
2 清表及土石方开挖(1)清除施工范围内的所有障碍物、垃圾、砍伐树木及挖除树根、杂草,将清出的杂物运到弃渣场;将表土层进行清除,并收集堆放在指定地点,为后期复绿使用做准备
第 1 页共 8 页下载后可任意编辑(2)根据现场挖方的大小确定开挖方法,开挖时采纳挖掘机按设计坡度有次序地自上往下挖掘,挖出的适用土石方先满足局部路基的回填,有余的运至弃渣场
挖至设计高程后,推土机找平,压路机碾
