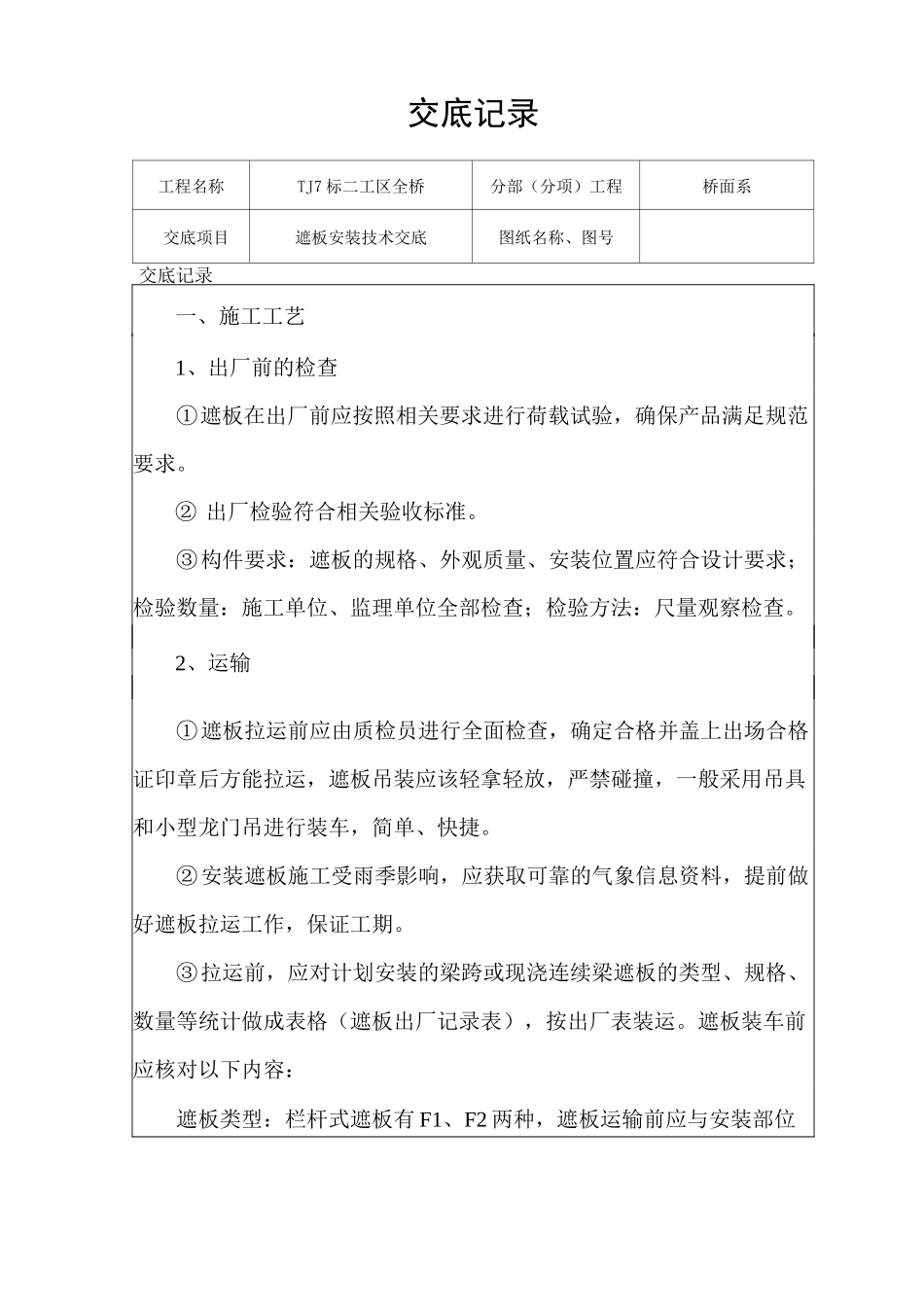

新建铁路北京至沈阳客运专线施工技术交底纪要JSTJ-7 标段工程项目:遮板安装编号:记录者:(签字)交底者:(签字)技术负责:(签字)技术部门:(盖章)日期:单位:中铁十六局集团第二工程有限公司京沈客专二工区交底记录工程名称TJ7 标二工区全桥分部(分项)工程桥面系交底项目遮板安装技术交底图纸名称、图号交底记录一、施工工艺1、出厂前的检查①遮板在出厂前应按照相关要求进行荷载试验,确保产品满足规范要求
② 出厂检验符合相关验收标准
③构件要求:遮板的规格、外观质量、安装位置应符合设计要求;检验数量:施工单位、监理单位全部检查;检验方法:尺量观察检查
2、运输①遮板拉运前应由质检员进行全面检查,确定合格并盖上出场合格证印章后方能拉运,遮板吊装应该轻拿轻放,严禁碰撞,一般采用吊具和小型龙门吊进行装车,简单、快捷
②安装遮板施工受雨季影响,应获取可靠的气象信息资料,提前做好遮板拉运工作,保证工期
③拉运前,应对计划安装的梁跨或现浇连续梁遮板的类型、规格、数量等统计做成表格(遮板出厂记录表),按出厂表装运
遮板装车前应核对以下内容:遮板类型:栏杆式遮板有 F1、F2 两种,遮板运输前应与安装部位校对,确保安装准确
遮板规格:拉运前梁跨号与梁端遮板尺寸一一对应,不得混淆
遮板数量:遮板拉运数量以梁跨(或一联梁)为单位拉运,保证安装需要量与拉运量数量相同
④拉运由专人负责,凭遮板拉运单装运,拉运负责人应备齐合同段内的梁跨相关参数的统计表、安装计划表等安装信息表
⑤ 拉运线路、拉运车辆与计划要装遮板数量匹配对应,提前做好安排
⑥ 遮板装运时不得碰坏棱角,保护好面层和外露钢筋等,施工便道及路面较差的通道行驶慢速,保证运输安全可靠
为避免在运输过程中发生摇晃、碰撞、挤压等损坏现象的发生,在遮板运输时用布、草袋等加以保护
⑦ 遮板运输过程中的养护和保护,撑握天气变化,带好防雨布
保证运输过程不受
