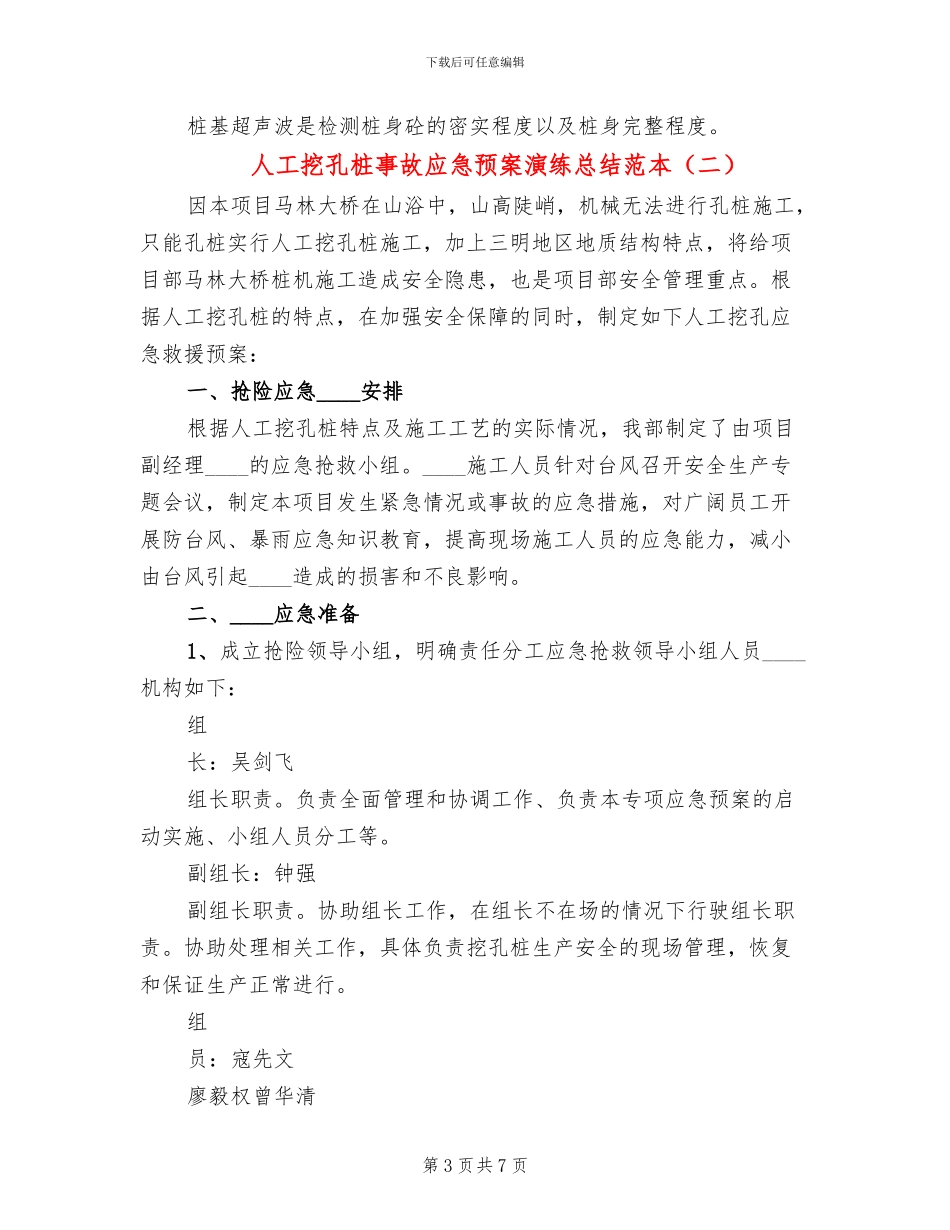

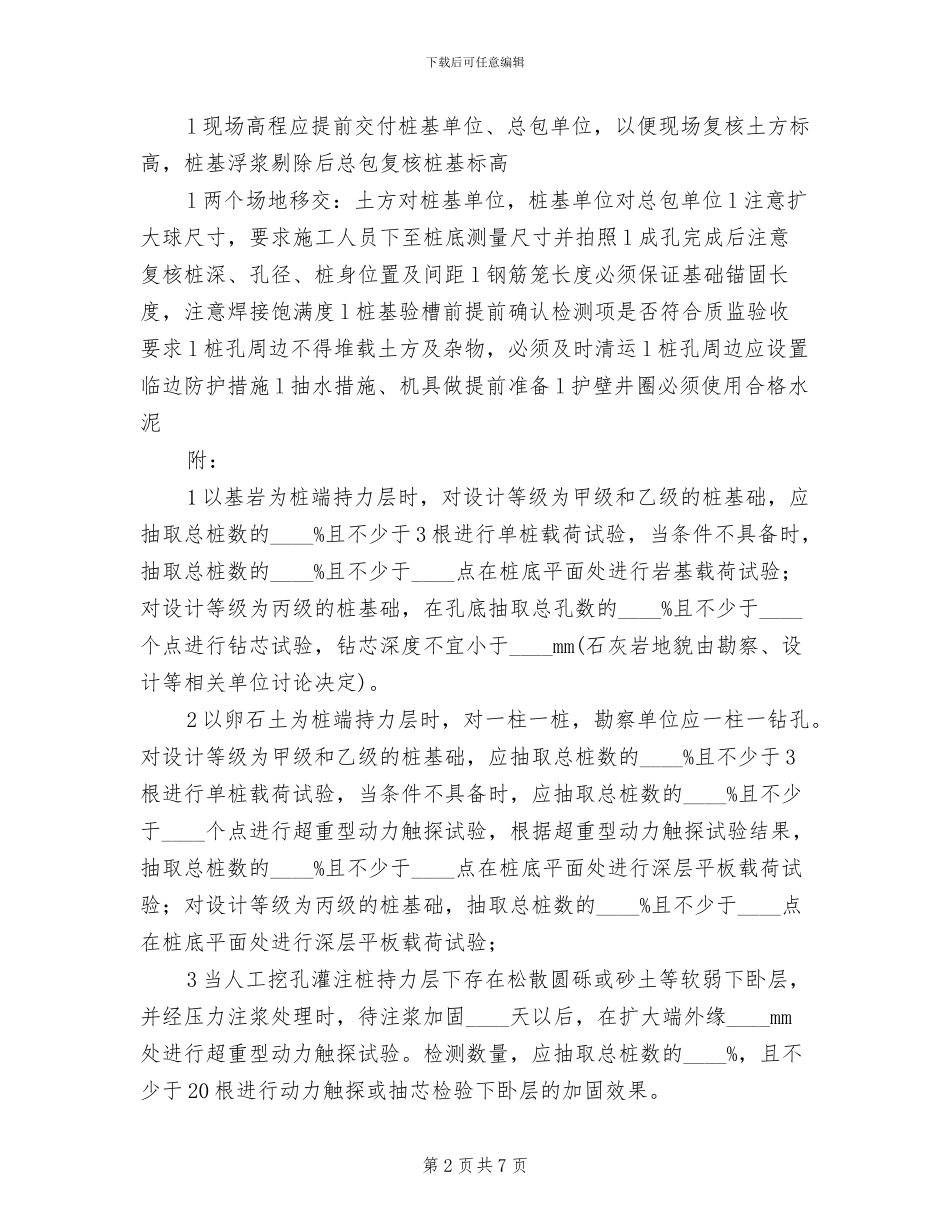

下载后可任意编辑人工挖孔桩事故应急预案演练总结范本人工挖孔桩工作总结本项目共计五栋楼需设置人工挖孔桩,共计五百余根,持力层为中风化基岩。合同工期____天合同承包范围。①人工挖孔灌注桩施工,①包括测量放线、挖机清障、标高控制、人工挖孔、吊车配合、砼护壁、钢筋笼制作____、抽水、水下砼浇筑、砖渣回运和铺垫、破桩头、桩顶设计标高 30cm 以上的砼浮浆费用、接桩等全部工作内容。②包括打桩完成后的土方、泥浆、破桩产生的建渣等清运至甲方指定地点,由土方单位负责外运。外包检测:低应变、超声波、岩基载荷试验、岩基钻芯试验参考法律规范:____省建筑地基基础质量检测若干规定(修订本)l 进度1.受现场场地影响,五栋主楼挖孔桩为依次施工,单栋进度为____天,场地地质条件、桩孔密度与安全措施(桩孔之间间距过密,为保证施工安全必须实行跳挖作业,加之桩身在下挖过程中必须先作水泥护壁,待水泥形成强度后方可继续开挖,加之一次开挖深度只能在____米-____米左右就须再做护壁,如此造成桩身下挖进度缓慢)、地下水、天气、土方开挖进度均要对进度造成较大影响 2.挖孔桩本身进度较慢(____天),加之进场时间滞后(国庆后),对总包基础施工(计划____月基础开始施工)造成重大影响,且严重超出合同工期综上,工程部必须从招标环节起全程跟进,提前拟定人工挖孔桩进场时间,从本项目看,挖孔桩进度无法像主体施工进度随意加快,故桩基本身的进场时间(如遇雨季或地下水丰富的场地,进场时间还要提前)、桩基本身的工期、土方开挖进度必须有合理安排及预留,不得因挖孔桩滞后影响后续施工合理安排各时间节点对人工挖孔桩进度控制非常非常重要第 1 页共 7 页下载后可任意编辑l 现场高程应提前交付桩基单位、总包单位,以便现场复核土方标高,桩基浮浆剔除后总包复核桩基标高l 两个场地移交:土方对桩基单位,桩基单位对总包单位 l 注意扩大球尺寸,要求施工人员下至桩底测量尺寸并拍照 l 成孔完成后注意复核桩深、孔径、桩身位置及间距 l 钢筋笼长度必须保证基础锚固长度,注意焊接饱满度 l 桩基验槽前提前确认检测项是否符合质监验收要求 l 桩孔周边不得堆载土方及杂物,必须及时清运 l 桩孔周边应设置临边防护措施 l 抽水措施、机具做提前准备 l 护壁井圈必须使用合格水泥附:1 以基岩为桩端持力层时,对设计等级为甲级和乙级的桩基础,应抽取总桩数的____%且不少于 3 根进行单桩载荷试验,当条件不具备时,抽取...
