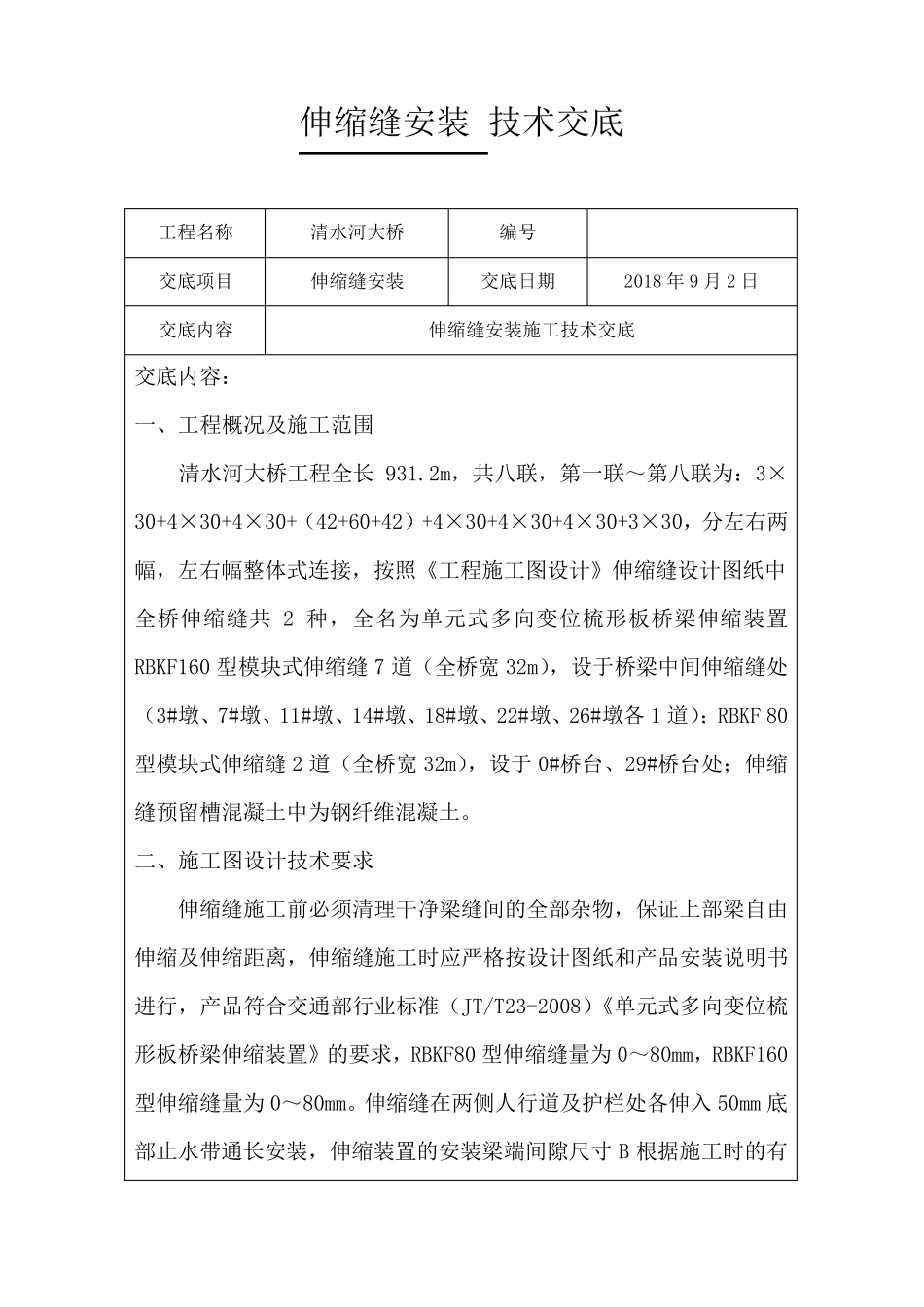

伸缩缝安装 技术交底 工程名称 清水河大桥 编号 交底项目 伸缩缝安装 交底日期 2018 年9 月2 日 交底内容 伸缩缝安装施工技术交底 交底内容: 一、工程概况及施工范围 清水河大桥工程全长931
2m,共八联,第一联~第八联为:3×30+4×30+4×30+(42+60+42)+4×30+4×30+4×30+3×30,分左右两幅,左右幅整体式连接,按照《工程施工图设计》伸缩缝设计图纸中全桥伸缩缝共2 种,全名为单元式多向变位梳形板桥梁伸缩装置RBKF160 型模块式伸缩缝7 道(全桥宽 32m),设于桥梁中间伸缩缝处(3#墩、7#墩、11#墩、14#墩、18#墩、22#墩、26#墩各 1 道);RBKF 80型模块式伸缩缝2 道(全桥宽 32m),设于 0#桥台、29#桥台处;伸缩缝预留槽混凝土中为钢纤维混凝土
二、施工图设计技术要求 伸缩缝施工前必须清理干净梁缝间的全部杂物,保证上部梁自由伸缩及伸缩距离,伸缩缝施工时应严格按设计图纸和产品安装说明书进行,产品符合交通部行业标准(JT/T23-2008)《单元式多向变位梳形板桥梁伸缩装置》的要求,RBKF80 型伸缩缝量为0~80mm,RBKF160型伸缩缝量为0~80mm
伸缩缝在两侧人行道及护栏处各伸入 50mm 底部止水带通长安装,伸缩装置的安装梁端间隙尺寸 B 根据施工时的有效温度进行控制,安装伸缩缝时的温度确定(详见附图)

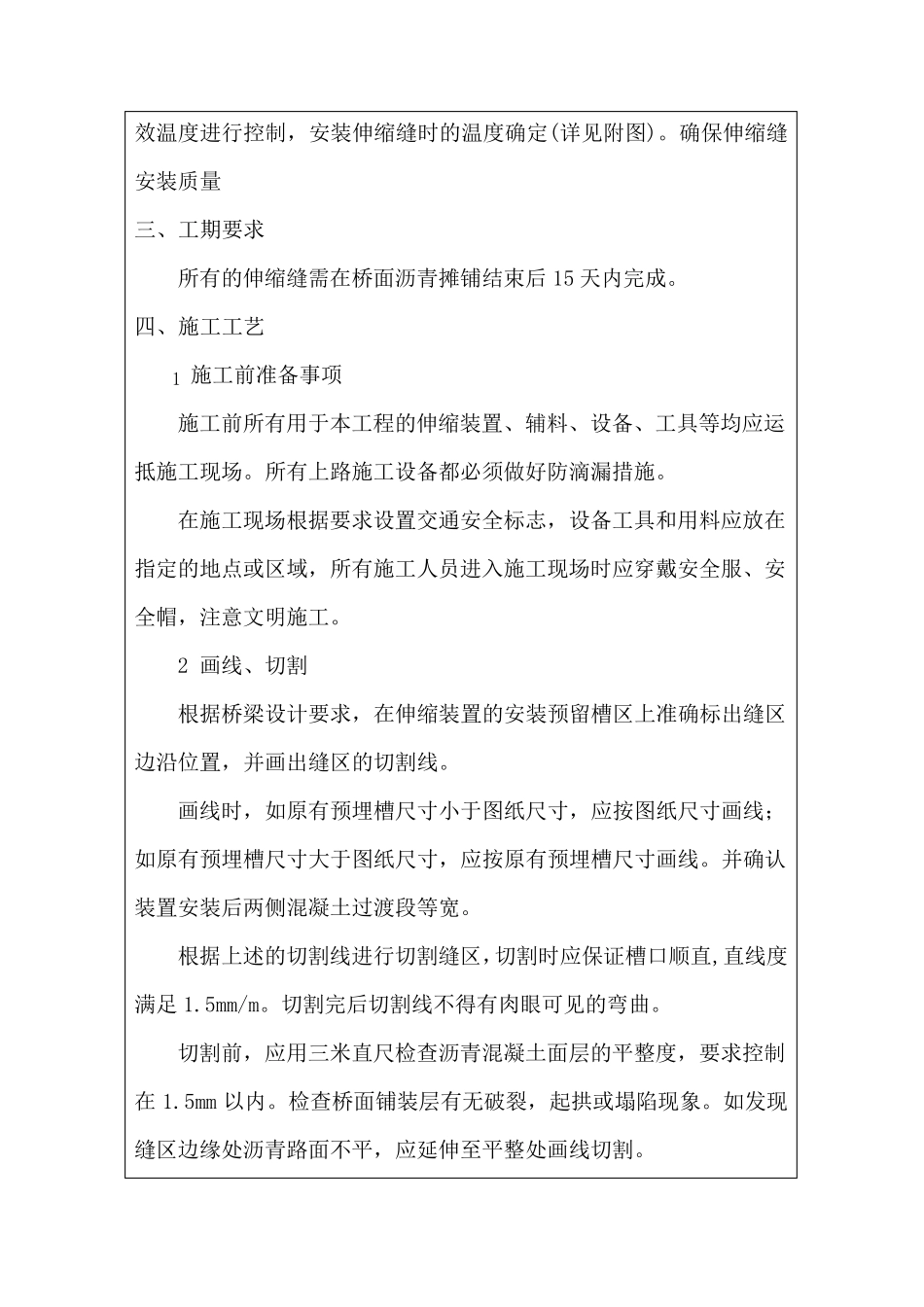

确保伸缩缝安装质量 三、工期要求 所有的伸缩缝需在桥面沥青摊铺结束后 15 天内完成
四、施工工艺 1 施工前准备事项 施工前所有用于本工程的伸缩装置、辅料、设备、工具等均应运抵施工现场
所有上路施工设备都必须做好防滴漏措施
在施工现场根据要求设置交通安全标志,设备工具和用料应放在指定的地点或区域,所有施工人员进入施工现场时应穿戴安全服、安全帽,注意文明施工

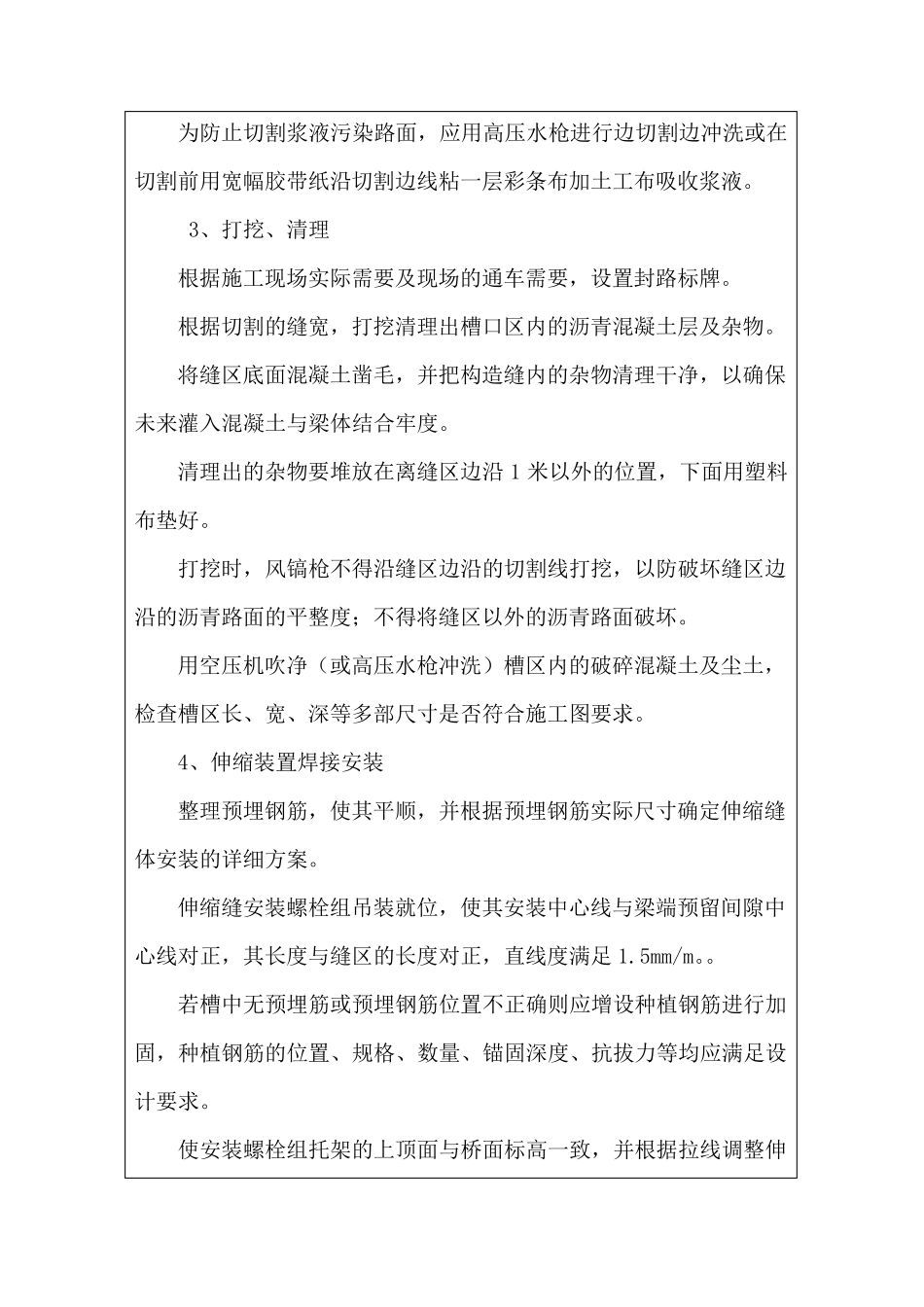

2 画线、切割 根据
