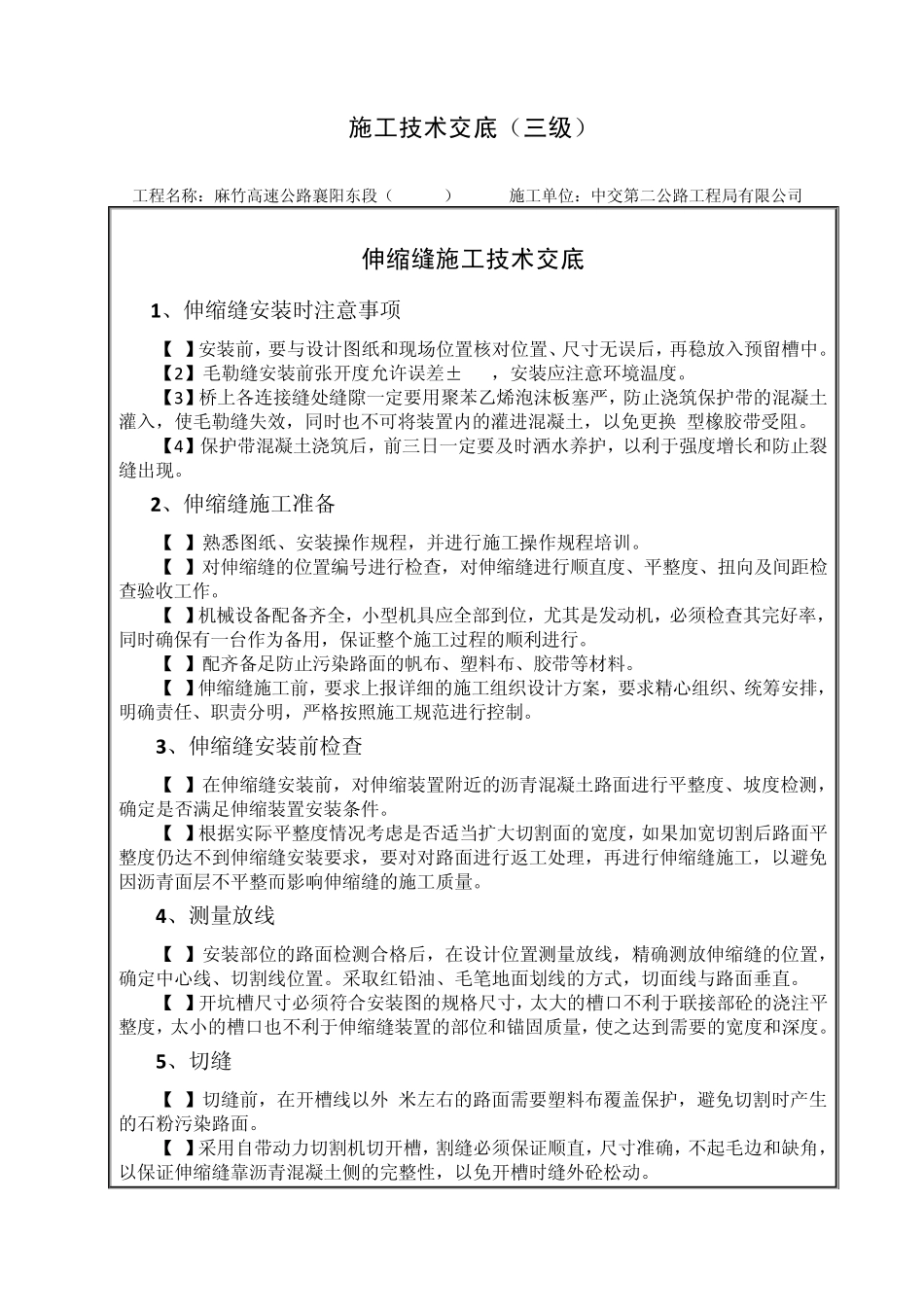

湖北省麻城至竹溪高速公路襄阳东段 K142+475~K201+146
658 伸缩缝施工技术交底 (三级) 交底部门: 工程技术部 交底时间: 2014年4月11日 交底编号: JSJD-Ⅱ- 麻竹高速公路襄阳东段(MZTJ-2)中交二公局项目经理部 二〇一四年三月 施工技术交底(三级) 工程名称:麻竹高速公路襄阳东段(MZTJ-2) 施工单位:中交第二公路工程局有限公司 伸缩缝施工技术交底 1、伸缩缝安装时注意事项 【1】安装前,要与设计图纸和现场位置核对位置、尺寸无误后,再稳放入预留槽中
【2】毛勒缝安装前张开度允许误差±2mm,安装应注意环境温度
【3】桥上各连接缝处缝隙一定要用聚苯乙烯泡沫板塞严,防止浇筑保护带的混凝土灌入,使毛勒缝失效,同时也不可将装置内的灌进混凝土,以免更换V型橡胶带受阻
【4】保护带混凝土浇筑后,前三日一定要及时洒水养护,以利于强度增长和防止裂缝出现
2、伸缩缝施工准备 【1】熟悉图纸、安装操作规程,并进行施工操作规程培训
【2】对伸缩缝的位置编号进行检查,对伸缩缝进行顺直度、平整度、扭向及间距检查验收工作
【3】机械设备配备齐全,小型机具应全部到位,尤其是发动机,必须检查其完好率,同时确保有一台作为备用,保证整个施工过程的顺利进行
【4】配齐备足防止污染路面的帆布、塑料布、胶带等材料
【5】伸缩缝施工前,要求上报详细的施工组织设计方案,要求精心组织、统筹安排,明确责任、职责分明,严格按照施工规范进行控制
3、伸缩缝安装前检查 【1】在伸缩缝安装前,对伸缩装置附近的沥青混凝土路面进行平整度、坡度检测,确定是否满足伸缩装置安装条件

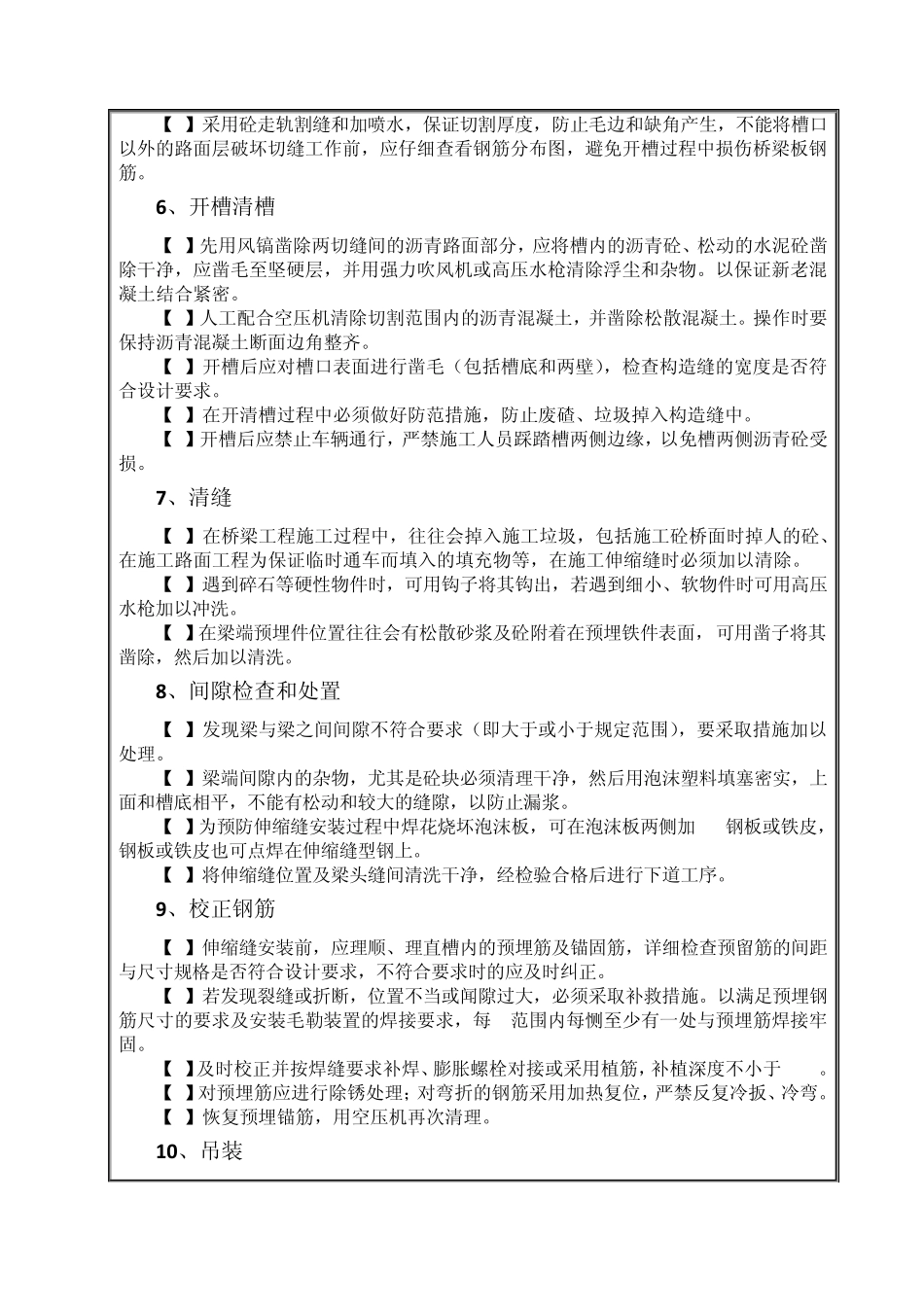

【2】根据实际平整度情况考虑是否适当扩大切割面的宽度,如果加宽切割后路面平整度仍达不到伸缩缝安装要求,要对对路面进行返工处理,再进行伸缩缝施工,以避免因沥青面层不平整而影响伸缩缝的施工质量
