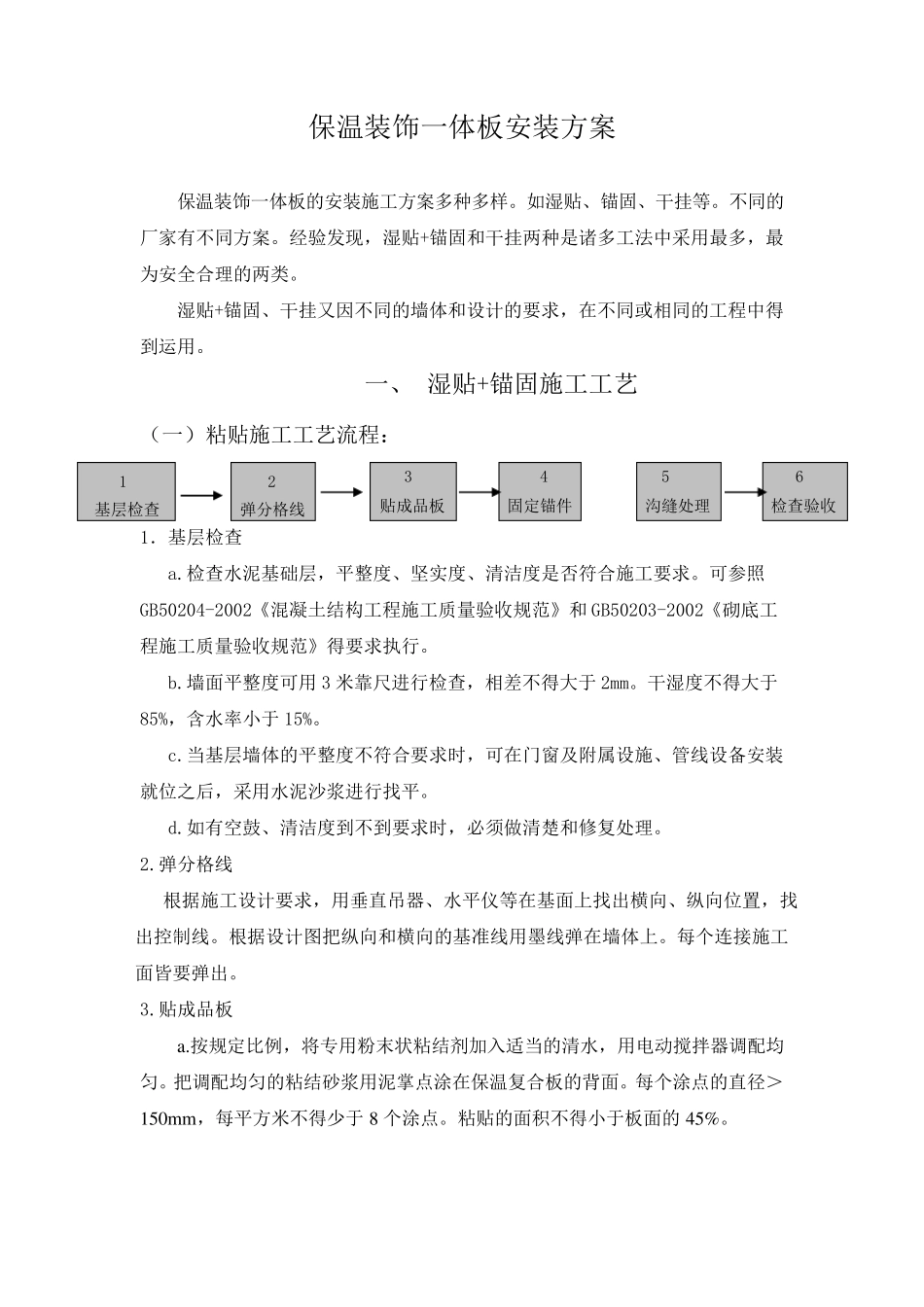

保温装饰一体板安装方案 保温装饰一体板的安装施工方案多种多样。如湿贴、锚固、干挂等。不同的厂家有不同方案。经验发现,湿贴+锚固和干挂两种是诸多工法中采用最多,最为安全合理的两类。 湿贴+锚固、干挂又因不同的墙体和设计的要求,在不同或相同的工程中得到运用。 一、 湿贴+锚固施工工艺 (一)粘贴施工工艺流程: 1 基层检查 2 弹分格线 3 贴成品板 4 固定锚件 5 沟缝处理 6 检查验收 1.基层检查 a.检查水泥基础层,平整度、坚实度、清洁度是否符合施工要求。可参照GB50204-2002《混凝土结构工程施工质量验收规范》和 GB50203-2002《砌底工程施工质量验收规范》得要求执行。 b.墙面平整度可用 3 米靠尺进行检查,相差不得大于 2mm。干湿度不得大于85%,含水率小于 15%。 c.当基层墙体的平整度不符合要求时,可在门窗及附属设施、管线设备安装就位之后,采用水泥沙浆进行找平。 d.如有空鼓、清洁度到不到要求时,必须做清楚和修复处理。 2.弹分格线 根据施工设计要求,用垂直吊器、水平仪等在基面上找出 横 向 、纵 向 位置 ,找出 控 制 线。根据设计图 把 纵 向 和横 向 的基准 线用墨 线弹在墙体上。每 个 连 接 施工面皆 要弹出 。 3.贴成品板 a.按 规定比 例 ,将 专 用粉 末 状 粘结剂 加 入 适 当的清水,用电 动 搅 拌 器调 配 均匀 。把 调 配 均 匀 的粘结砂 浆用泥掌 点 涂 在保温复合板的背 面。每 个 涂 点 的直径 >150m m ,每 平方米不得少 于 8 个 涂 点 。粘贴的面积 不得小于板面的45%。 b .用手将板推压至墙面上,然后将吸盘吸附在板的表面,用吸盘调整复合板的位置,使整体板面保持平整,对齐分格缝。 c.对背面又开加强燕尾槽的保温装饰一体板,为了保证板与墙的附着。需用交桨填实后再粘贴。 e.粘贴拼装时四周留出分隔缝,缝宽为10-12mmm;柱或主体的阳角部位采用加扣、加固拼装法,形成90°标准直角。 4.固定锚栓 保温装饰一体板粘贴好位置确定后要安装机械禁固件。紧固件应先从直边中部按 300~500mm 间距安装,必要时再外加外压件调整板缝的高低差。无论安装内紧固件或外紧固件都不能用力过大,以免造成板面的波浪形状。应根据板面的平整度来调节力的大小。 5.勾缝处理 a.根据板间间隙的大小,选择合适的嵌缝条,填实板间间隙。要求嵌缝条与板面深度为3~5mm 为宜。 b.用专门清洁剂将施胶板面清...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

保温装饰一体板安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
