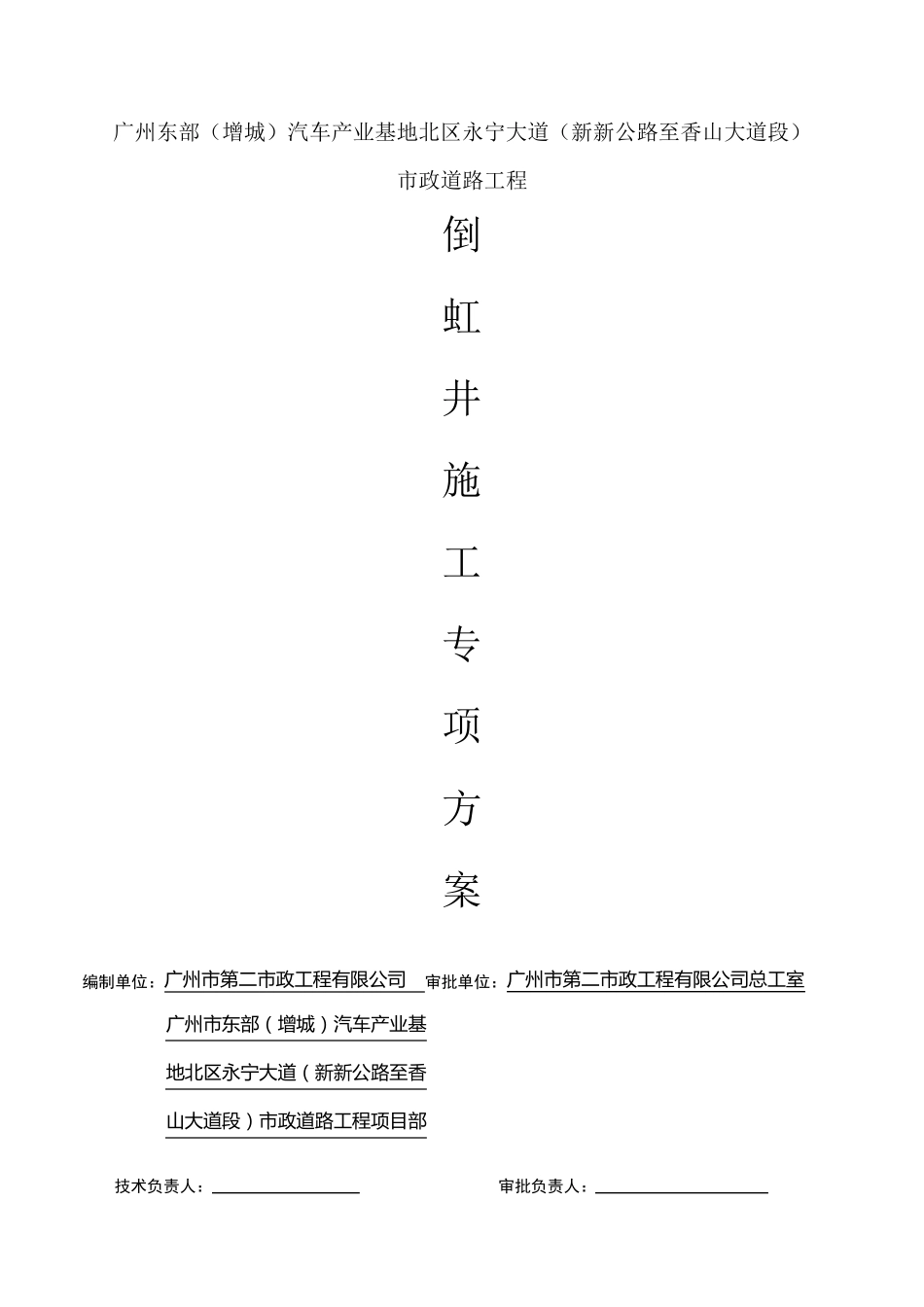

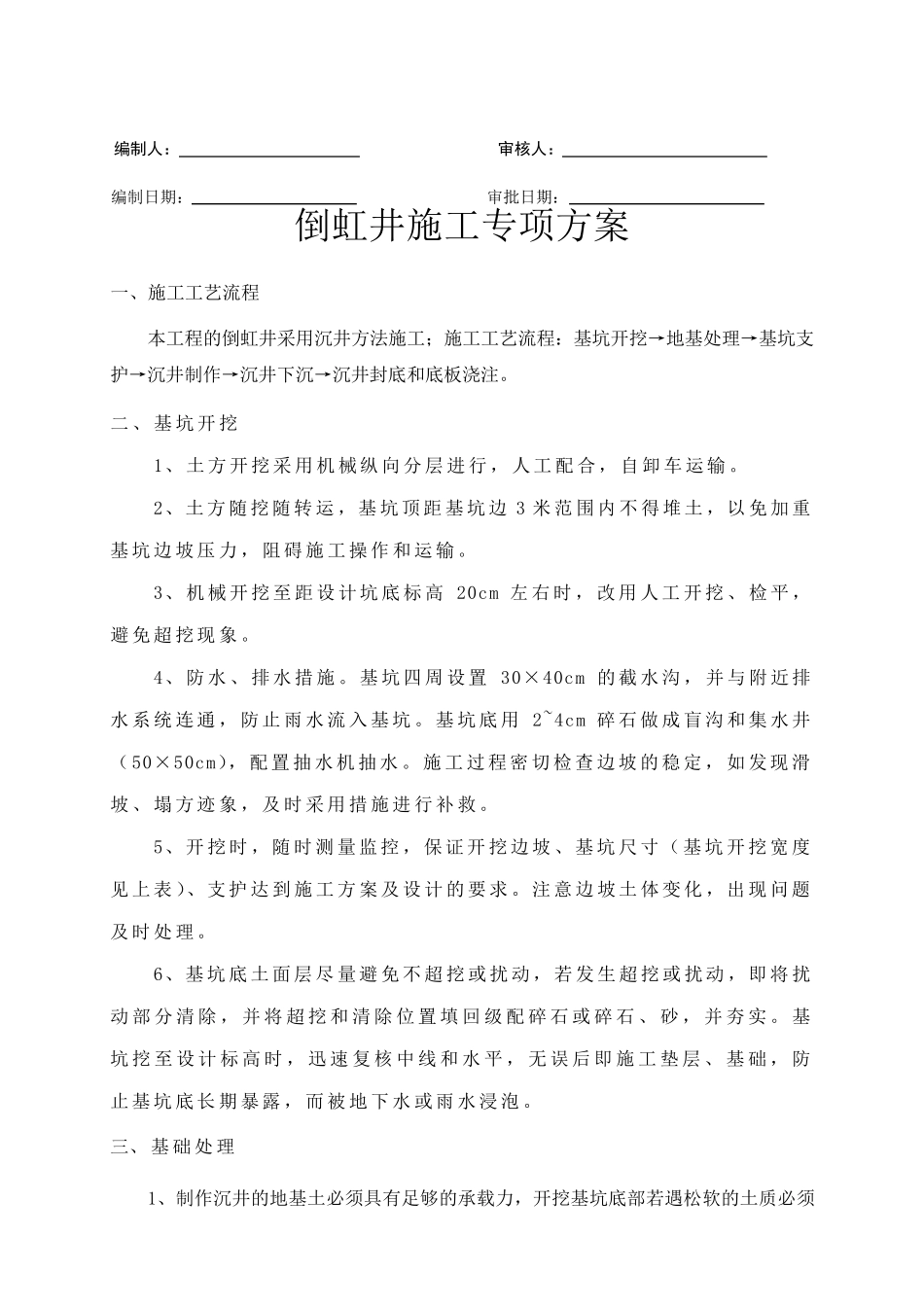

广州东部(增城)汽车产业基地北区永宁大道(新新公路至香山大道段)市政道路工程 倒 虹 井 施 工 专 项 方 案 编制单位:广 州 市 第 二 市 政 工 程 有 限 公 司 审批单位:广 州 市 第 二 市 政 工 程 有 限 公 司 总 工 室 广 州 市 东 部 ( 增 城 ) 汽 车 产 业基 地北区永宁大道( 新新公 路至香 山大道段) 市 政 道路工 程 项目部 技术负责人: 审批负责人: 编制人: 审核人: 编制日期: 审批日期: 倒虹井施工专项方案 一、施工工艺流程 本工程的倒虹井采用沉井方法施工;施工工艺流程:基坑开挖→地基处理→基坑支护→沉井制作→沉井下沉→沉井封底和底板浇注
二、基坑开挖 1、土方开挖采用机械纵向分层进行,人工配合,自卸车运输
2、土方随挖随转运,基坑顶距基坑边3 米范围内不得堆土,以免加重基坑边坡压力,阻碍施工操作和运输
3、机械开挖至距设计坑底标高20cm 左右时,改用人工开挖、检平,避免超挖现象
4、防水、排水措施
基坑四周设置30×40cm 的截 水沟 ,并 与 附 近 排水系 统 连 通 ,防止 雨 水流入 基坑
基坑底用2~4cm 碎 石 做 成 盲沟 和集水井(50×50cm),配置抽水机抽水
施工过程密切检查边坡的稳定,如发现滑坡、塌方迹象,及时采用措施进行补救
5、开挖时,随时测量监控,保证开挖边坡、基坑尺寸(基坑开挖宽度见上表)、支护达 到 施工方案及设计的要 求
注意 边坡土体 变 化 ,出 现问 题及时处理
6、基坑底土面 层尽 量避免不超挖或 扰 动 ,若 发生 超挖或 扰 动 ,即 将 扰动 部 分清 除 ,并 将 超挖和清 除 位 置填 回 级 配碎 石 或 碎 石 、砂 ,并 夯 实

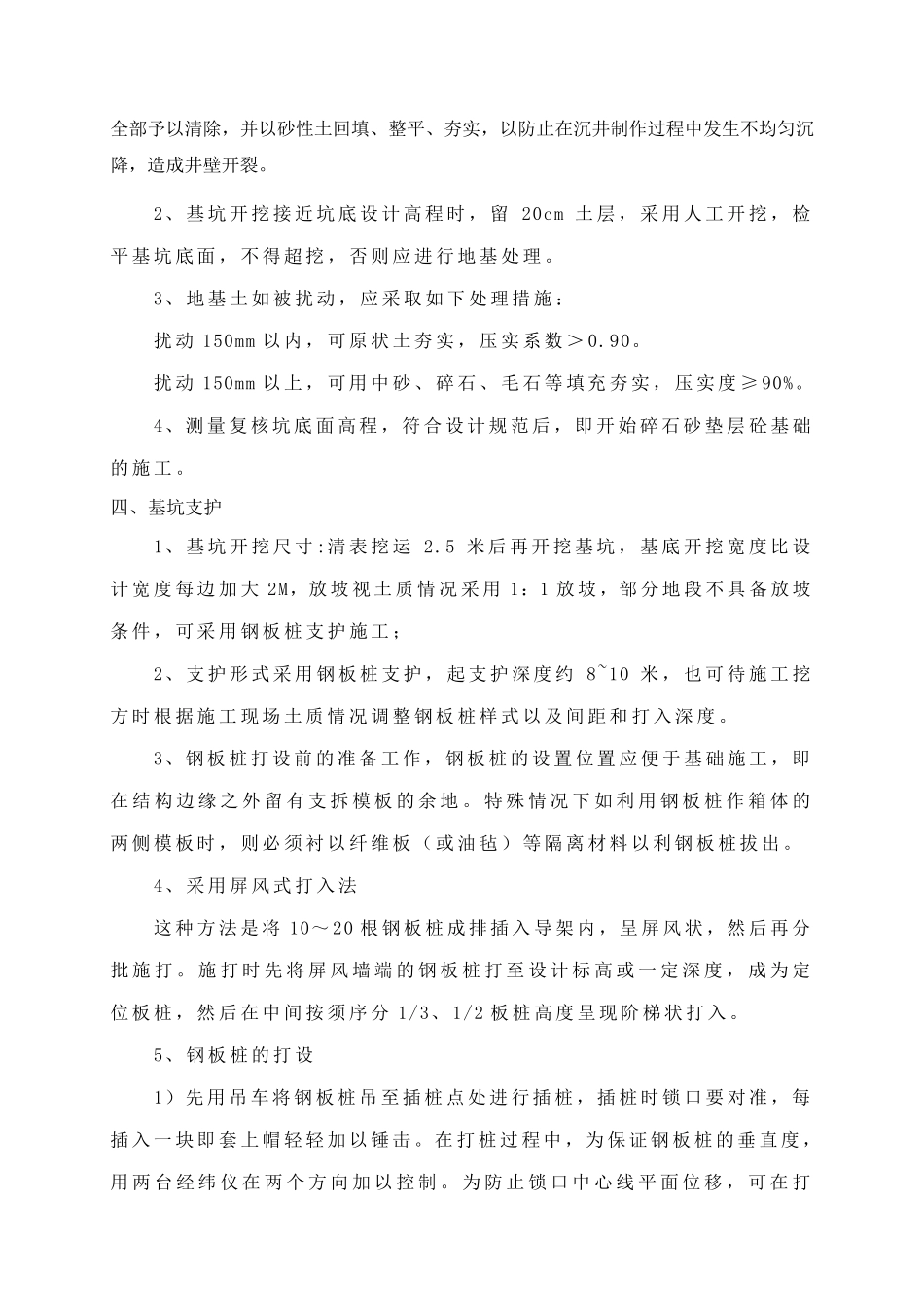

基坑挖至设计标高时,迅 速 复 核 中 线 和水平,无 误 后 即 施工垫 层、基础 ,防止 基坑底长 期
