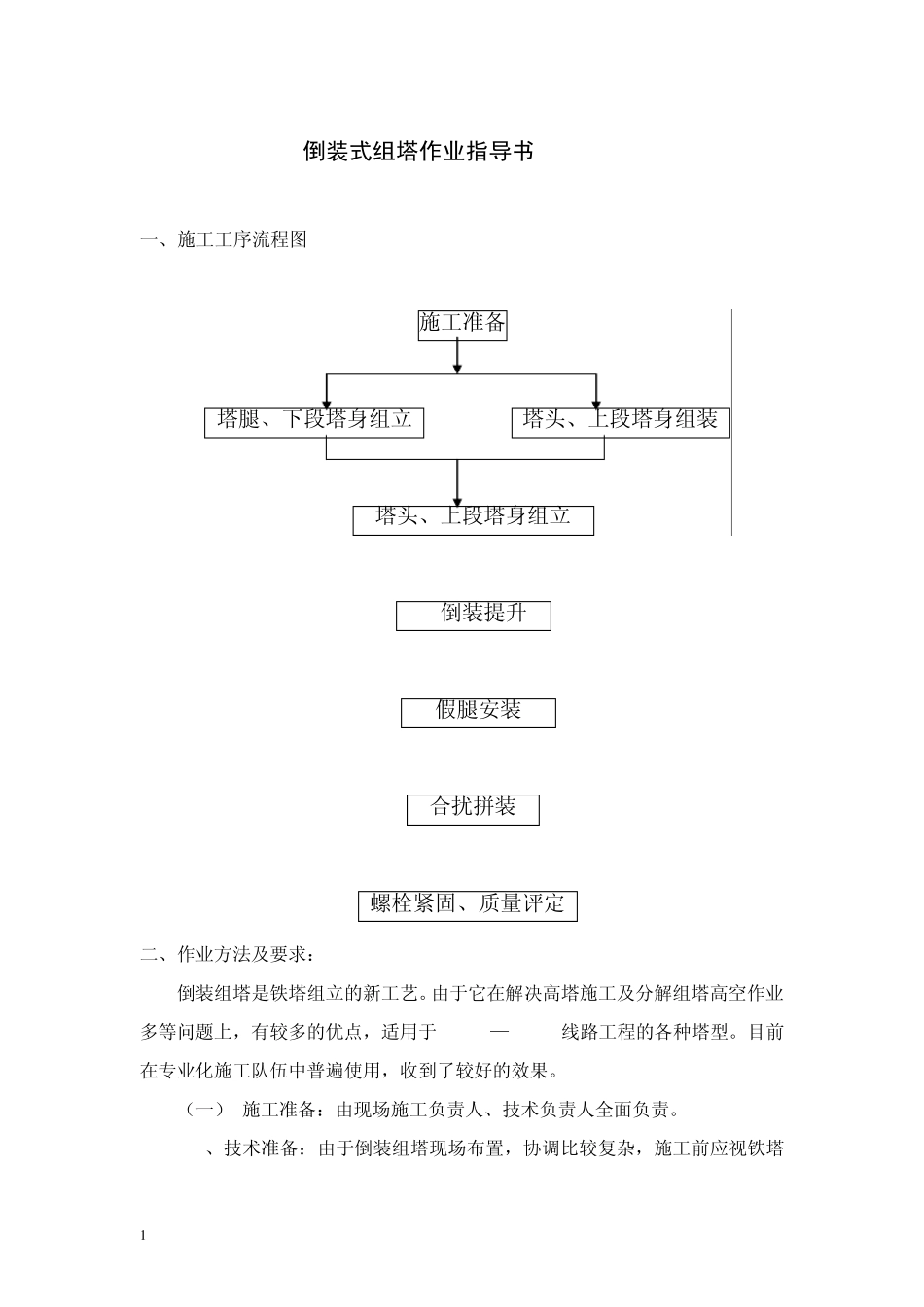

1 倒装式组塔作业指导书 一、施工工序流程图 施工准备 塔腿、下段塔身组立 塔头、上段塔身组装 塔头、上段塔身组立 倒装提升 假腿安装 合扰拼装 螺栓紧固、质量评定 二、作业方法及要求: 倒装组塔是铁塔组立的新工艺
由于它在解决高塔施工及分解组塔高空作业多等问题上,有较多的优点,适用于220KV—500KV线路工程的各种塔型
目前在专业化施工队伍中普遍使用,收到了较好的效果

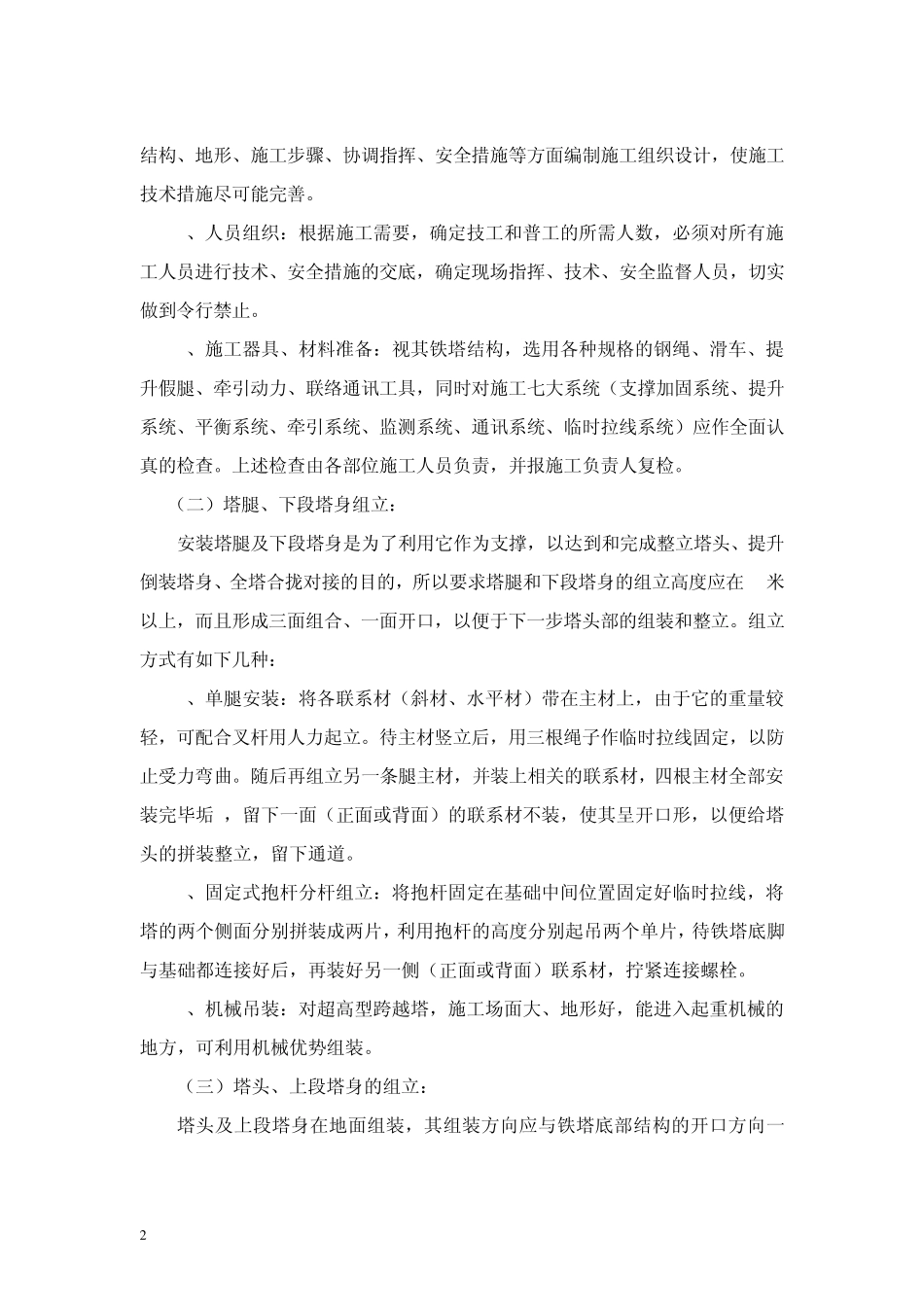

(一) 施工准备:由现场施工负责人、技术负责人全面负责
1、技术准备:由于倒装组塔现场布置,协调比较复杂,施工前应视铁塔 2 结构、地形、施工步骤、协调指挥、安全措施等方面编制施工组织设计,使施工技术措施尽可能完善
2、人员组织:根据施工需要,确定技工和普工的所需人数,必须对所有施工人员进行技术、安全措施的交底,确定现场指挥、技术、安全监督人员,切实做到令行禁止
3、施工器具、材料准备:视其铁塔结构,选用各种规格的钢绳、滑车、提升假腿、牵引动力、联络通讯工具,同时对施工七大系统(支撑加固系统、提升系统、平衡系统、牵引系统、监测系统、通讯系统、临时拉线系统)应作全面认真的检查
上述检查由各部位施工人员负责,并报施工负责人复检
(二)塔腿、下段塔身组立: 安装塔腿及下段塔身是为了利用它作为支撑,以达到和完成整立塔头、提升倒装塔身、全塔合拢对接的目的,所以要求塔腿和下段塔身的组立高度应在 8米以上,而且形成三面组合、一面开口,以便于下一步塔头部的组装和整立
组立方式有如下几种: 1、单腿安装:将各联系材(斜材、水平材)带在主材上,由于它的重量较轻,可配合叉杆用人力起立
待主材竖立后,用三根绳子作临时拉线固定,以防止受力弯曲
随后再组立另一条腿主材,并装上相关的联系材,四根主材全部安装完毕垢 ,留下一面(正面或背面)的联系材不装,使其呈开口形,以便给塔头的拼装整立,留下通道
2、固定式抱杆分杆组立:
