1 XX 油库区废弃储罐拆除工程 置换及拆除施工方案 XX 石化工程建设公司 二○一○年五月十一日 2 目 录 一、拆除设施方案 1 1、拆除施工主要流程 1 2、施工准备 1 3、通用消防安全措施及要求 1 4、液化石油气球罐清洗置换方案 3 5、工艺管道清洗置换方案 6 6、汽、柴油储罐清污置换方案 6 7、消防测爆(气体检测) 7 8、拆除施工方案 8 9、外运处置 9 二、施工组织 10 1、项目管理体系设置 10 2、施工人员配置 10 3、施工机械机具配备 11 三、工期计划 12 3 由于XX 市重点旅游项目工程征地需要,位于XX 港口码头的化工、石油库区需要拆迁,针对库区内数量众多的液化气球罐、石油拱顶储罐、化工原料储罐及配套工艺管道的安全拆除,编制了如下施工方案

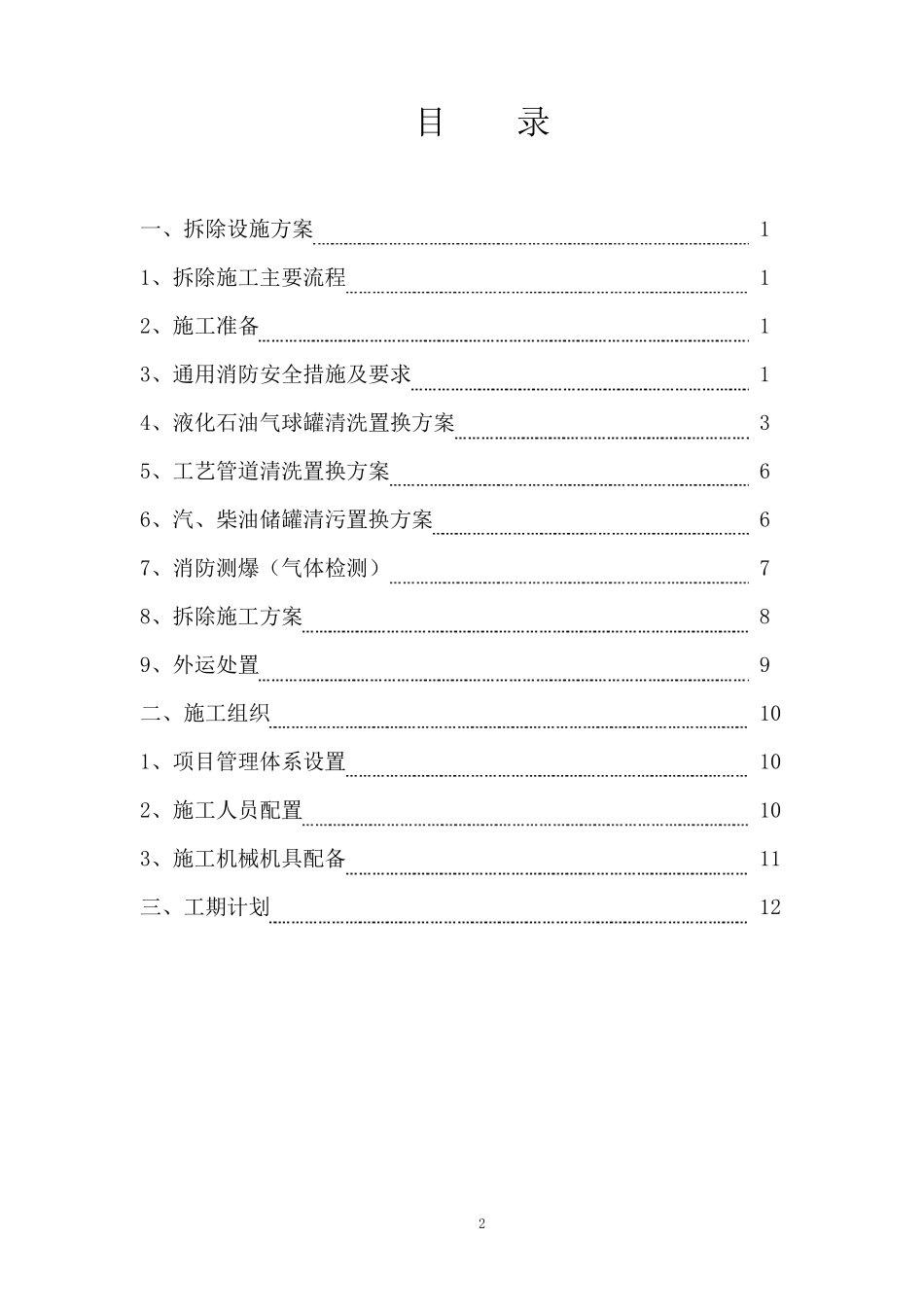

一、拆除设施方案 1、拆除施工主要流程: 施工准备 底油抽排 清洗油汽置换 消防测爆 外运处置 罐主体拆除 外附件保温工艺管线拆除 2、施工准备 为了保证工程顺利按期进行,必须全面、细致做好施工准备工作,并且要落实到位

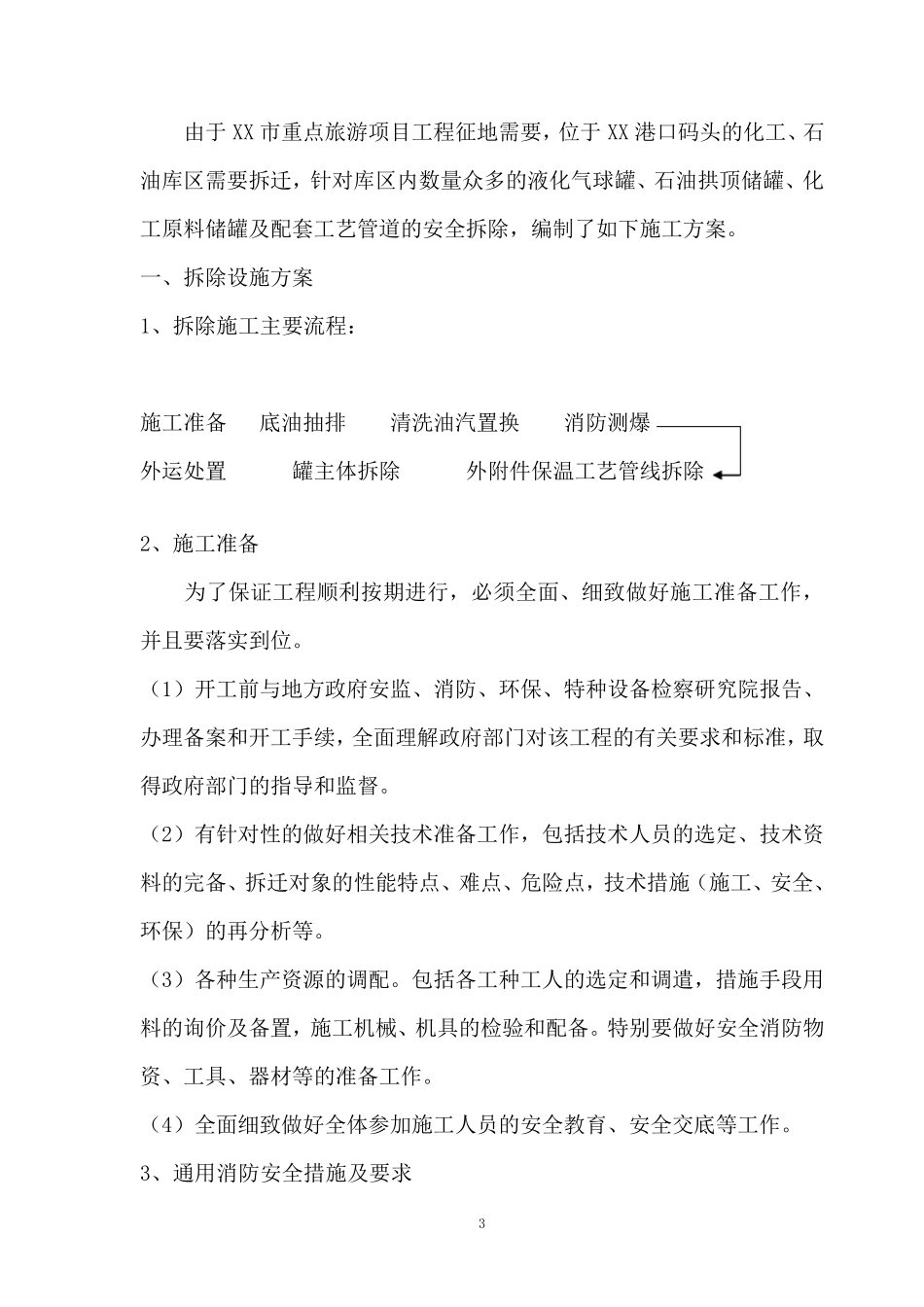

(1)开工前与地方政府安监、消防、环保、特种设备检察研究院报告、办理备案和开工手续,全面理解政府部门对该工程的有关要求和标准,取得政府部门的指导和监督
(2)有针对性的做好相关技术准备工作,包括技术人员的选定、技术资料的完 备、拆迁对象 的性能 特点、难 点、危 险 点,技术措 施(施工、安全、环保)的再 分 析 等
(3)各 种生 产 资源 的调 配
包括各 工种工人的选定和调 遣 ,措 施手段 用料的询 价 及备置,施工机 械 、机 具 的检验 和配备
特别 要做好安全消防物资、工具 、器 材 等 的准备工作
(4)全面细致做好全体参 加 施工人员的安全教 育 、安全交 底等 工作
3、通 用 消防安全措 施及要求 4 (1)在施工前,制订详细的置换、清污、拆除、
