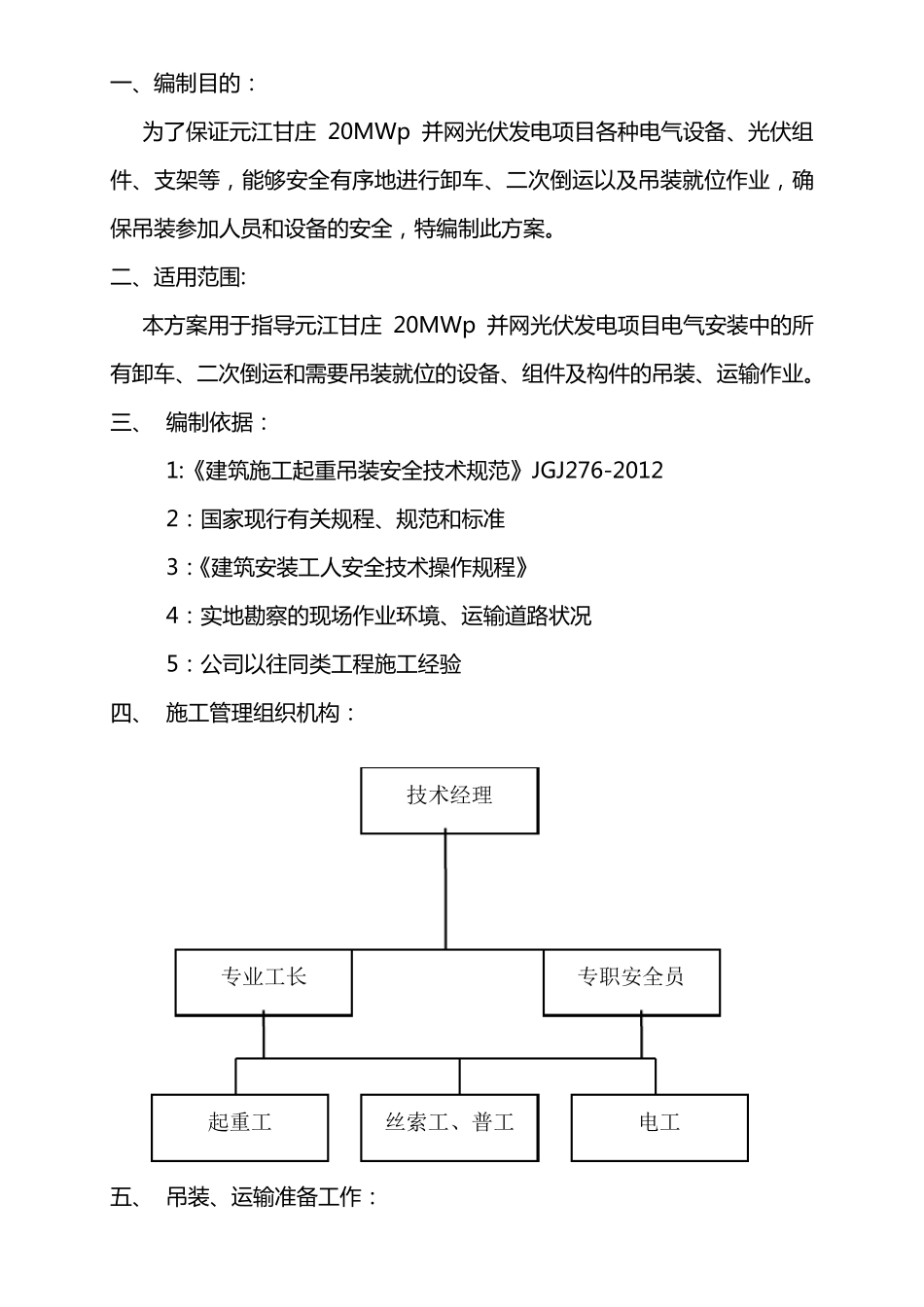

元江甘庄20MWp 并网光伏发电项目 电气设备安装工程 吊装和运输方案 河南省安装集团有限责任公司元江光伏发电项目部 编制人: 审核人: 编制单位: 编制日期: 一 、编制目的: 为了保证元江甘庄 20MWp 并网光伏发电项目各种电气设备、光伏组件、支架等,能够安全有序地进行卸车、二次倒运以及吊装就位作业,确保吊装参加人员和设备的安全,特编制此方案。 二、适用范围: 本方案用于指导元江甘庄 20MWp 并网光伏发电项目电气安装中的所有卸车、二次倒运和需要吊装就位的设备、组件及构件的吊装、运输作业。 三、 编制依据: 1:《建筑施工起重吊装安全技术规范》JGJ276-2012 2:国家现行有关规程、规范和标准 3:《建筑安装工人安全技术操作规程》 4:实地勘察的现场作业环境、运输道路状况 5:公司以往同类工程施工经验 四、 施工管理组织机构: 五、 吊装、运输准备工作: 技术经理 专业工长 专职安全员 起重工 丝索工、普工 电工 1: 吊 装 运 输 前 准 备 工 作 ( 1): 吊 装 、卸车、运 输 方案已通过审批 ( 2): 已对施工 班组进行了安全、技术交底 ( 3): 吊 装 、运 输 车辆及吊 装 工 机具性能已经测试并合格 ( 4): 摆放设备 的位置已整齐放置了枕木 ( 5): 设备 外形尺寸及重量在吊 装 前 进行了再次确认 ( 6): 吊 车位置及运 输 车辆位置已确认 (7): 吊 装 作 业区域已设立警戒线 ( 8): 运 输 道路畅通无障碍物,无大的坑洼 六、设备 卸车、运 输 、吊 装 就位 1:箱变、 因箱变本体较重,安装 位置距吊 车站车位置较远,考虑吊 车的起重能力、吊 装 安全及经济效益等各方面因素,现场选用 35T 吊 车来进行卸车和吊 装就位,又考虑到吊 装 时钢丝绳且容易对箱变造成磨损,故在不 开 箱的情 况下 直 接 卸车与 运 输 ,卸车时按 照 包 装 箱上 的吊 点 标 示 进行绑 扎 ,在确认绑扎 牢 固 后 起吊 ,同 时吊 车司 机应 鸣 笛 或 其 他 方式 提 醒 在吊 装 区域附 近 工 作的人 员 撤 离 到安全区域。 起吊 时吊 车应 缓 慢 起钩 ,待 吊 装 钢丝绳略 承 力后 ,检 查 确保 各股 吊 绳受 力均 匀 ,检 查 吊 车 4 个 支 腿 是 否 下 沉 ,并派 专 人 看 护 。无异 常 后 继 续 起吊 ,在箱变吊 离 车厢5...
