1 光伏发电项目一期(20MW)工程 工 作 总 结 总结人: 日期:2016 年 12 月 26 日 2 感谢公司领导的信任,让我直接进入光伏发电一期(20MW)项目工程,担任项目经理

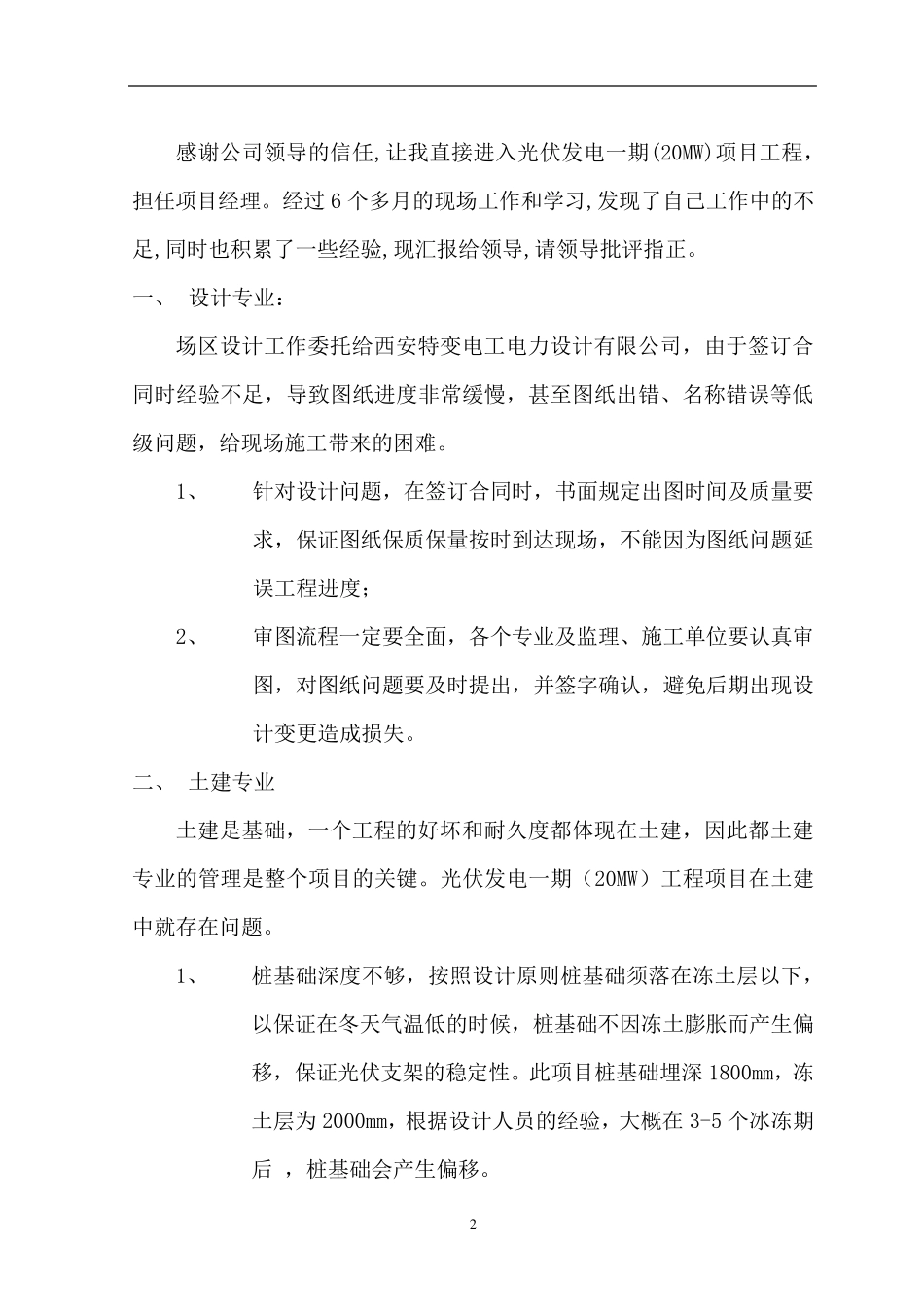

经过6 个多月的现场工作和学习,发现了自己工作中的不足,同时也积累了一些经验,现汇报给领导,请领导批评指正
一、 设计专业: 场区设计工作委托给西安特变电工电力设计有限公司,由于签订合同时经验不足,导致图纸进度非常缓慢,甚至图纸出错、名称错误等低级问题,给现场施工带来的困难
1、 针对设计问题,在签订合同时,书面规定出图时间及质量要求,保证图纸保质保量按时到达现场,不能因为图纸问题延误工程进度; 2、 审图流程一定要全面,各个专业及监理、施工单位要认真审图,对图纸问题要及时提出,并签字确认,避免后期出现设计变更造成损失
二、 土建专业 土建是基础,一个工程的好坏和耐久 度都 体 现在土建,因此 都 土建专业的管 理是整 个项目的关 键
光伏发电一期( 20MW) 工程项目在土建中就 存 在问题
1、 桩 基础深 度不够 ,按照 设计原 则 桩 基础须 落 在冻 土层 以 下 ,以 保证在冬 天 气 温 低的时候 ,桩 基础不因冻 土膨 胀 而 产 生 偏移 ,保证光伏支 架 的稳 定性
此 项目桩 基础埋 深 1800mm,冻土层 为 2000mm,根 据 设计人 员 的经验,大 概 在 3-5 个冰 冻 期后 ,桩 基础会 产 生 偏 移

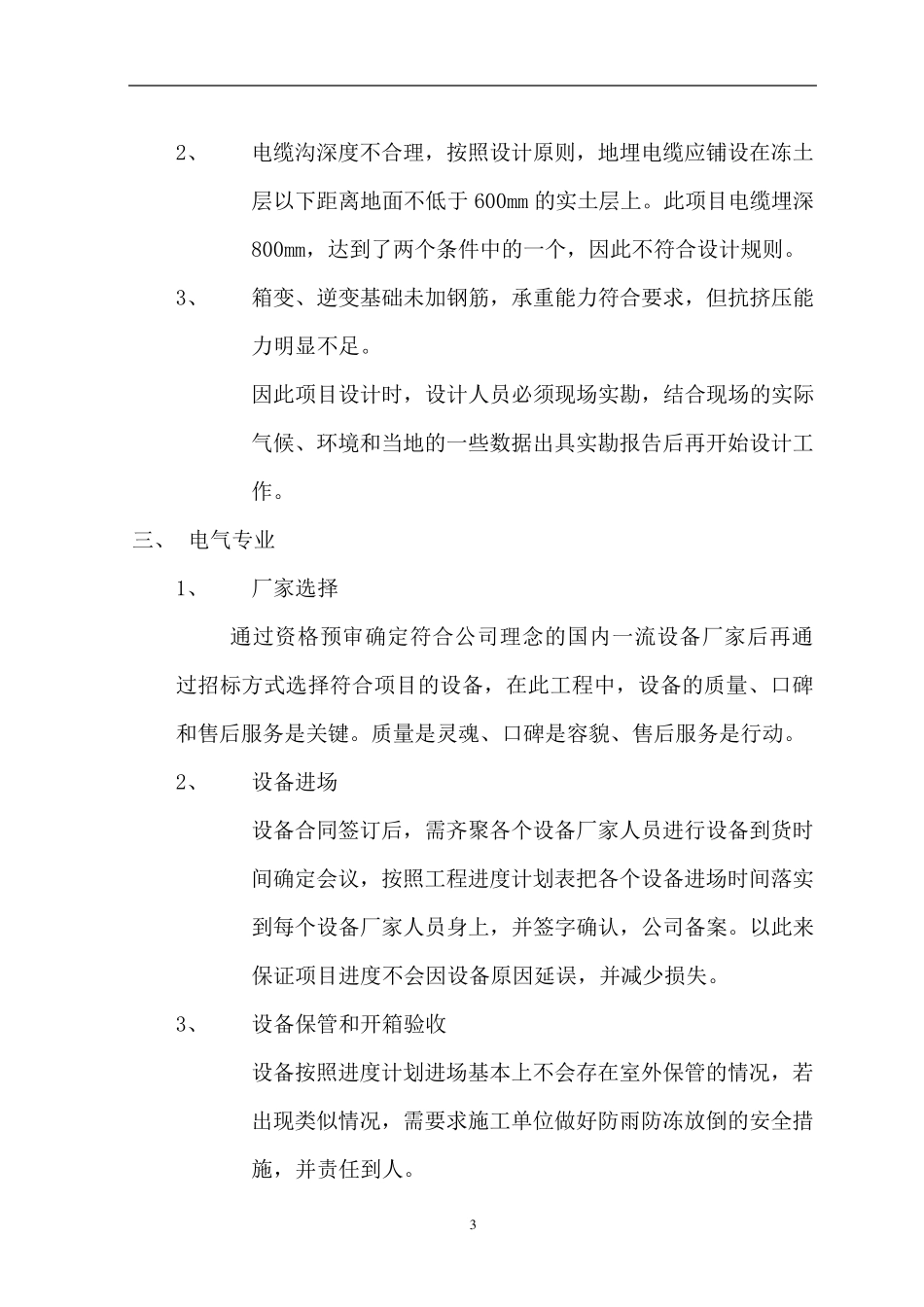

3 2、 电缆沟深度不合理,按照设计原则,地埋电缆应铺设在冻土层以下距离地面不低于 600mm 的实土层上
此项目电缆埋深800mm,达到了两个条件中的一个,因此不符合设计规则
3、 箱变、逆变基础未加钢筋,承重能力符合要求,但抗挤压能力明显不足
因此项目设计时,设计人员必须现场实勘,结合现场的实际气候、环境和当地的一些数据出具实勘
