电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

光伏电站开发建设验收全流程详解

光伏电站开发建设验收全流程详解_第1页
1/6
光伏电站开发建设验收全流程详解_第2页
2/6
光伏电站开发建设验收全流程详解_第3页
3/6

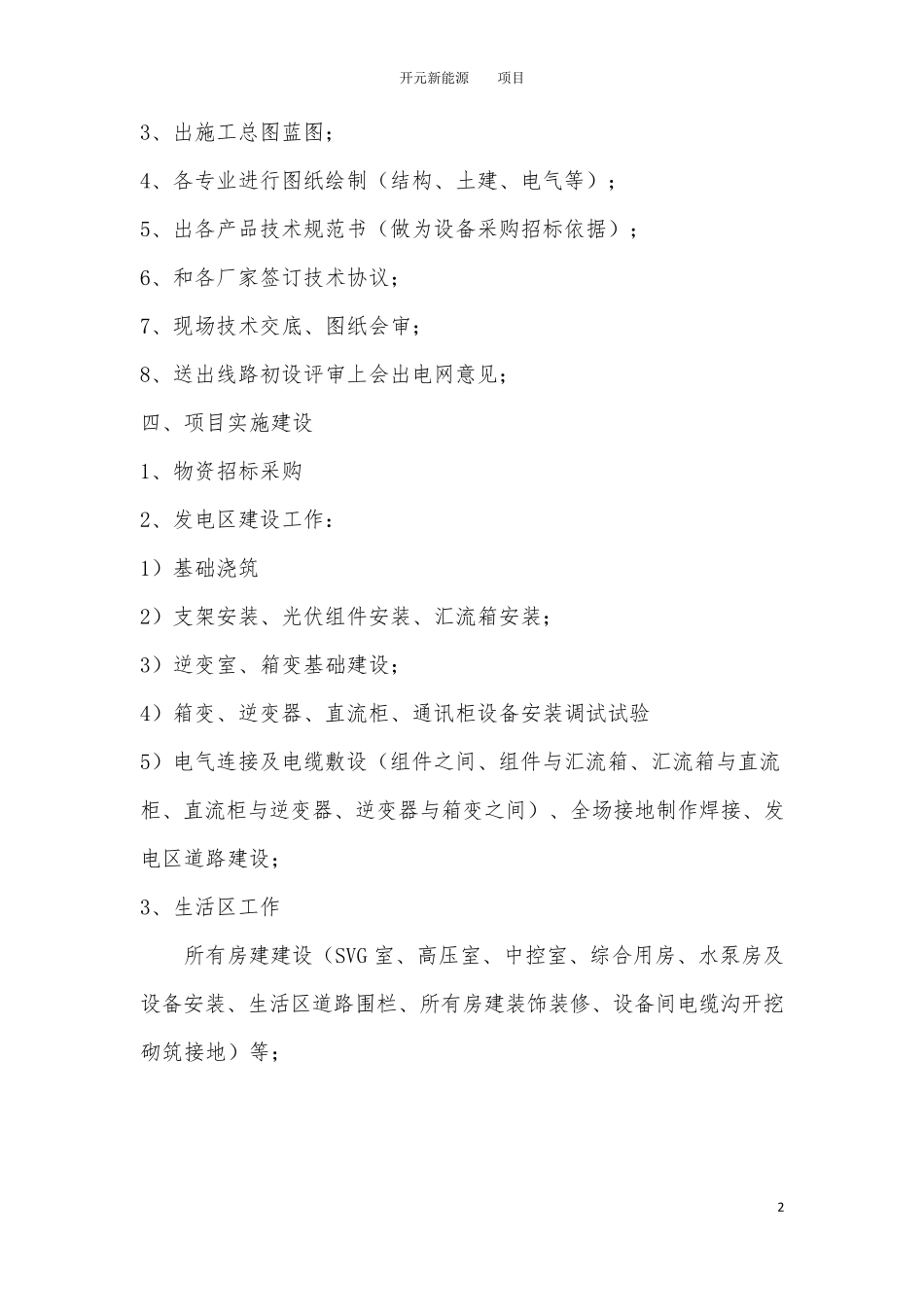

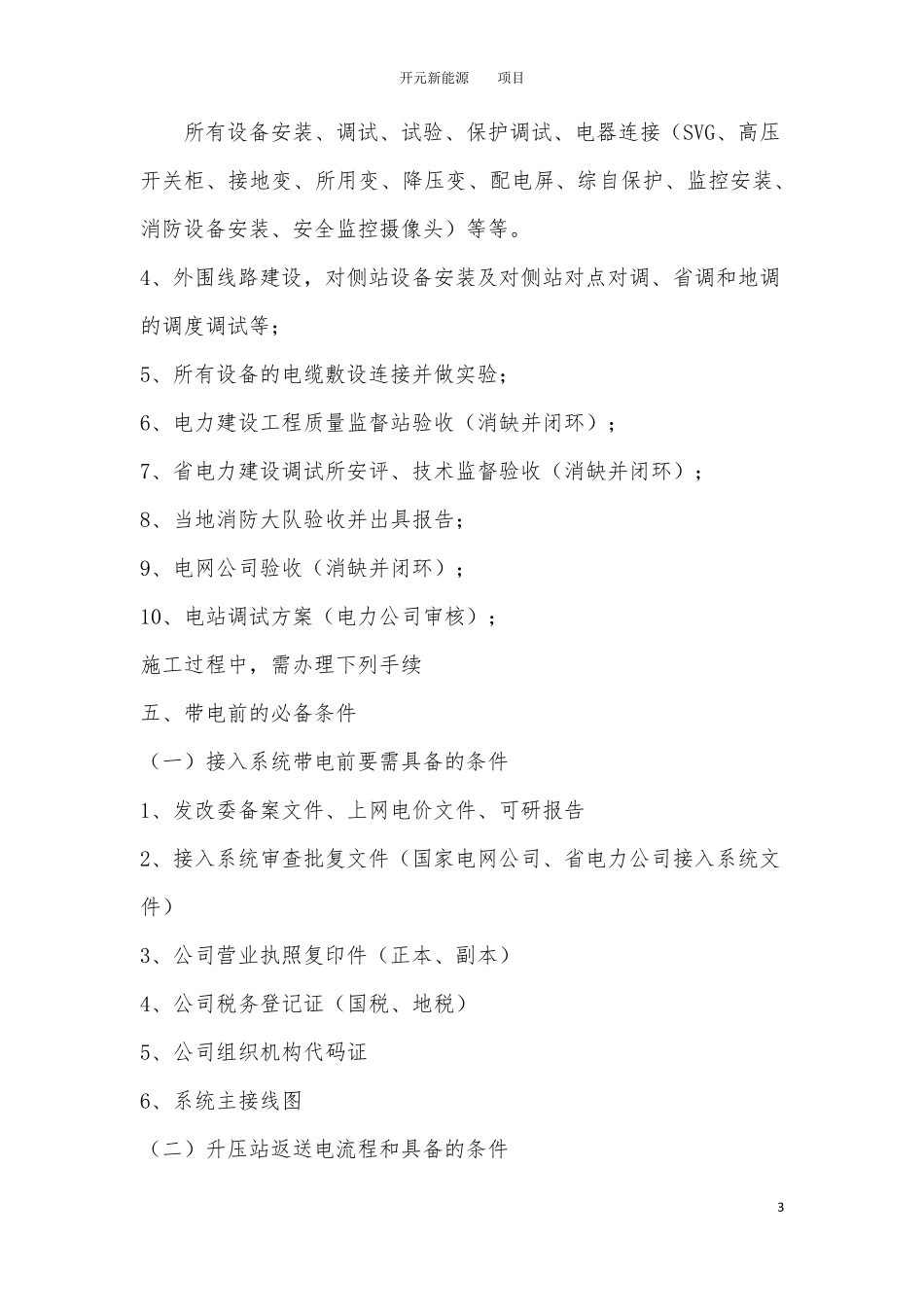

开元新能源 项目 1 光伏电站开发建设验收全流程详解 一、项目前期考察 对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。 二、项目建设前期资料及批复文件 第一阶段:可研阶段 1、委托有有资质的单位做大型光伏并网电站项目进行可行性研究分析、项目备案申请报告。 2、进入所在省份(市)的备案名单 第二阶段:获得省级/市级相关部门的批复文件 第三阶段:获得开工许可 1、办理建设项目银行资金证明(不少于项目总投资的 20%)。 2、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的 80%); 3、委托具有资质的单位做项目设计; 4、获得项目建设地建设局开工许可; 三、项目施工图 设计 1、现 场测 绘 、地勘 、勘 界 、提 资设计要 求 ; 2、接入系统报告编 制 并上 会 评 审 ; 开元新能源 项目 2 3、出施工总图蓝图; 4、各专业进行图纸绘制(结构、土建、电气等); 5、出各产品技术规范书(做为设备采购招标依据); 6、和各厂家签订技术协议; 7、现场技术交底、图纸会审; 8、送出线路初设评审上会出电网意见; 四、项目实施建设 1、物资招标采购 2、发电区建设工作: 1)基础浇筑 2)支架安装、光伏组件安装、汇流箱安装; 3)逆变室、箱变基础建设; 4)箱变、逆变器、直流柜、通讯柜设备安装调试试验 5)电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设; 3、生活区工作 所有房建建设(SVG 室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等; 开元新能源 项目 3 所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接地变、所用变、降压变、配电屏、综自保护、监控安装、消防设备安装、安全监控摄像头)等等。 4、外围线路建设,对侧站设备安装及对侧站对点对调、省调和地调的调度调试等; 5、所有设备的电缆敷设连接并做实验; 6、电力建设工程质量监督站验收(消缺并闭环); 7、省电力建设调试所安评、技术监督验收(消缺并闭环); 8、当地消防大队验收并出具报告; 9、电网公司验收(消缺并闭环); 10、电站调...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

光伏电站开发建设验收全流程详解

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
