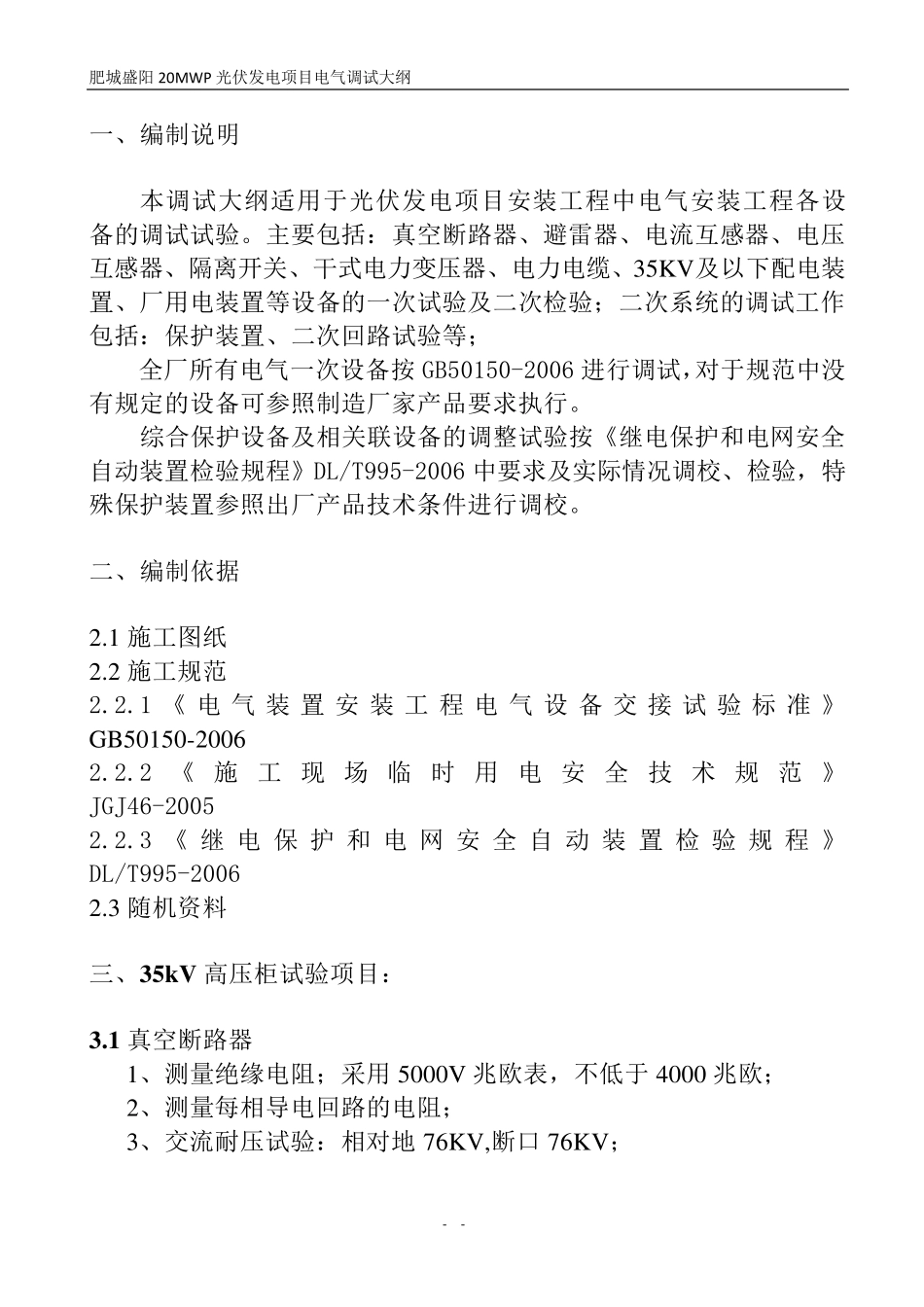

肥城盛阳20MW P 光伏发电项目电气调试大纲 - - 肥城盛阳20MW 光伏电站项目 电气调试大纲 批 准 刘义强 审 核 葛方军 编 制 宋文录 2 0 1 5 1 2 1 0 肥城盛阳20MW P 光伏发电项目电气调试大纲 - - 一、编制说明 本调试大纲适用于光伏发电项目安装工程中电气安装工程各设备的调试试验
主要包括:真空断路器、避雷器、电流互感器、电压互感器、隔离开关、干式电力变压器、电力电缆、35KV及以下配电装置、厂用电装置等设备的一次试验及二次检验;二次系统的调试工作包括:保护装置、二次回路试验等; 全厂所有电气一次设备按 GB50150-2006 进行调试,对于规范中没有规定的设备可参照制造厂家产品要求执行
综合保护设备及相关联设备的调整试验按《继电保护和电网安全自动装置检验规程》DL/T995-2006 中要求及实际情况调校、检验,特殊保护装置参照出厂产品技术条件进行调校
二、编制依据 2
1 施工图纸 2
2 施工规范 2
1 《 电气装 置 安 装 工 程 电气设 备 交 接 试验 标 准 》 GB50150-2006 2
2 《 施 工 现 场 临 时 用 电安 全 技 术 规 范 》 JGJ46-2005 2
3 《 继 电保 护 和 电网 安 全 自 动 装 置 检 验 规 程 》 DL/T995-2006 2
3 随机资料 三、35kV 高压柜试验项目: 3

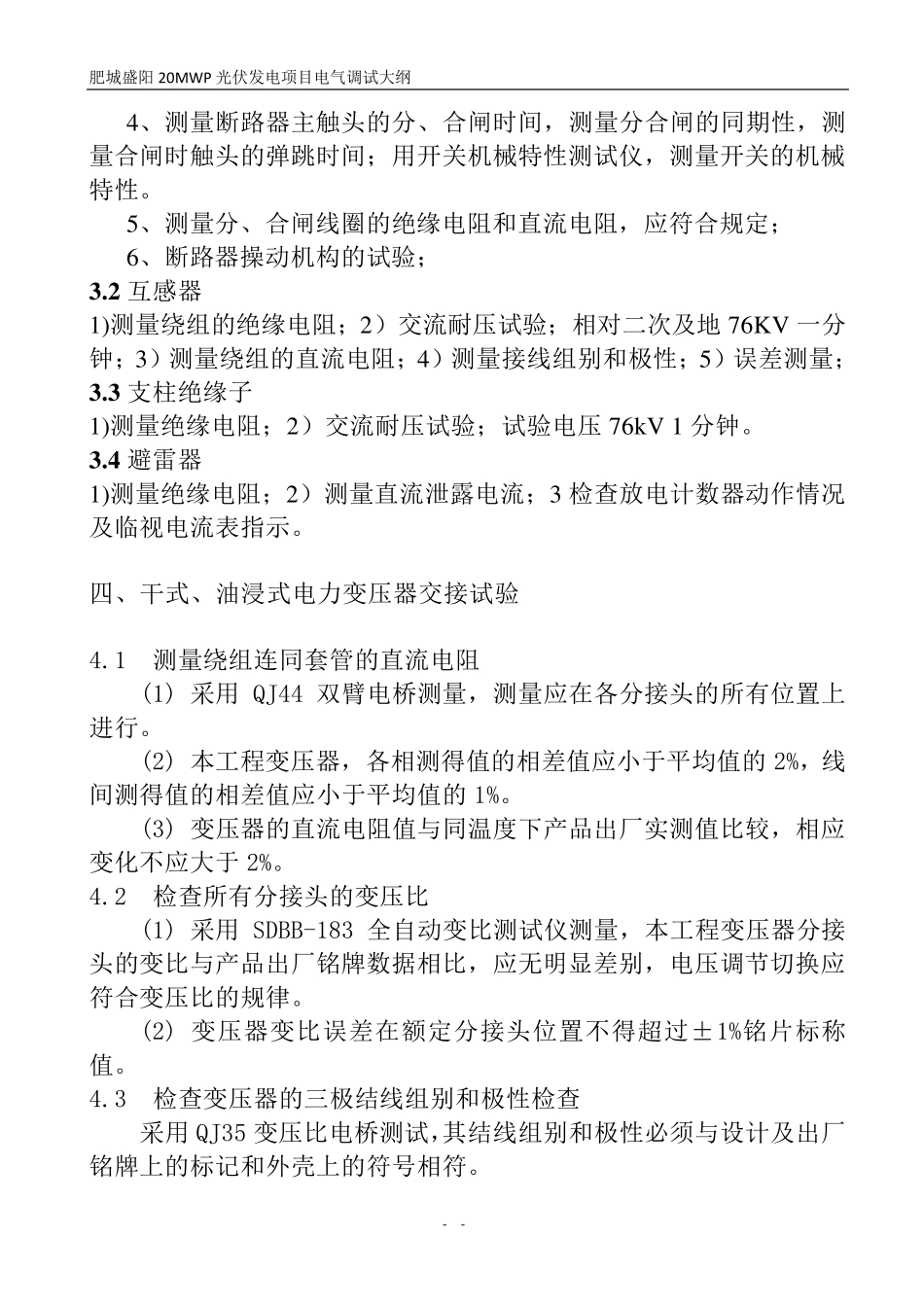

1 真空断路器 1、测量绝缘电阻;采用 5000V 兆欧表,不低于 4000 兆欧; 2、测量每相导电回路的电阻; 3、交流耐压试验:相对地 76KV,断口 76KV; 肥 城 盛 阳 20MW P 光 伏 发 电 项 目 电 气 调 试 大 纲 - - 4、 测 量 断 路 器 主 触 头 的 分 、 合 闸 时 间 , 测 量 分 合 闸 的 同 期 性 , 测量
