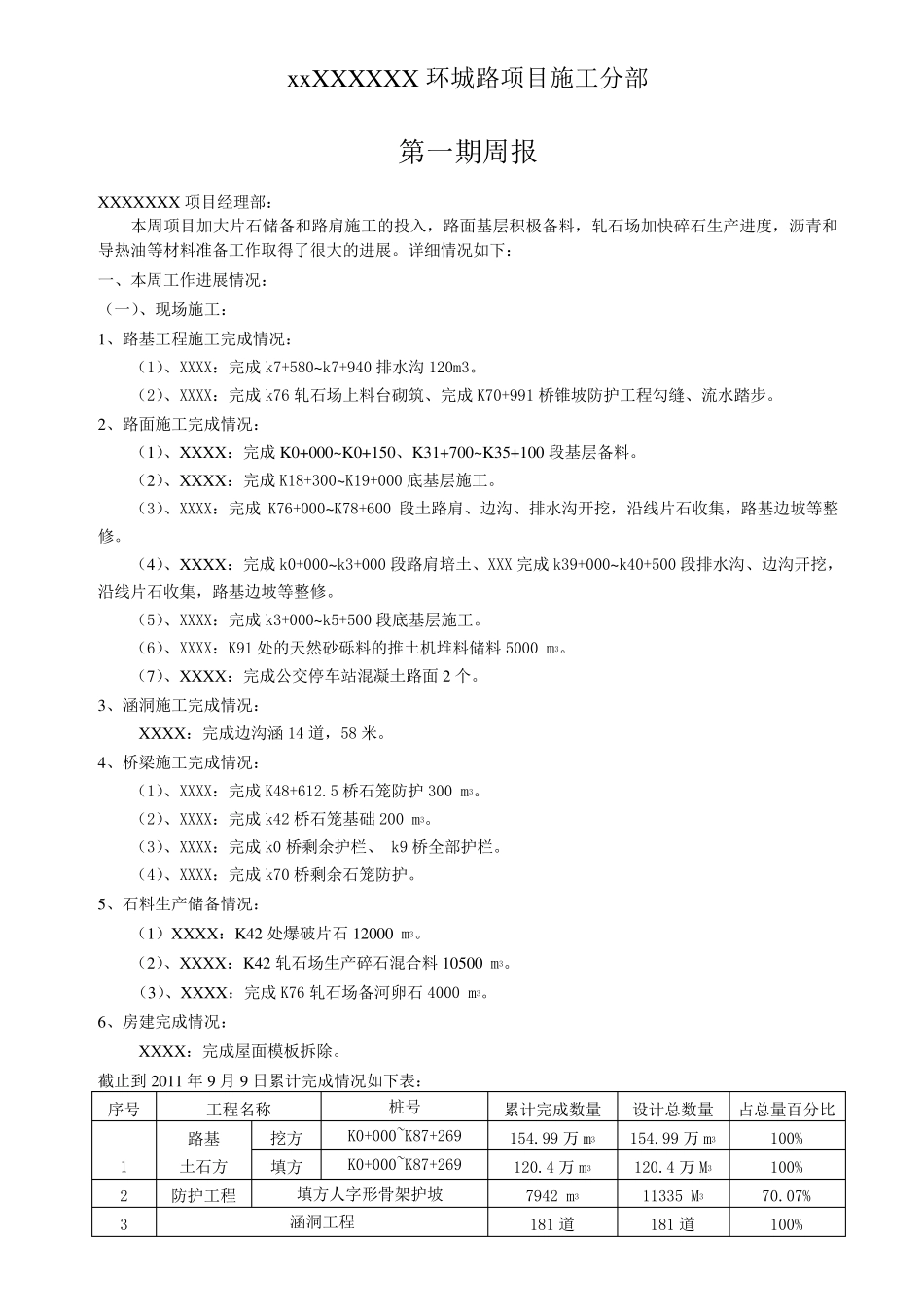

xxXXXXXX 环城路项目施工分部 第一期周报 XXXXXXX 项目经理部: 本周项目加大片石储备和路肩施工的投入,路面基层积极备料,轧石场加快碎石生产进度,沥青和导热油等材料准备工作取得了很大的进展
详细情况如下: 一、本周工作进展情况: (一)、现场施工: 1、路基工程施工完成情况: (1)、XXXX:完成 k7+580~k7+940 排水沟 120m3
(2)、XXXX:完成 k76 轧石场上料台砌筑、完成 K70+991 桥锥坡防护工程勾缝、流水踏步
2、路面施工完成情况: (1)、XXXX:完成 K0+000~K0+150、K31+700~K35+100 段基层备料
(2)、XXXX:完成 K18+300~K19+000 底基层施工
(3)、XXXX:完成 K76+000~K78+600 段土路肩、边沟、排水沟开挖,沿线片石收集,路基边坡等整修
(4)、XXXX:完成 k0+000~k3+000 段路肩培土、XXX 完成 k39+000~k40+500 段排水沟、边沟开挖,沿线片石收集,路基边坡等整修
(5)、XXXX:完成 k3+000~k5+500 段底基层施工
(6)、XXXX:K91 处的天然砂砾料的推土机堆料储料5000 m3
(7)、XXXX:完成公交停车站混凝土路面2 个
3、涵洞施工完成情况: XXXX:完成边沟涵 14 道,58 米
4、桥梁施工完成情况: (1)、XXXX:完成 K48+612
5 桥石笼防护 300 m3
(2)、XXXX:完成 k42 桥石笼基础 200 m3
(3)、XXXX:完成 k0 桥剩余护栏、 k9 桥全部护栏
(4)、XXXX:完成 k70 桥剩余石笼防护
5、石料生产储备情况: (1)XXXX:K42 处爆破片石12000 m3

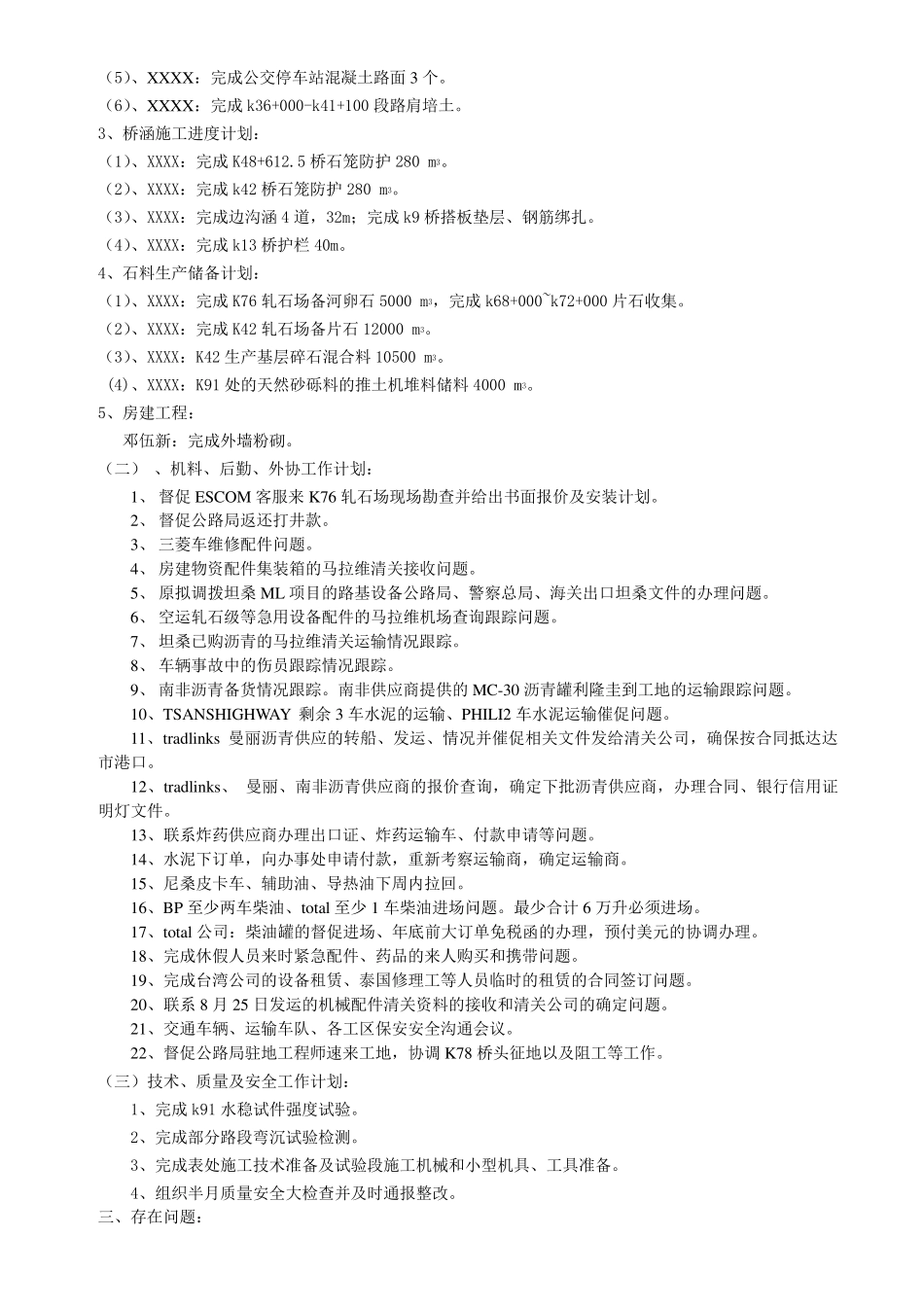

(2)、XXXX:K42 轧石场生产碎石混合料10
