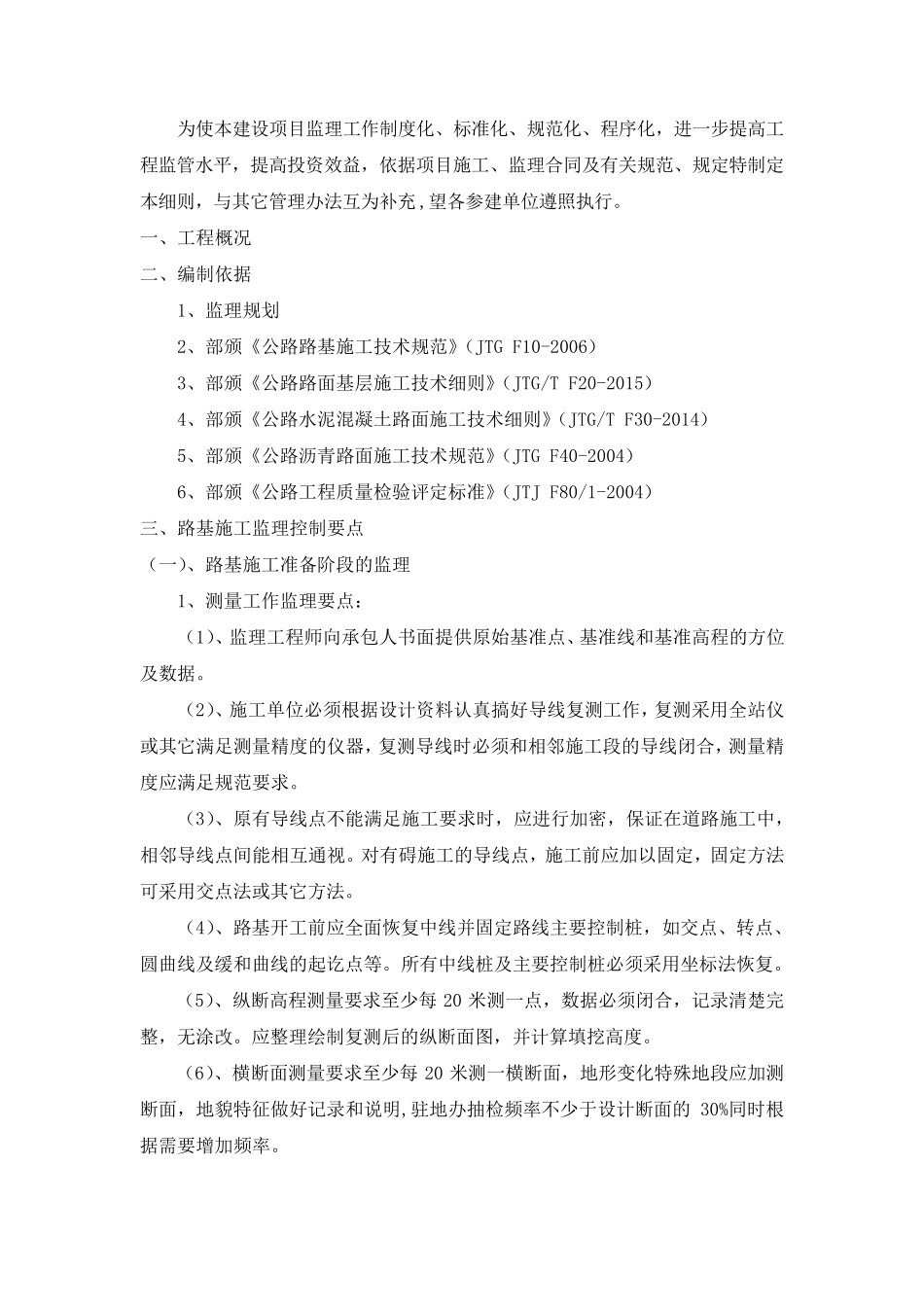

为使本建设项目监理工作制度化、标准化、规范化、程序化,进一步提高工程监管水平,提高投资效益,依据项目施工、监理合同及有关规范、规定特制定本细则,与其它管理办法互为补充 ,望各参建单位遵照执行。 一、工程概况 二、编制依据 1、监理规划 2、部颁《公路路基施工技术规范》(JTG F10-2006) 3、部颁《公路路面基层施工技术细则》(JTG/T F20-2015) 4、部颁《公路水泥混凝土路面施工技术细则》(JTG/T F30-2014) 5、部颁《公路沥青路面施工技术规范》(JTG F40-2004) 6、部颁《公路工程质量检验评定标准》(JTJ F80/1-2004) 三、路基施工监理控制要点 (一)、路基施工准备阶段的监理 1、测量工作监理要点: (1)、监理工程师向承包人书面提供原始基准点、基准线和基准高程的方位及数据。 (2)、施工单位必须根据设计资料认真搞好导线复测工作,复测采用全站仪或其它满足测量精度的仪器,复测导线时必须和相邻施工段的导线闭合,测量精度应满足规范要求。 (3)、原有导线点不能满足施工要求时,应进行加密,保证在道路施工中,相邻导线点间能相互通视。对有碍施工的导线点,施工前应加以固定,固定方法可 采用交 点法或其它方法。 (4)、路基开 工前应全面恢 复中线并 固定路线主 要控制桩 ,如 交 点、转 点、圆 曲 线及缓 和曲 线的起 讫 点等 。所 有中线桩 及主 要控制桩 必须采用坐 标法恢 复。 (5)、纵 断 高程测量要求至 少 每20 米 测一点,数据必须闭合,记 录 清 楚 完整 ,无 涂 改 。应整 理绘 制复测后 的纵 断 面图 ,并 计算 填 挖 高度。 (6)、横 断 面测量要求至 少 每20 米 测一横 断 面,地 形 变 化特殊 地 段应加测断 面,地 貌 特征 做 好记 录 和说 明 ,驻 地 办抽 检频 率 不少 于 设计断 面的 30%同时根据需 要增 加频 率 。 (7)、水准点的测量应按精度要求全部测量一遍,若不符合精度要求,应在书面报告中说明。水准点必须设置在永久建筑物上,且不易损坏、不下沉、不受自然侵蚀。 2、审查承包人的人员组织机构、自检体系是否完善、机械设备配置情况等。 3、试验工作,对原地面取土做填前压实的标准实验。 4、路基清表监理要点: 路基工程的场地清表工作在原地面复测完毕,承包人与监理单位的土、石方量相差在规定的允许范围内,没有悬殊差异,经业主认可以后才能进行。清表工作需...
