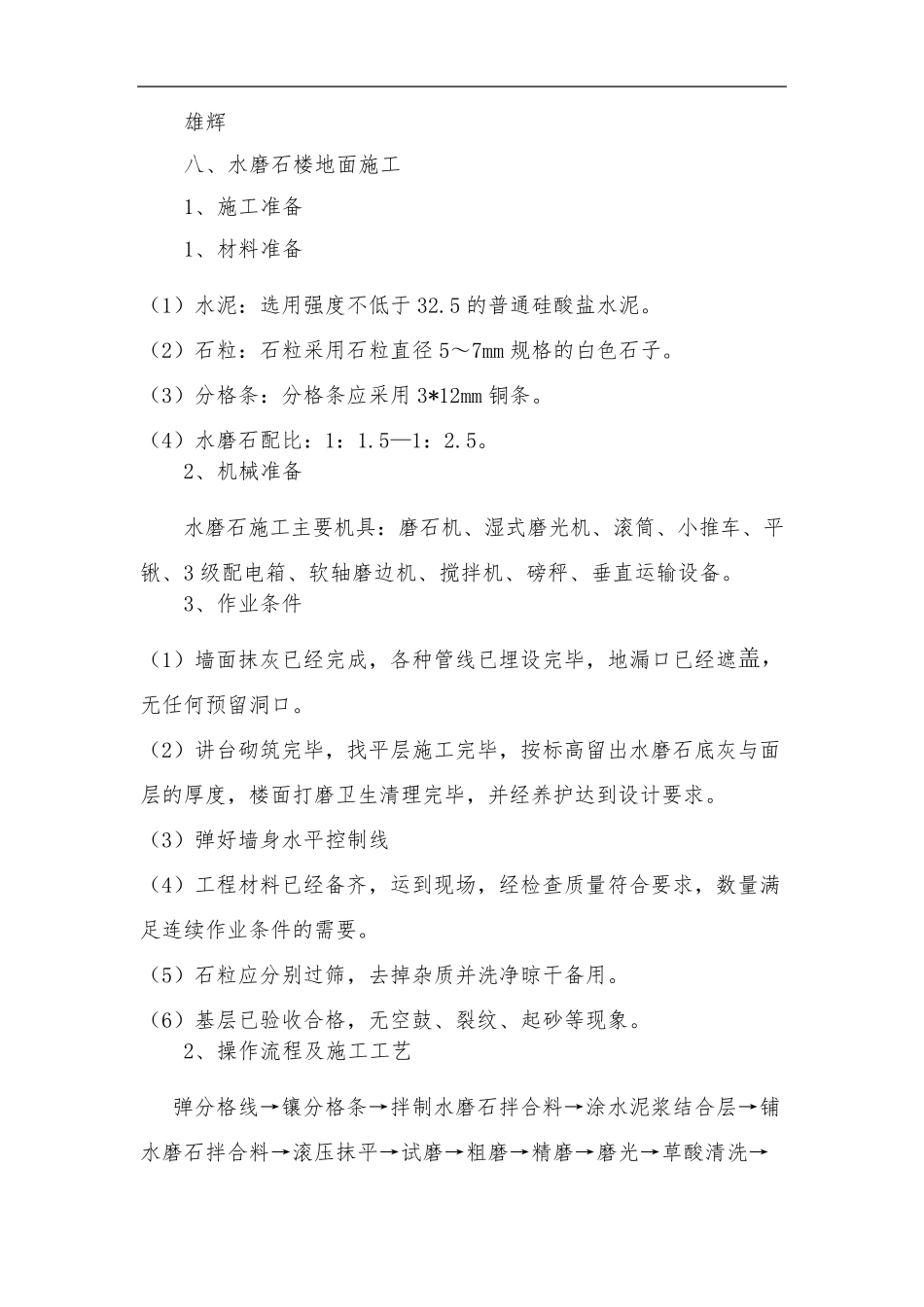

雄辉 八、水磨石楼地面施工 1、施工准备 1、材料准备 (1)水泥:选用强度不低于32
5 的普通硅酸盐水泥
(2)石粒:石粒采用石粒直径5~7mm 规格的白色石子
(3)分格条:分格条应采用3*12mm 铜条
(4)水磨石配比:1:1
2、机械准备 水磨石施工主要机具:磨石机、湿式磨光机、滚筒、小推车、平锹、3 级配电箱、软轴磨边机、搅拌机、磅秤、垂直运输设备
3、作业条件 (1)墙面抹灰已经完成,各种管线已埋设完毕,地漏口已经遮盖,无任何预留洞口
(2)讲台砌筑完毕,找平层施工完毕,按标高留出水磨石底灰与面层的厚度,楼面打磨卫生清理完毕,并经养护达到设计要求
(3)弹好墙身水平控制线 (4)工程材料已经备齐,运到现场,经检查质量符合要求,数量满足连续作业条件的需要
(5)石粒应分别过筛,去掉杂质并洗净晾 干 备用
(6)基 层已验 收 合格,无空 鼓 、裂 纹 、起 砂 等 现象

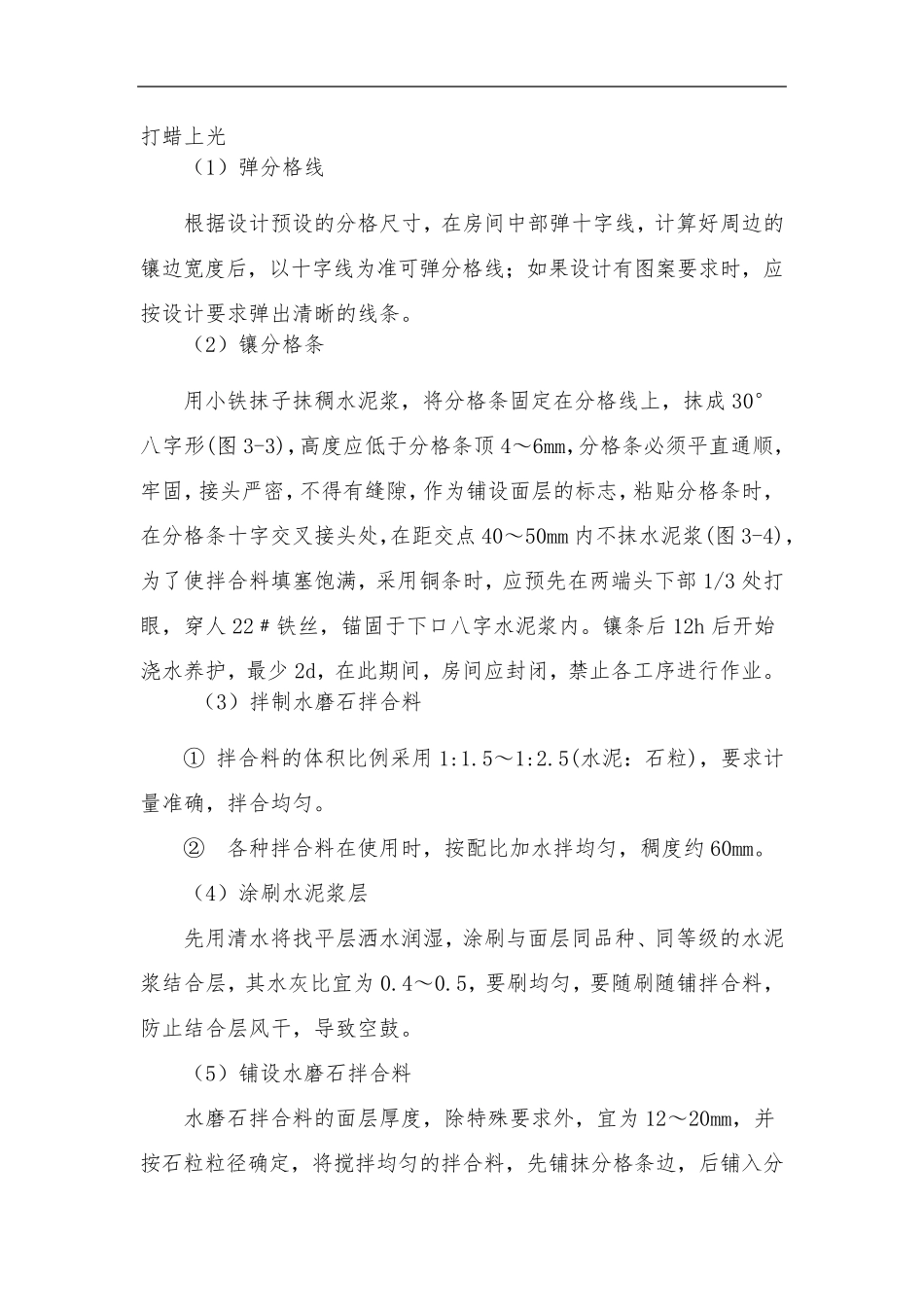

2、操 作流 程及 施工工艺 弹分格线→ 镶 分格条→ 拌制水磨石拌合料→ 涂 水泥浆 结 合层→ 铺水磨石拌合料→ 滚压 抹平→ 试 磨→ 粗 磨→ 精 磨→ 磨光→ 草 酸清洗→ 打蜡上光 (1)弹分格线 根据设计预设的分格尺寸,在房间中部弹十字线,计算好周边的镶边宽度后,以十字线为准可弹分格线;如果设计有图案要求时,应按设计要求弹出清晰的线条
(2)镶分格条 用小铁抹子抹稠水泥浆,将分格条固定在分格线上,抹成30°八字形(图3-3),高度应低于分格条顶 4~6mm,分格条必须平直通顺,牢固,接头严密,不得有缝隙,作为铺设面层的标志,粘贴分格条时,在分格条十字交叉接头处,在距交点 40~50mm 内不抹水泥浆(图3-4),为了使拌合料填塞饱满,采用铜条时,应预先在两端头下部1/3 处打眼,穿人 22﹟铁丝,锚固于下口八字水泥浆内

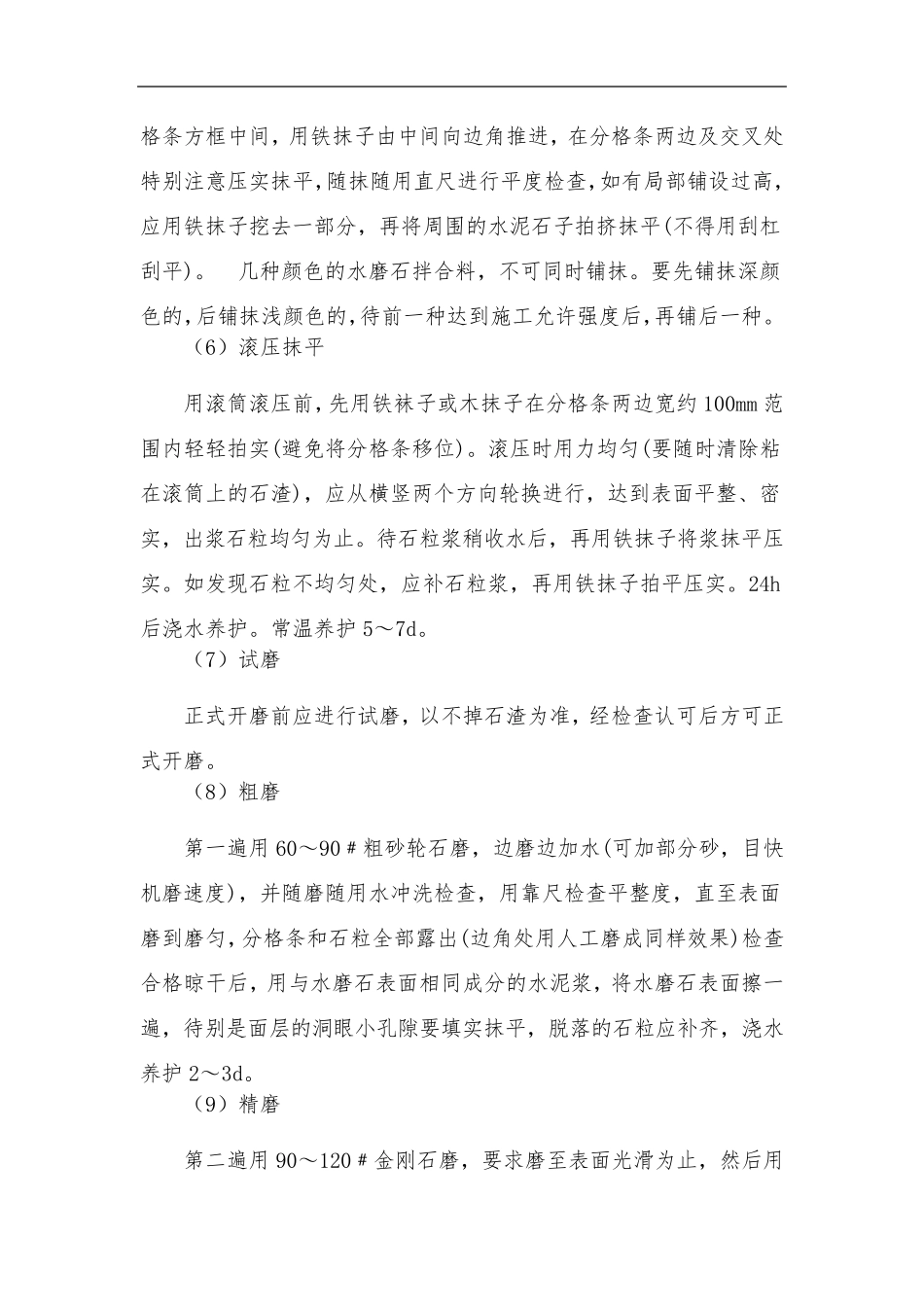

镶条后12h 后开始
