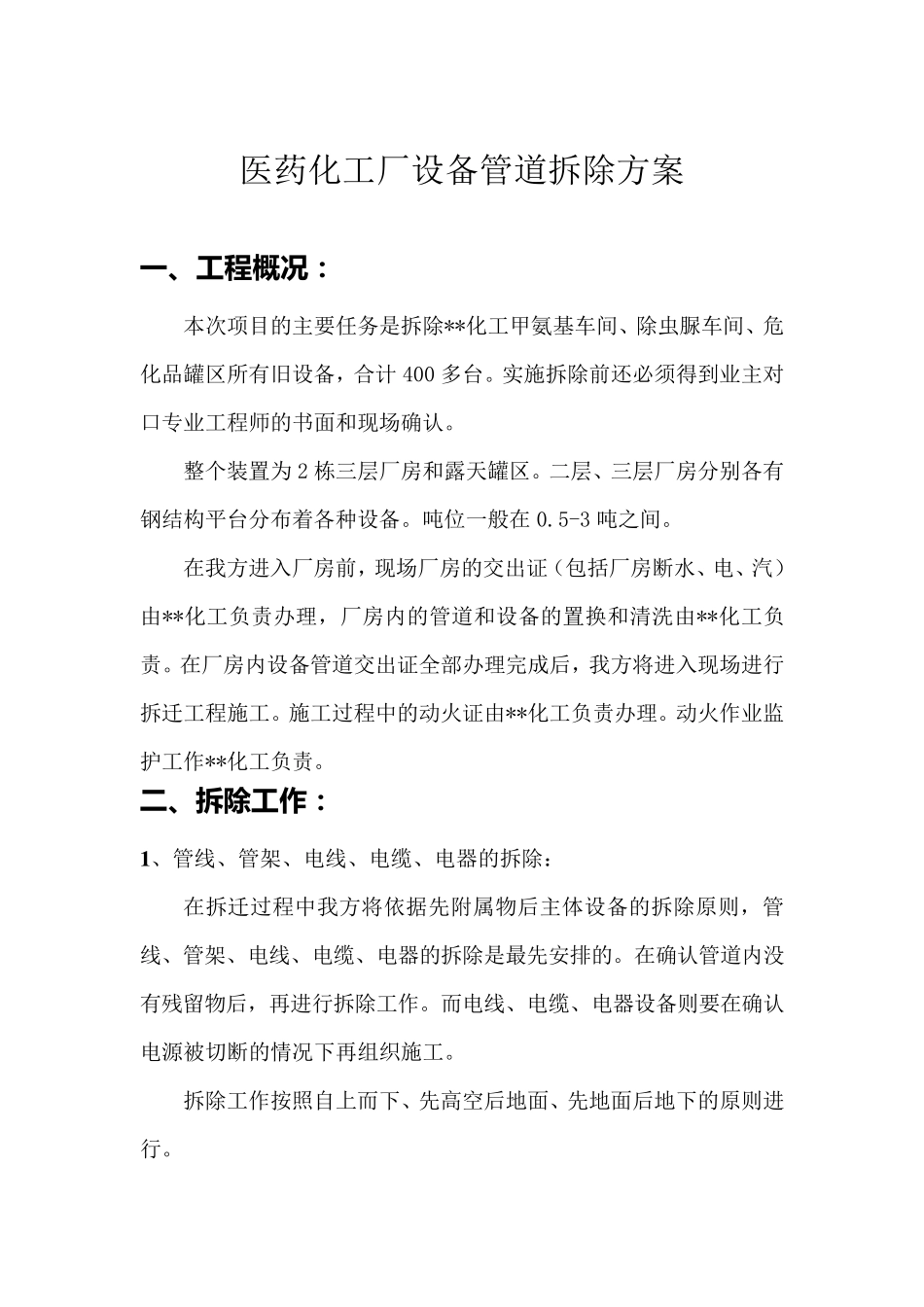

医药化工厂设备管道拆除方案 一 、工程概况: 本次项目的主要任务是拆除**化工甲氨基车间、除虫脲车间、危化品罐区所有旧设备,合计 400 多台
实施拆除前还必须得到业主对口专业工程师的书面和现场确认
整个装置为 2 栋三层厂房和露天罐区
二层、三层厂房分别各有钢结构平台分布着各种设备
吨位一般在 0
5-3 吨之间
在我方进入厂房前,现场厂房的交出证(包括厂房断水、电、汽)由**化工负责办理,厂房内的管道和设备的置换和清洗由**化工负责
在厂房内设备管道交出证全部办理完成后,我方将进入现场进行拆迁工程施工
施工过程中的动火证由**化工负责办理
动火作业监护工作**化工负责
二、拆除工作: 1 、管线、管架、电线、电缆、电器的拆除: 在拆迁过程中我方将依据先附属物后主体设备的拆除原则,管线、管架、电线、电缆、电器的拆除是最先安排的
在确认管道内没有残留物后,再进行拆除工作
而电线、电缆、电器设备则要在确认电源被切断的情况下再组织 施工
拆除工作按 照 自 上 而下、先高 空 后地 面、先地 面后地 下的原则进行

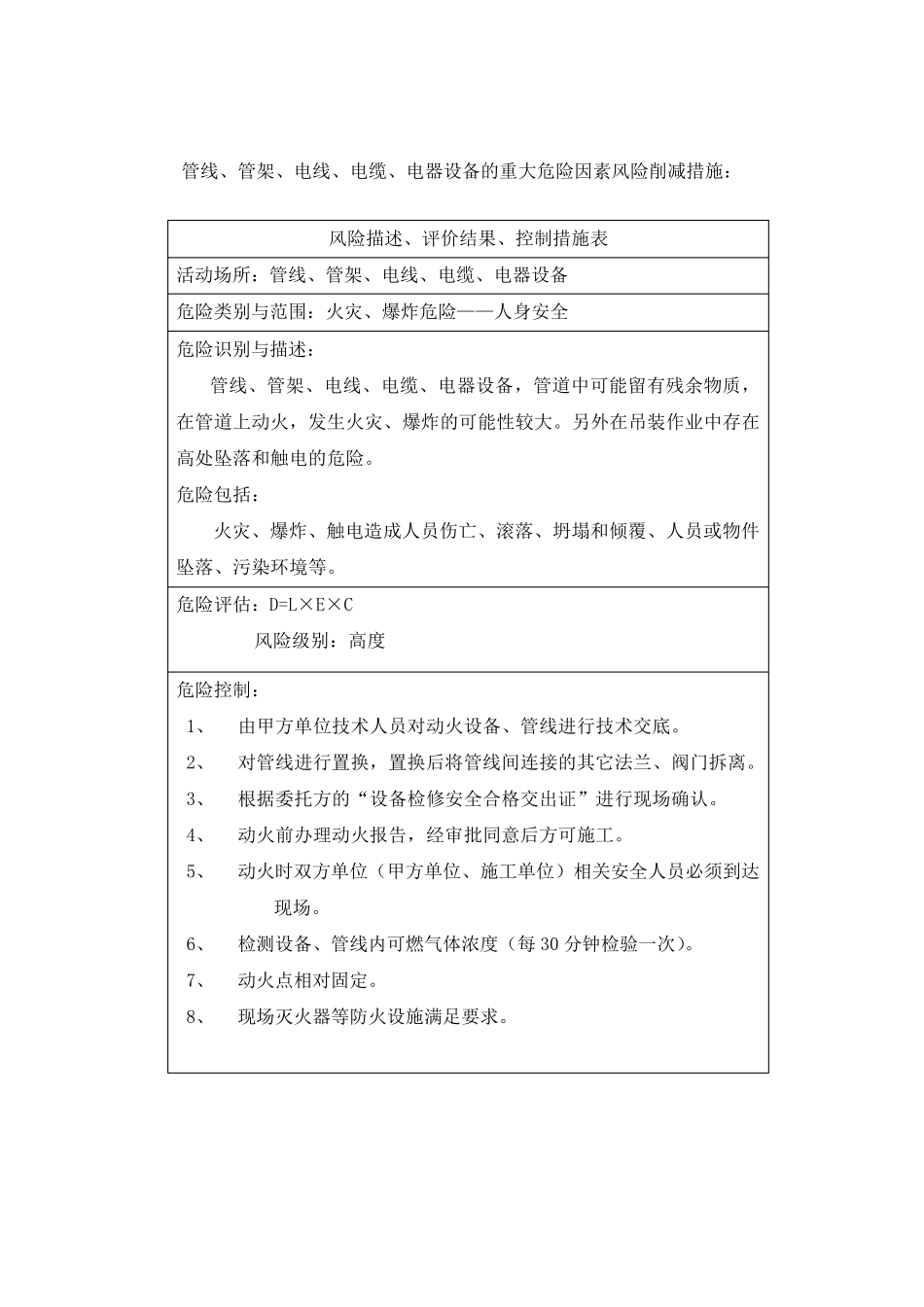

管线、管架、电线、电缆、电器设备的重大危险因素风险削减措施: 风险描述、评价结果、控制措施表 活动场所:管线、管架、电线、电缆、电器设备 危险类别与范围:火灾、爆炸危险——人身安全 危险识别与描述: 管线、管架、电线、电缆、电器设备,管道中可能留有残余物质,在管道上动火,发生火灾、爆炸的可能性较大
另外在吊装作业中存在高处坠落和触电的危险
危险包括: 火灾、爆炸、触电造成人员伤亡、滚落、坍塌和倾覆、人员或物件坠落、污染环境等
危险评估:D=L×E×C 风险级别:高度 危险控制: 1、 由甲方单位技术人员对动火设备、管线进行技术交底
2、 对管线进行置换,置换后将管线间连接的其它法兰、阀门拆离
3、 根据委托方的“设备检修安全合格交出证”进行现场确认
