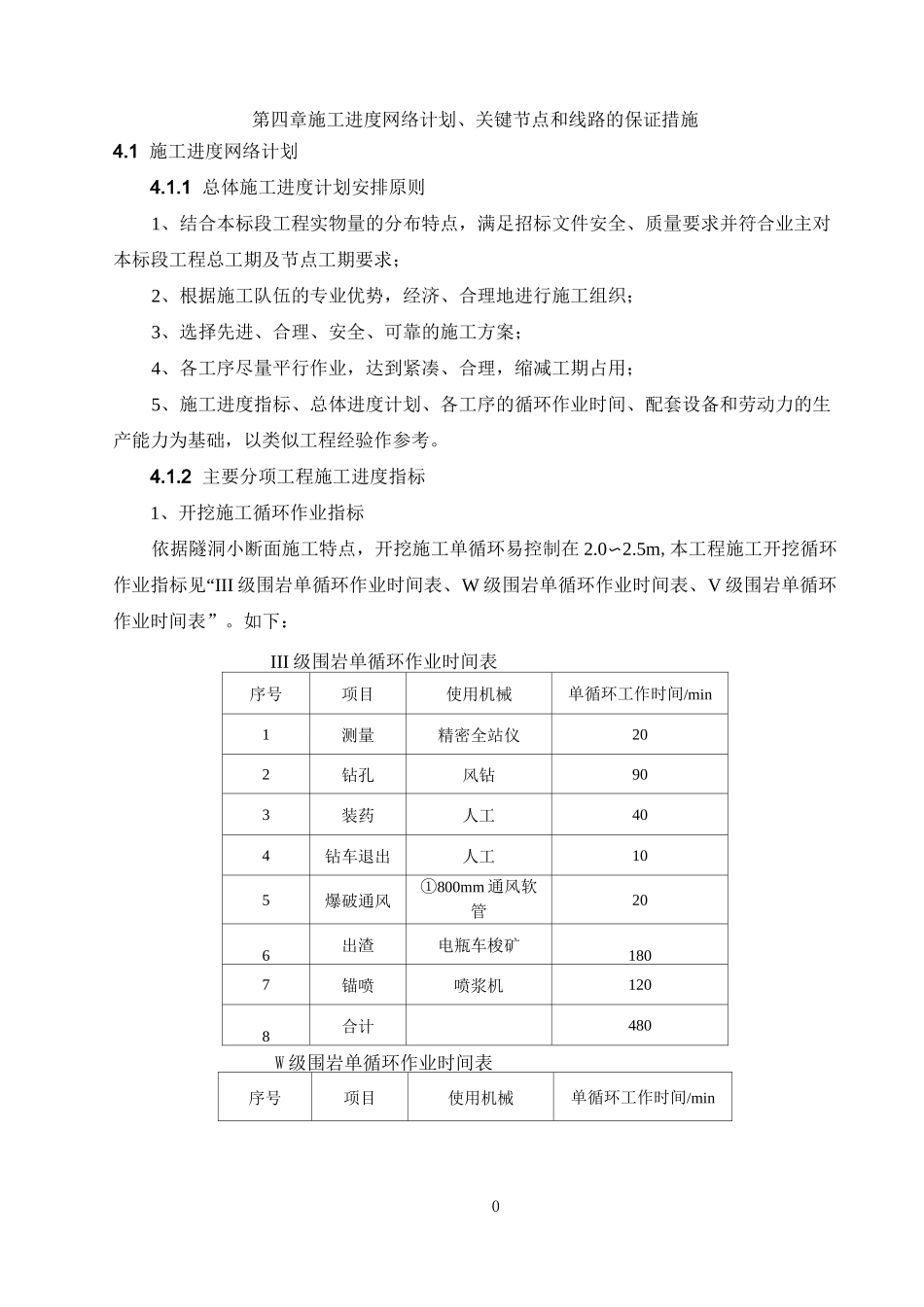

0第四章施工进度网络计划、关键节点和线路的保证措施4
1 施工进度网络计划4
1 总体施工进度计划安排原则1、结合本标段工程实物量的分布特点,满足招标文件安全、质量要求并符合业主对本标段工程总工期及节点工期要求;2、根据施工队伍的专业优势,经济、合理地进行施工组织;3、选择先进、合理、安全、可靠的施工方案;4、各工序尽量平行作业,达到紧凑、合理,缩减工期占用;5、施工进度指标、总体进度计划、各工序的循环作业时间、配套设备和劳动力的生产能力为基础,以类似工程经验作参考
2 主要分项工程施工进度指标1、开挖施工循环作业指标依据隧洞小断面施工特点,开挖施工单循环易控制在 2
5m,本工程施工开挖循环作业指标见“III 级围岩单循环作业时间表、W 级围岩单循环作业时间表、V 级围岩单循环作业时间表”

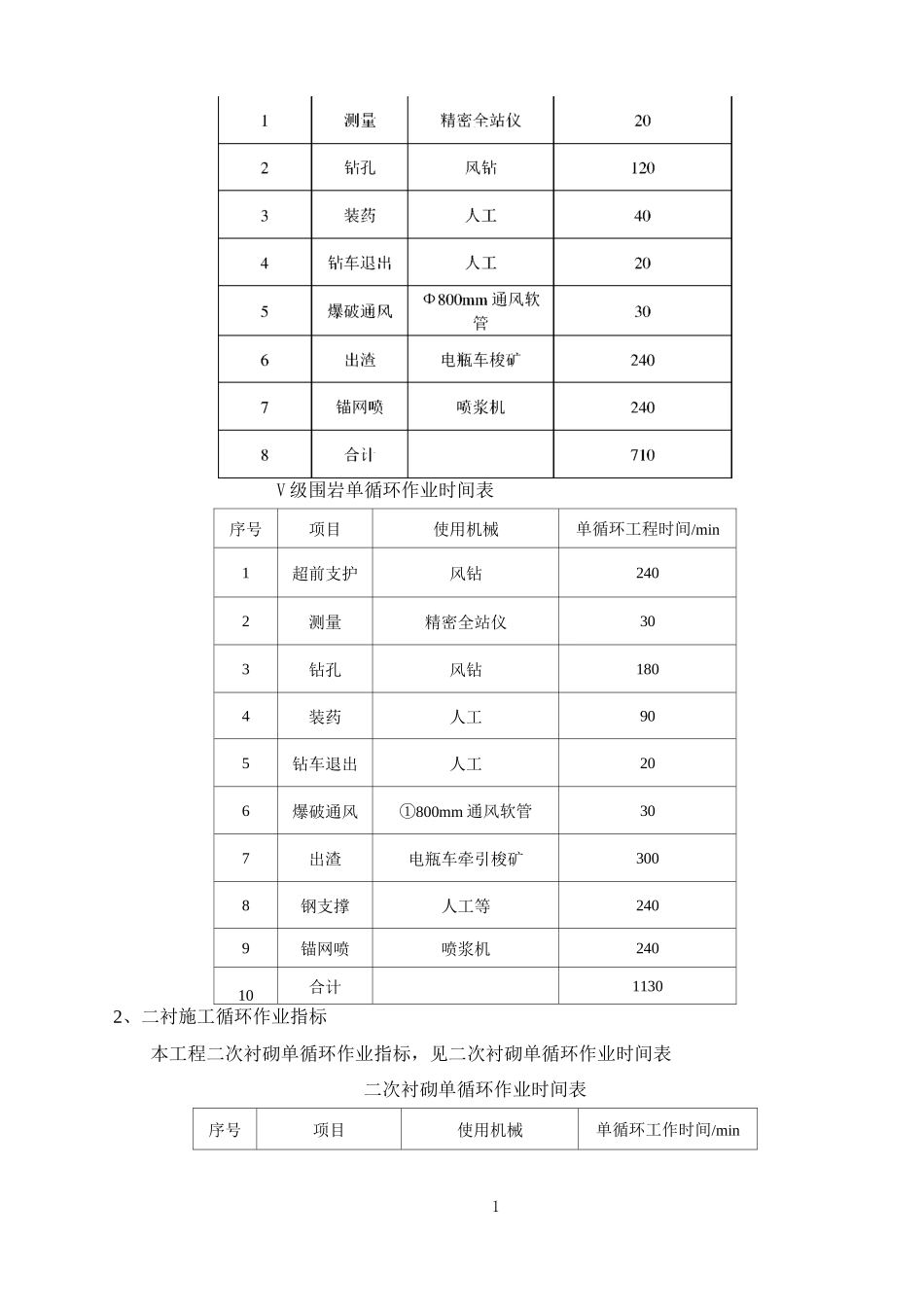

如下:III 级围岩单循环作业时间表序号项目使用机械单循环工作时间/min1测量精密全站仪202钻孔风钻903装药人工404钻车退出人工105爆破通风①800mm 通风软管206出渣电瓶车梭矿1807锚喷喷浆机1208合计480W 级围岩单循环作业时间表序号项目使用机械单循环工作时间/min1V 级围岩单循环作业时间表序号项目使用机械单循环工程时间/min1超前支护风钻2402测量精密全站仪303钻孔风钻1804装药人工905钻车退出人工206爆破通风①800mm 通风软管307出渣电瓶车牵引梭矿3008钢支撑人工等2409锚网喷喷浆机24010合计11302、二衬施工循环作业指标本工程二次衬砌单循环作业指标,见二次衬砌单循环作业时间表二次衬砌单循环作业时间表序号项目使用机械单循环工作时间/min2依据各主要分项工程循环进度指标,拟制定本工程主要工程项目总体施工进度指标具体见“分项工程进度指标表”
分项工程进度指标表序项目名称计划指备注号V 级围岩段k2 禽日“指每
