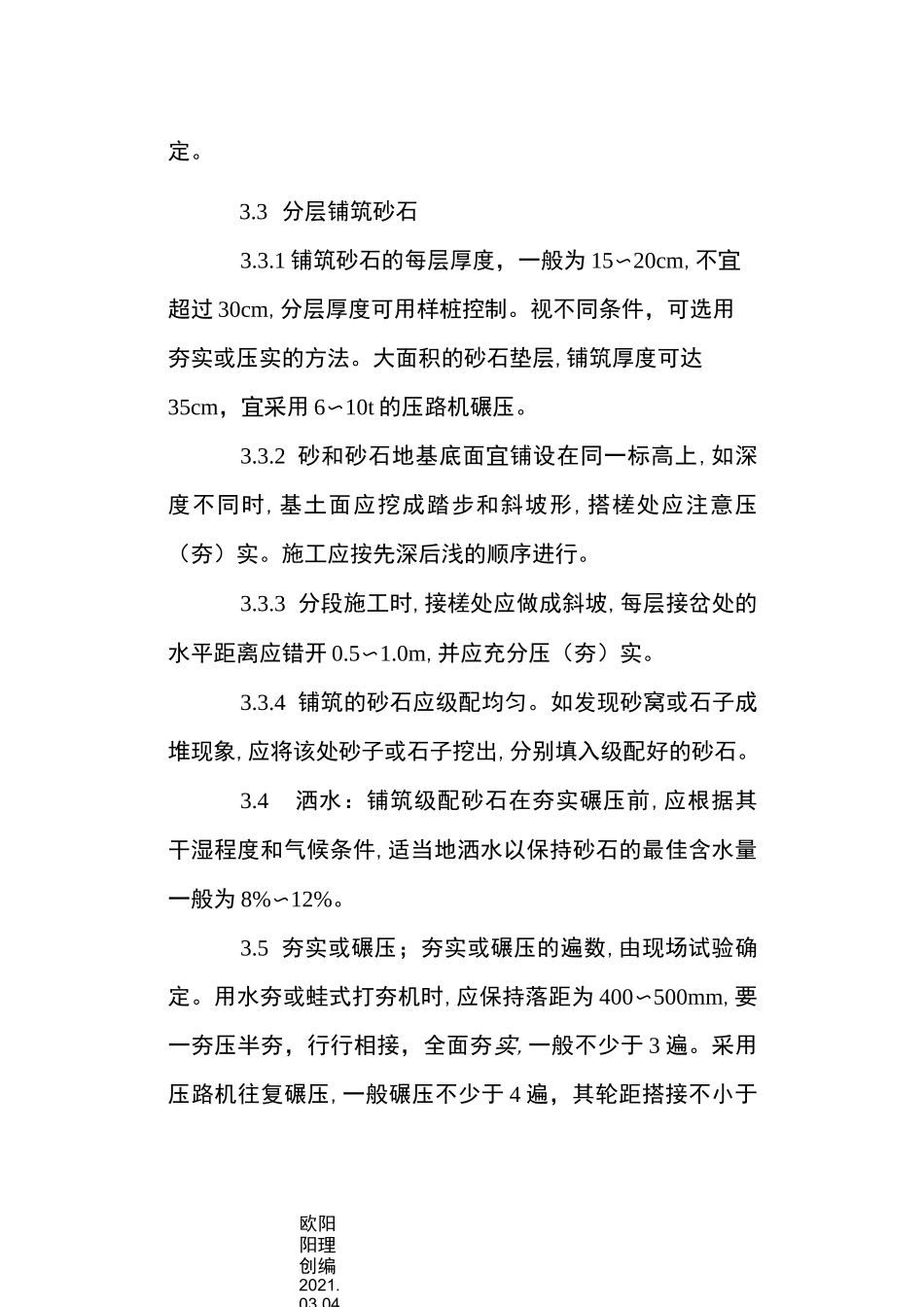

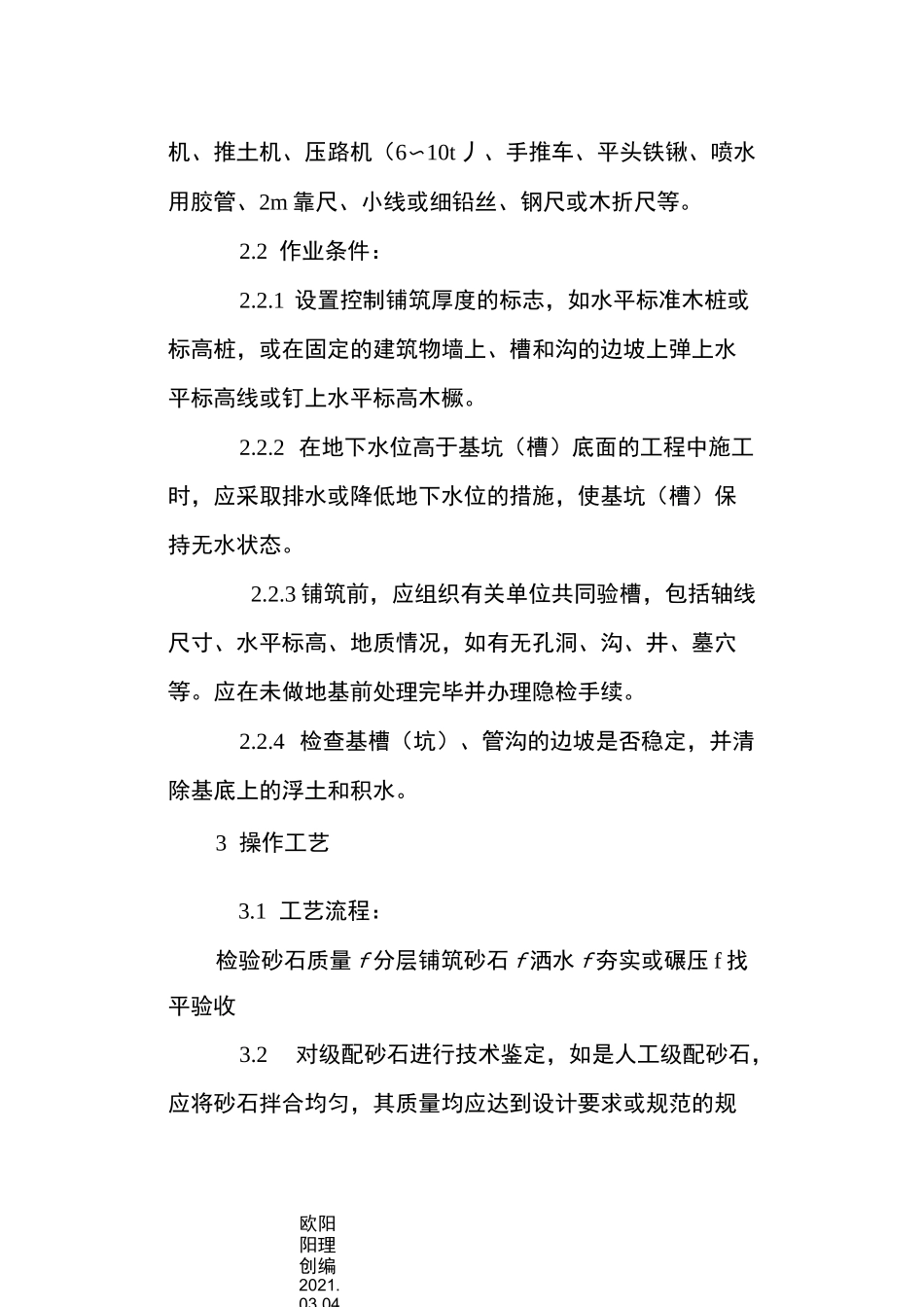

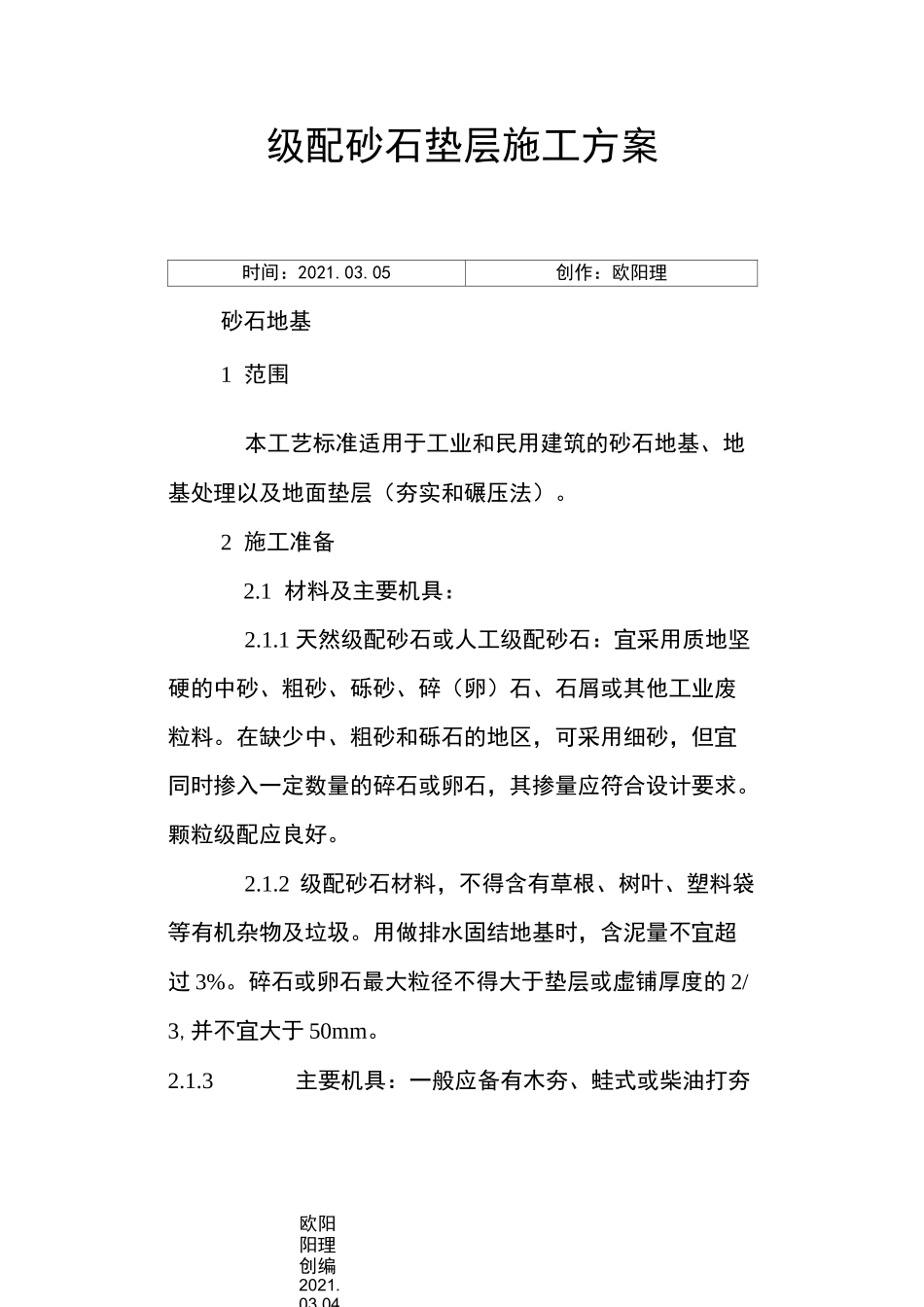

欧阳阳理创编2021.03.04级配砂石垫层施工方案时间:2021.03.05创作:欧阳理砂石地基1 范围本工艺标准适用于工业和民用建筑的砂石地基、地基处理以及地面垫层(夯实和碾压法)。2 施工准备2.1 材料及主要机具:2.1.1 天然级配砂石或人工级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。2.1.2 级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过 3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的 2/3,并不宜大于 50mm。2.1.3主要机具:一般应备有木夯、蛙式或柴油打夯欧阳阳理创编2021.03.04机、推土机、压路机(6〜10t 丿、手推车、平头铁锹、喷水用胶管、2m 靠尺、小线或细铅丝、钢尺或木折尺等。2.2 作业条件:2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。3 操作工艺3.1 工艺流程:检验砂石质量 f 分层铺筑砂石 f 洒水 f 夯实或碾压 f 找平验收3.2对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规欧阳阳理创编2021.03.04定。3.3 分层铺筑砂石3.3.1 铺筑砂石的每层厚度,一般为 15〜20cm,不宜超过 30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,铺筑厚度可达35cm,宜采用 6〜10t 的压路机碾压。3.3.2 砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。3.3.3 分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开 0.5〜1.0m,并应充分压(夯)实。3.3.4 铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。3.4洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

级配砂石垫层施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
