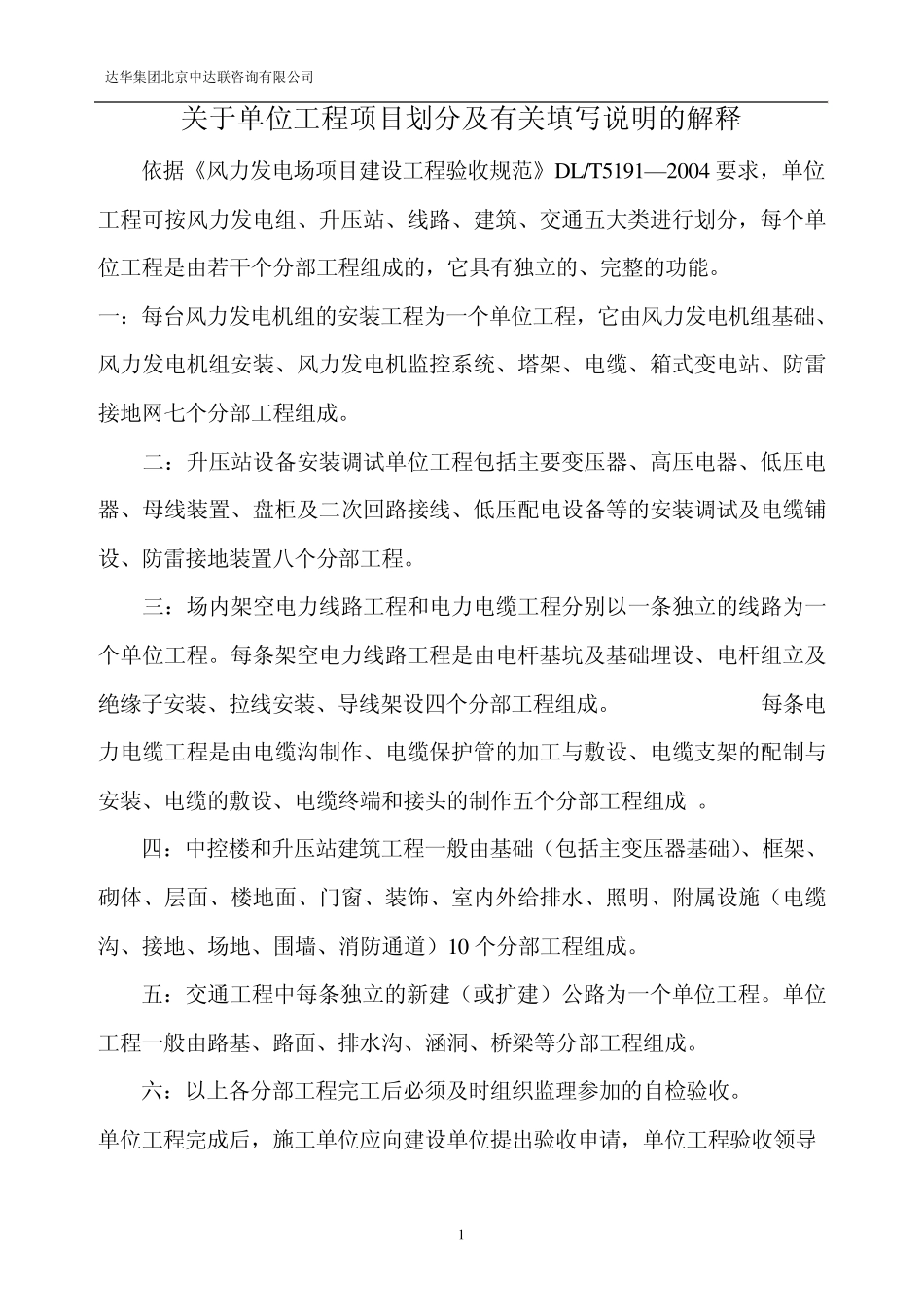

关于单位工程项目划分及有关填写说明 达华集团北京中达联咨询有限公司第一分公司 达华集团北京中达联咨询有限公司 1 关于单位工程项目划分及有关填写说明的解释 依据《风力发电场项目建设工程验收规范》DL/T5191—2004 要求,单位工程可按风力发电组、升压站、线路、建筑、交通五大类进行划分,每个单位工程是由若干个分部工程组成的,它具有独立的、完整的功能
一:每台风力发电机组的安装工程为一个单位工程,它由风力发电机组基础、风力发电机组安装、风力发电机监控系统、塔架、电缆、箱式变电站、防雷接地网七个分部工程组成
二:升压站设备安装调试单位工程包括主要变压器、高压电器、低压电器、母线装置、盘柜及二次回路接线、低压配电设备等的安装调试及电缆铺设、防雷接地装置八个分部工程
三:场内架空电力线路工程和电力电缆工程分别以一条独立的线路为一个单位工程
每条架空电力线路工程是由电杆基坑及基础埋设、电杆组立及绝缘子安装、拉线安装、导线架设四个分部工程组成
每条电力电缆工程是由电缆沟制作、电缆保护管的加工与敷设、电缆支架的配制与安装、电缆的敷设、电缆终端和接头的制作五个分部工程组成
四:中控楼和升压站建筑工程一般由基础(包括主变压器基础)、框架、砌体、层面、楼地面、门窗、装饰、室内外给排水、照明、附属设施(电缆沟、接地、场地、围墙、消防通道)10 个分部工程组成
五:交通工程中每条独立的新建(或扩建)公路为一个单位工程
单位工程一般由路基、路面、排水沟、涵洞、桥梁等分部工程组成
六:以上各分部工程完工后必须及时组织监理参加的自检验收
单位工程完成后,施工单位应向建设单位提出验收申请,单位工程验收领导 达华集团北京中达联咨询有限公司 2 小组应及时组织验收
同类单位工程完工验收可按完工日期先后分别进行,也可按部分或全部同类单位工程一道组织验收

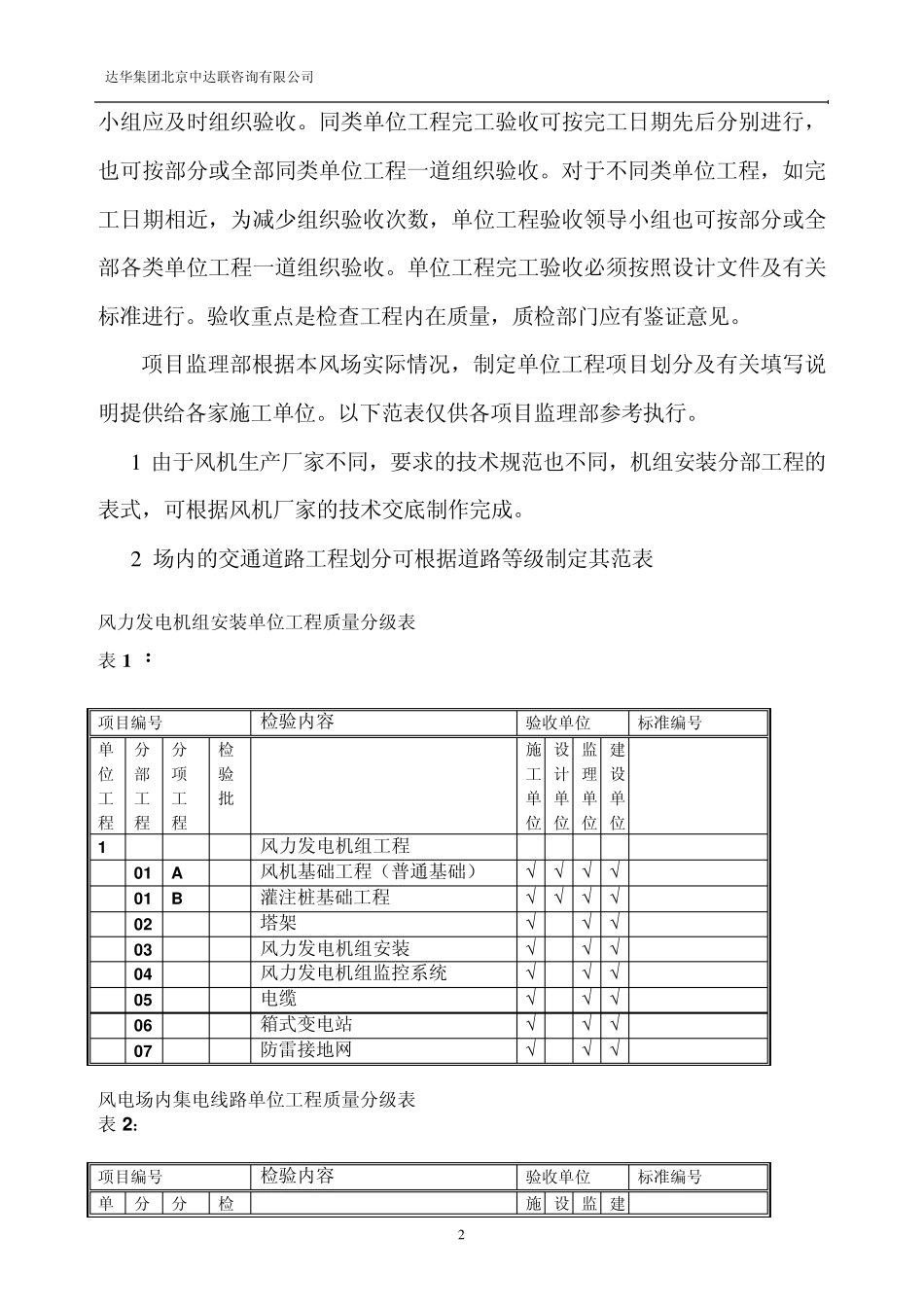

对于不同类单位工程,如完工日期相近,
