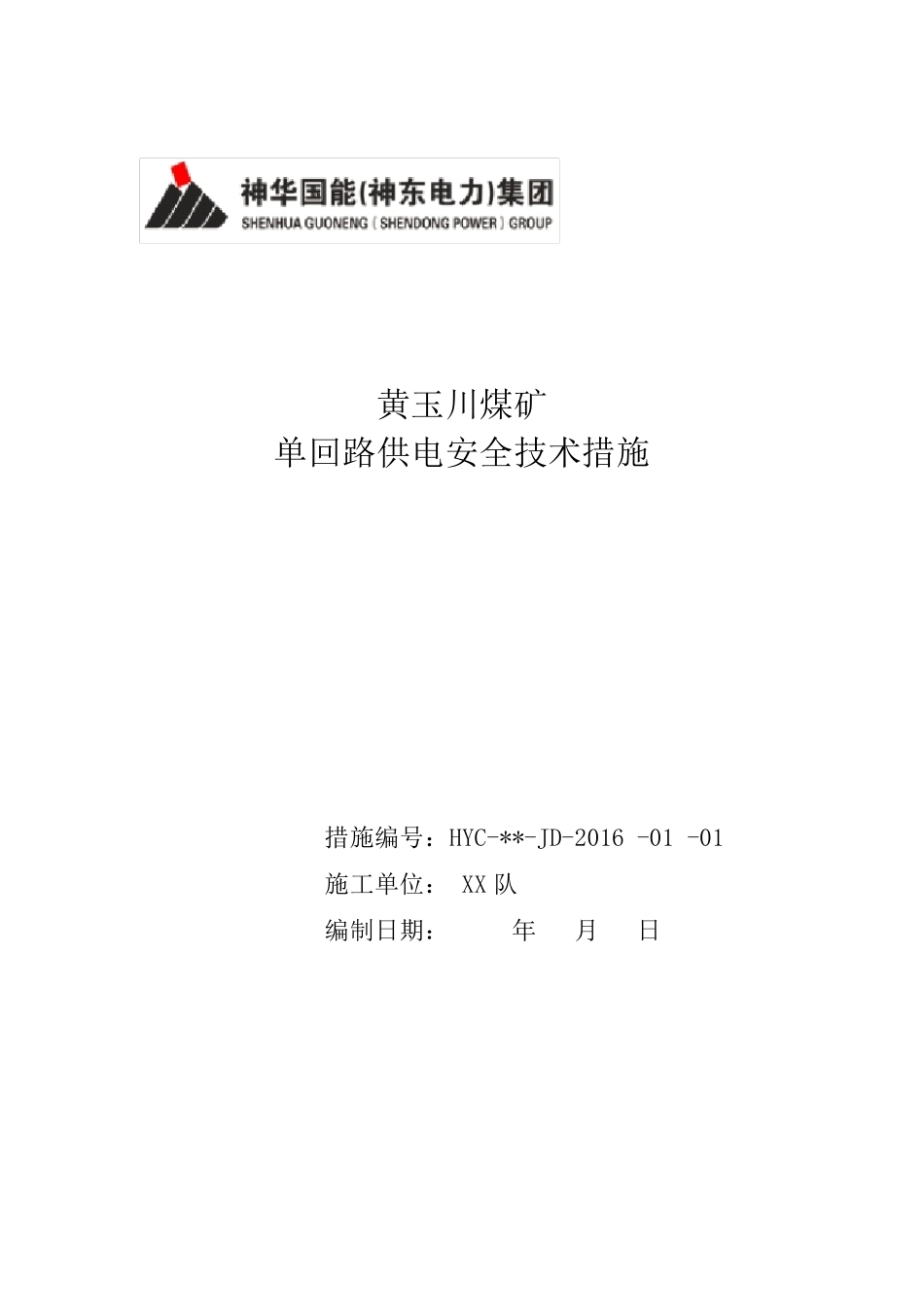

黄玉川煤矿 单回路供电安全技术措施 措施编号:HYC-**-JD-2016 -01 -01 施工单位: XX 队 编制日期: 年 月 日 单回路供电安全技术措施审批表 编制人 施工单位负责人 审批部门/领导 审批人签字 审批意见 机电办 通风队 生产指挥中心 安管办 分管矿领导 安 全 矿 长 总 工 程 师 黄玉川单回路供电安全技术措施 一 、 作 业 项 目 概 述 接 到 薛 家 湾 供 电 局 停 电 通 知 , 因 XXX 线 线 路 做 春 防 试 验 , 定于 XXXX 年 XX 月 XX 日 XX 时 XX 分 至 XXXX 年 XX 月 XX 日XX 时 XX 分 , 需 对 XXX 110kV 变 电 站 110Kv XXX 开 关 XX 线停 电 , 届 时 我 矿 将 双 回 路 供 电 改 为 单 回 路 ( XXX 线 XXX) 供 电
1、 作 业 地 点 : 黄 玉 川 煤 矿 110kV 变 电 站
2、 作 业 内 容 : 110kV 线 路 单 回 路 供 电 运 行
3、 计 划 作 业 时 间 : XXXX 年 XX 月 XX 日 XX 时 XX 分 至 XXXX年 XX 月 XX 日 XX 时 XX 分 二 、 重 点 措 施 摘 要 1、 现 场 管 控 重 点 : 主 扇 发 生 停 风 , 井 下 长 时 间 无 风 , 造 成 有 毒有 害 气 体 积 聚 , 导 致 缺 氧 窒 息 、 有 害 气 体 中 毒 、 瓦 斯 燃 烧 或 爆 炸 2、 重 点 管 控 措 施 : ( 1)、 矿 井 单 回 路 运 行 期 间 , 当 发 生 高 压 跳 闸 故 障 导 致 运 转 主 扇 停机 时 , 主 通 风 机 司 机 要 立 即 进 行 倒 电 操 作 , 恢 复 原运 转 风 机
( 2)、 当 发
