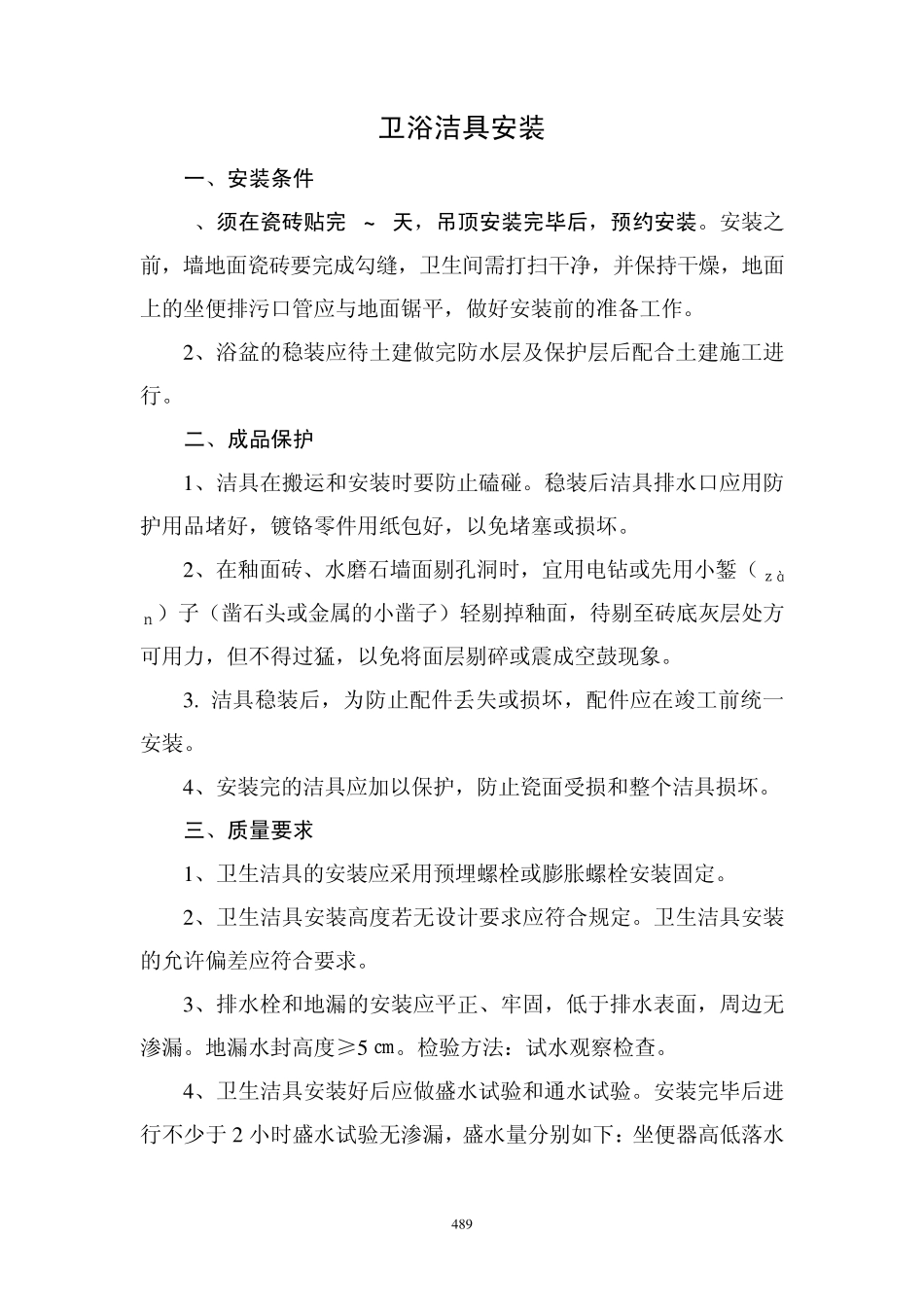

4 8 9 卫浴洁具安装 一、安装条件 1、须在瓷砖贴完 3~7天,吊顶安装完毕后,预约安装
安装之前,墙地面瓷砖要完成勾缝,卫生间需打扫干净,并保持干燥,地面上的坐便排污口管应与地面锯平,做好安装前的准备工作
2 、浴盆的稳装应待土建做完防水层及保护层后配合土建施工进行
二、成品保护 1 、洁具在搬运和安装时要防止磕碰
稳装后洁具排水口应用防护用品堵好,镀铬零件用纸包好,以免堵塞或损坏
2 、在釉面砖、水磨石墙面剔孔洞时,宜用电钻或先用小錾(zàn ) 子 (凿 石头 或金 属 的小凿 子 ) 轻 剔掉 釉面,待剔至 砖底 灰 层处 方可 用力 ,但 不 得 过 猛 ,以免将 面层剔碎 或震 成空鼓现象
洁具稳装后,为防止配件丢失或损坏,配件应在竣工前统一安装
4 、安装完的洁具应加以保护,防止瓷面受损和整个洁具损坏
三、质量要求 1 、卫生洁具的安装应采用预埋螺栓或膨胀螺栓安装固定
2 、卫生洁具安装高度若无设计要求应符合规定
卫生洁具安装的允许偏差应符合要求
3 、排水栓和地漏的安装应平正、牢固,低于排水表面,周边无渗漏
地漏水封高度≥5 ㎝
检验方 法:试水观察检查
4 、卫生洁具安装好后应做盛水试验和通水试验

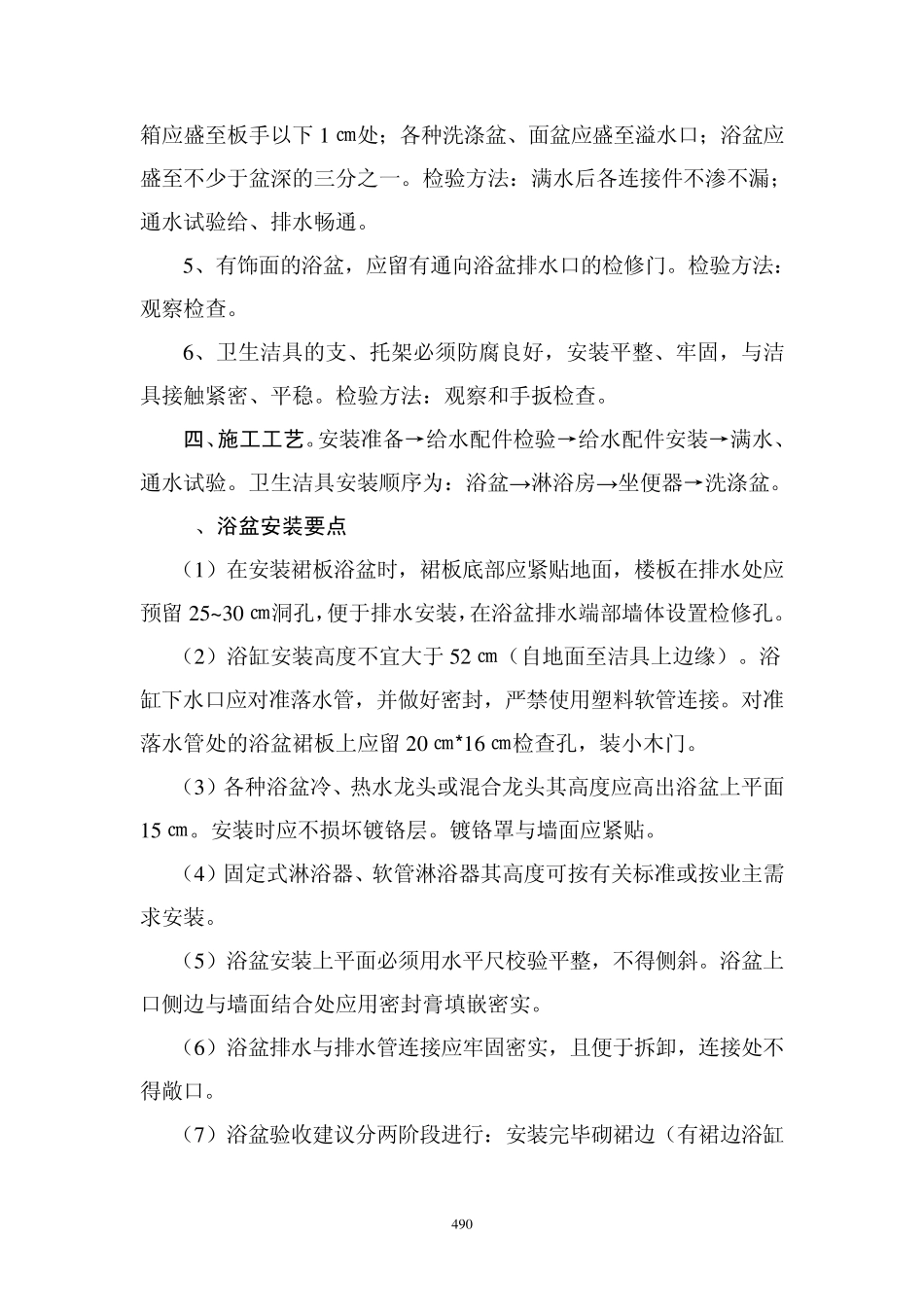

安装完毕后进行不 少于2 小时盛水试验无渗漏,盛水量分别如下:坐便器高低落水 490 箱应盛至板手以下1 ㎝处;各种洗涤盆、面盆应盛至溢水口;浴盆应盛至不少于盆深的三分之一
检验方法:满水后各连接件不渗不漏;通水试验给、排水畅通
5、有饰面的浴盆,应留有通向浴盆排水口的检修门
检验方法:观察检查
6、卫生洁具的支、托架必须防腐良好,安装平整、牢固,与洁具接触紧密、平稳
检验方法:观察和手扳检查
四、施工工艺
安装准备→给水配件检验→给水配件安装→满水、通水试验
卫生洁具安装顺序为:浴盆→淋浴房→坐便器→洗涤盆

1、浴盆安装要
