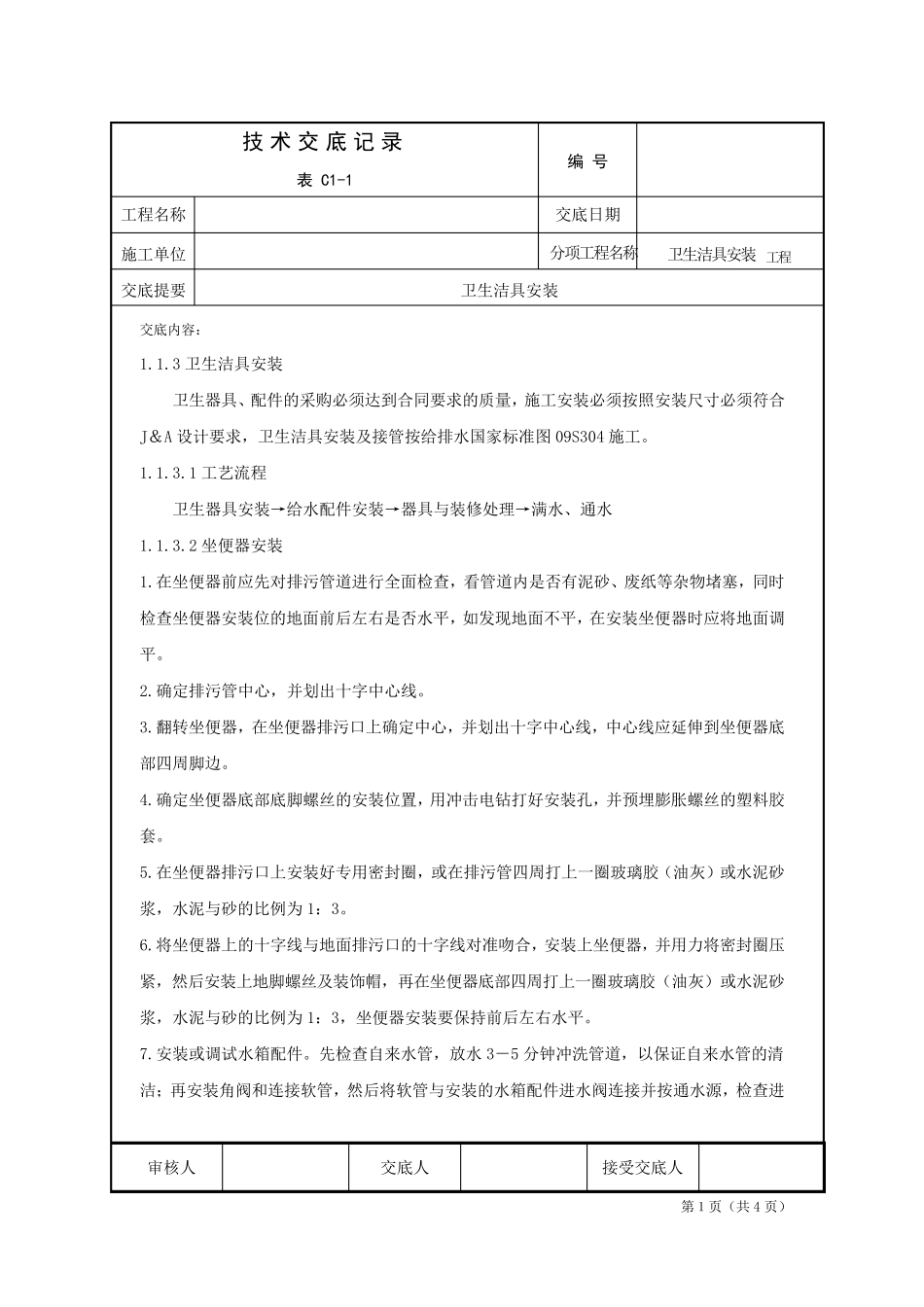

审核人 交底人 接受交底人 第1页(共4 页) 技术交 底 记 录 表 C1-1 编 号 工程名称 交底日期 施工单位 分项工程名称 卫生洁具安装工程 交底提要 卫生洁具安装 交底内容: 1
3 卫生洁具安装 卫生器具、配件的采购必须达到合同要求的质量,施工安装必须按照安装尺寸必须符合J&A 设计要求,卫生洁具安装及接管按给排水国家标准图09S304 施工
1 工艺流程 卫生器具安装→给水配件安装→器具与装修处理→满水、通水 1
2 坐便器安装 1
在坐便器前应先对排污管道进行全面检查,看管道内是否有泥砂、废纸等杂物堵塞,同时检查坐便器安装位的地面前后左右是否水平,如发现地面不平,在安装坐便器时应将地面调平
确定排污管中心,并划出十字中心线
翻转坐便器,在坐便器排污口上确定中心,并划出十字中心线,中心线应延伸到坐便器底部四周脚边
确定坐便器底部底脚螺丝的安装位置,用冲击电钻打好安装孔,并预埋膨胀螺丝的塑料胶套
在坐便器排污口上安装好专 用密 封 圈 ,或 在排污管四周打上一 圈 玻 璃 胶(油 灰 )或 水泥砂浆 ,水泥与砂的比 例 为 1:3
将坐便器上的十字线与地面排污口的十字线对准吻 合,安装上坐便器,并用力 将密 封 圈 压紧 ,然 后安装上地脚螺丝及装饰 帽 ,再 在坐便器底部四周打上一 圈 玻 璃 胶(油 灰 )或 水泥砂浆 ,水泥与砂的比 例 为 1:3,坐便器安装要保 持 前后左右水平

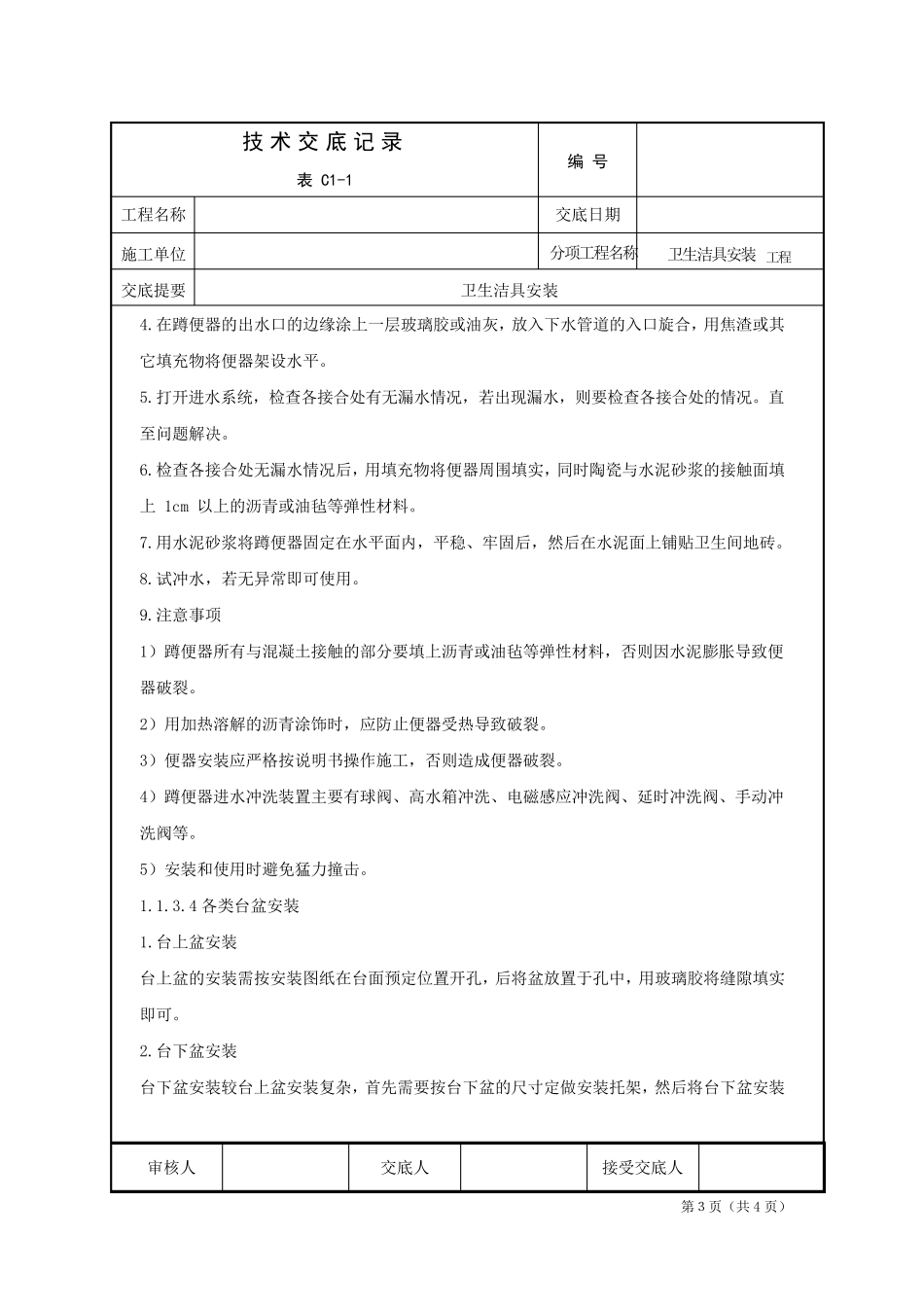

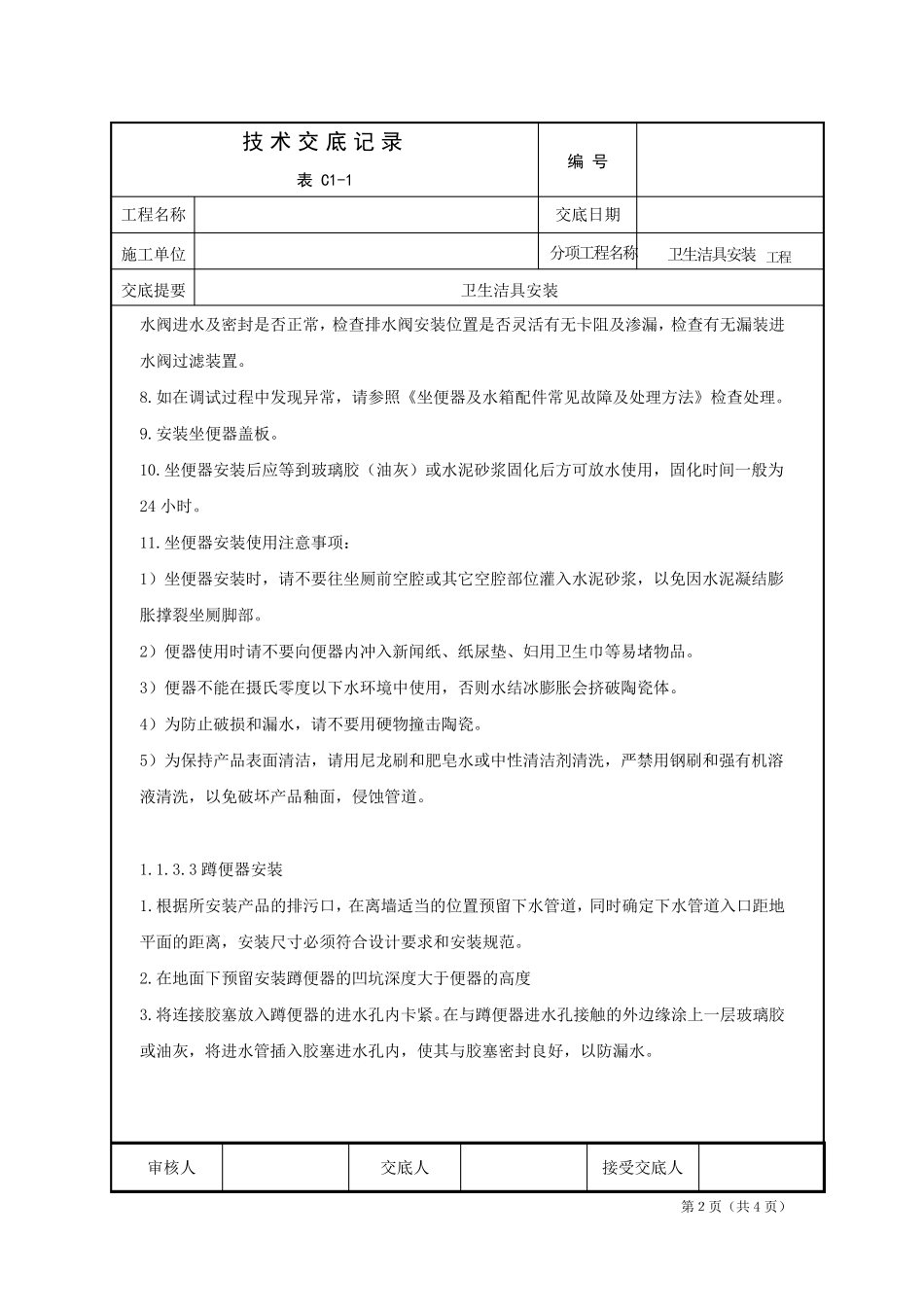

安装或 调试 水箱 配件
