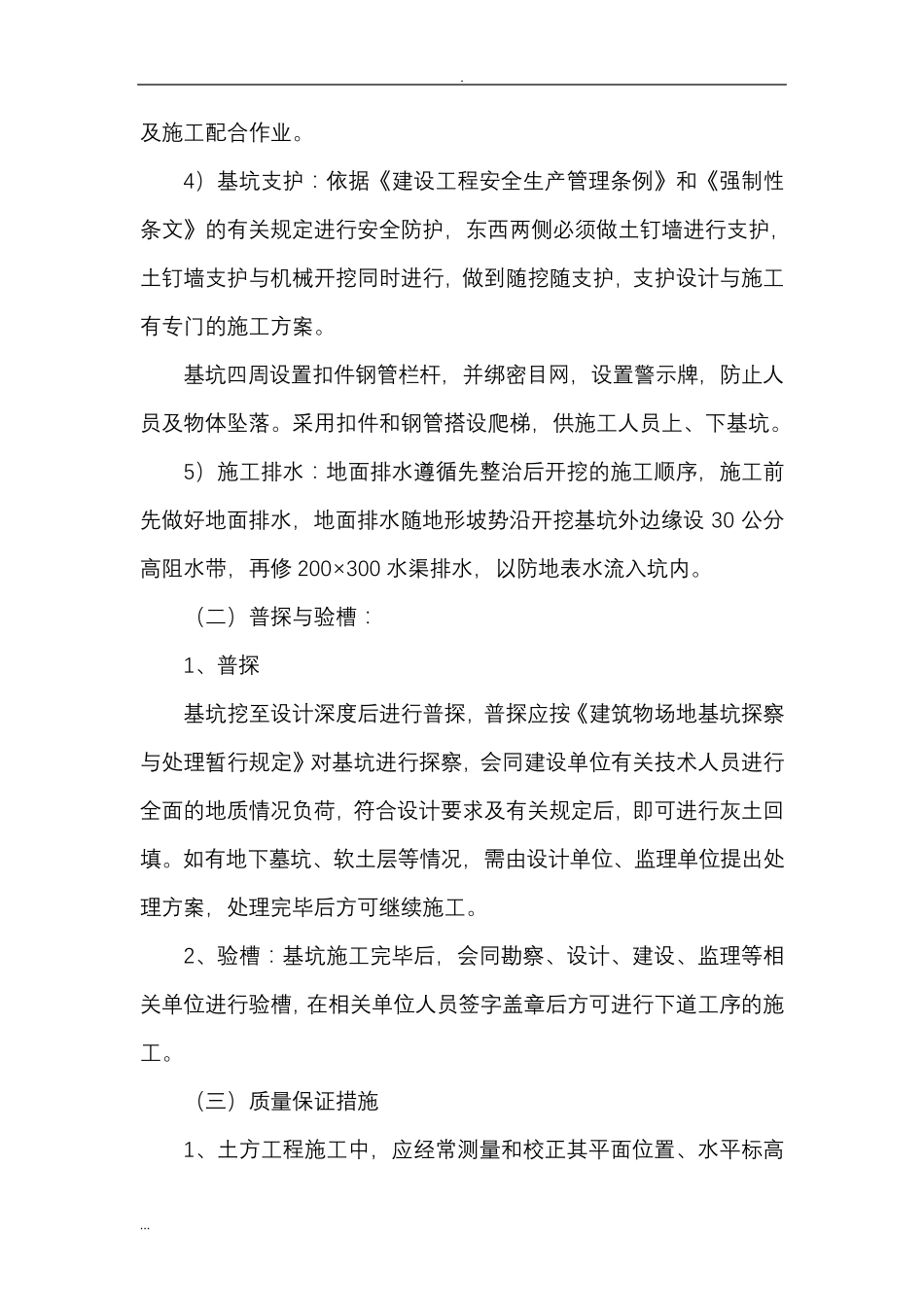

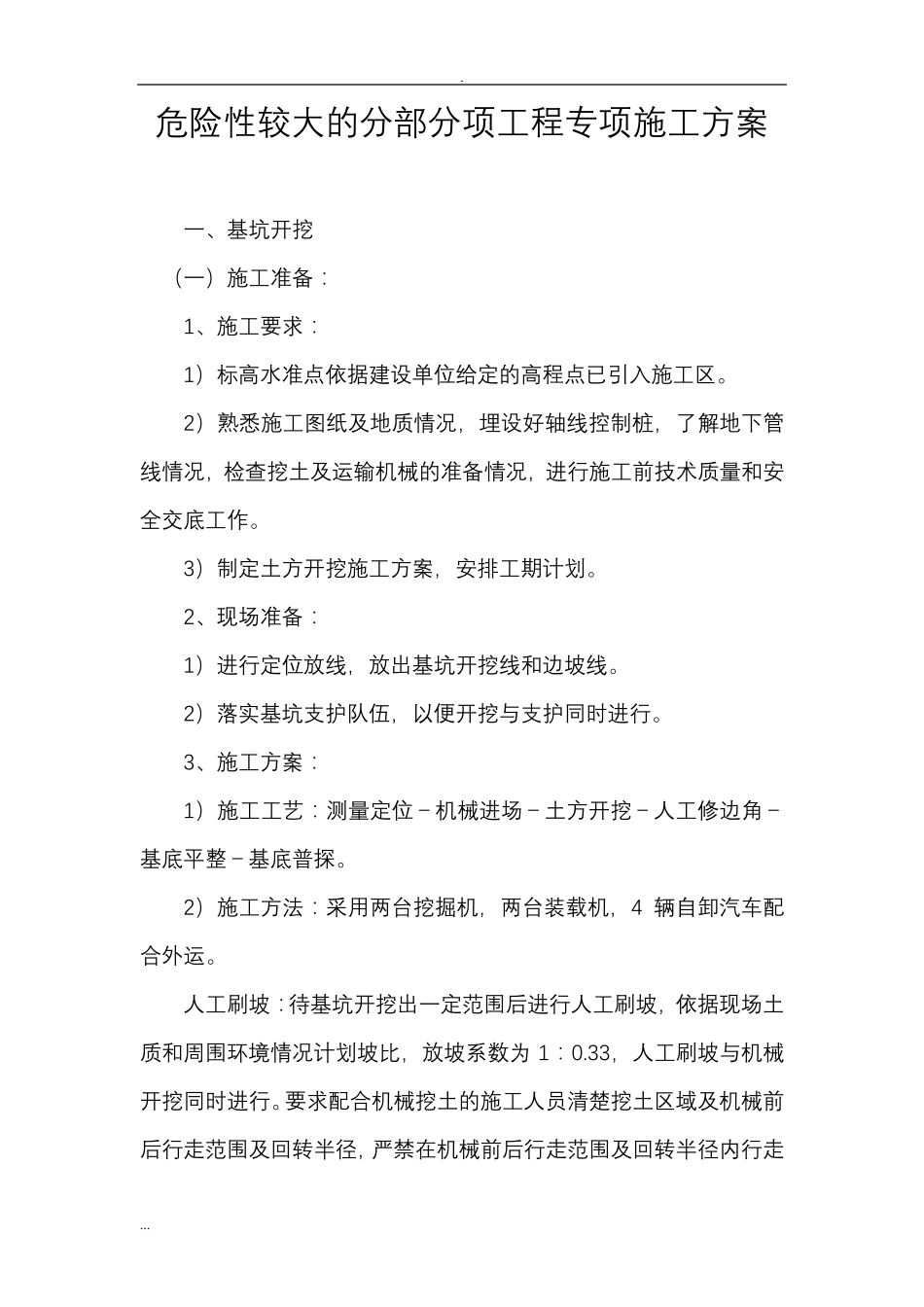

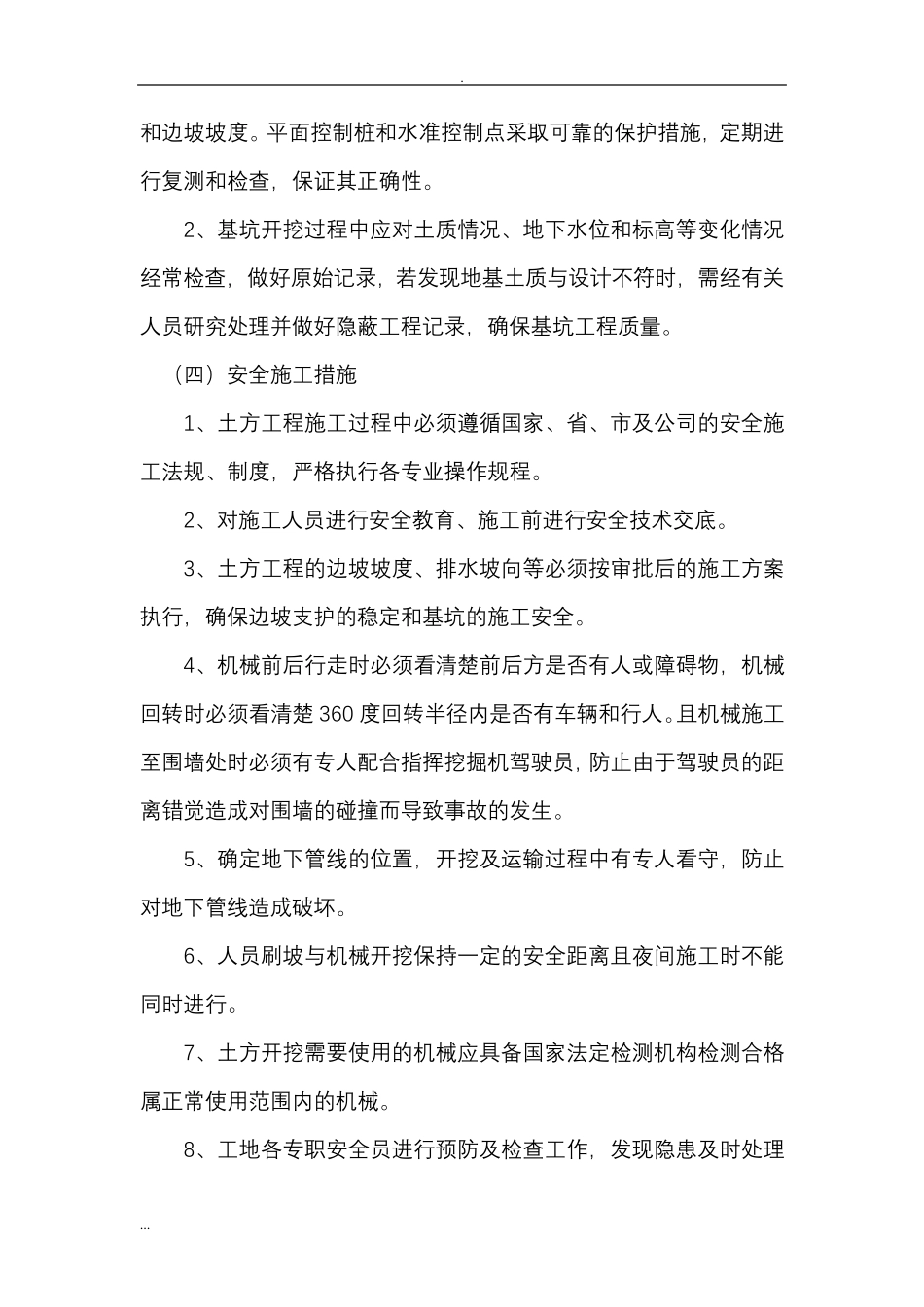

危 险 性 较 大 的 分 部 分 项 工 程 专 项 施 工 方 案 一 、 基 坑 开 挖 ( 一 ) 施 工 准 备 : 1、 施 工 要 求 : 1) 标 高 水 准 点 依 据 建 设 单 位 给 定 的 高 程 点 已 引 入 施 工 区
2) 熟 悉 施 工 图 纸 及 地 质 情 况 , 埋 设 好 轴 线 控 制 桩 , 了 解 地 下 管线 情 况 , 检 查 挖 土 及 运 输 机 械 的 准 备 情 况 , 进 行 施 工 前 技 术 质 量 和 安全 交 底 工 作
3) 制 定 土 方 开 挖 施 工 方 案 , 安 排 工 期 计 划
2、 现 场 准 备 : 1) 进 行 定 位 放 线 , 放 出 基 坑 开 挖 线 和 边 坡 线
2) 落 实 基 坑 支 护 队 伍 , 以 便 开 挖 与 支 护 同 时 进 行
3、 施 工 方 案 : 1) 施 工 工 艺 : 测 量 定 位 - 机 械 进 场 - 土 方 开 挖 - 人 工 修 边 角 -基 底 平 整 - 基 底 普 探
2) 施 工 方 法 : 采 用 两 台 挖 掘 机 , 两 台 装 载 机 , 4 辆 自 卸 汽 车配合外运
人 工 刷坡 : 待基 坑 开 挖 出 一 定 范围后进 行 人 工 刷坡 , 依 据 现 场 土质 和 周围环境情 况 计 划 坡 比, 放 坡 系数为 1: 0
33, 人 工 刷坡 与 机 械开 挖 同 时 进 行
要 求 配合机 械 挖 土 的 施 工 人 员清楚挖 土 区 域及 机 械 前后行 走范围及 回转半径,严禁在机 械 前 后行 走范围及 回转半径内行 走
及施工配合作业
4)基坑支护:依据《建设工程安全生产管理条例》和《强制性条文》的有关规定进行安全防护,东西两侧必须做土钉墙
