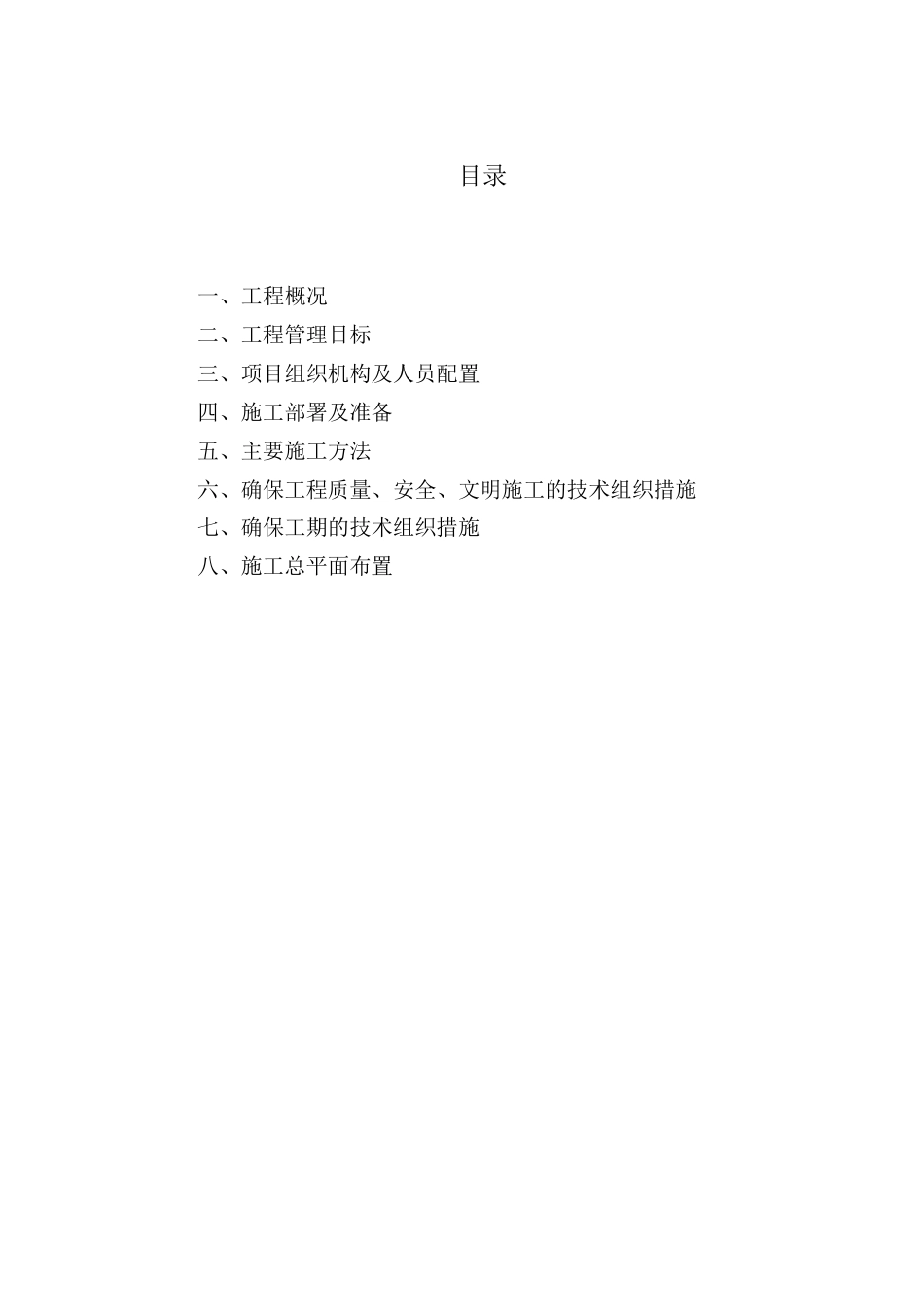

国电驻马店热电厂(2×330M工程)供热机组扩建项目配套热水管网工程A标段 管道过路工程施工方案 批准: 复审: 初审: 编制: 河南四建股份有限公司 二 0 一一年四月十三日 目录 一、工程概况 二、工程管理目标 三、项目组织机构及人员配置 四、施工部署及准备 五、主要施工方法 六、确保工程质量、安全、文明施工的技术组织措施 七、确保工期的技术组织措施 八、施工总平面布置 一、工程概况 1
2 工程概况 本工程为国电驻马店热电厂(2×330MW 供热机组)扩建项目配套热水管网一期工程,在○37 —○38 、○41 —○42 之间分别存在电厂输煤进厂道路和电厂办公进厂道路
1 本期施工内容主要有 1)破除现有路面——铺设高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管——恢复路面
2)重车路面分层做法: 路基 基土压实 垫层 砂砾 基层 泥灰结碎砾石 面层 砼 3)普通路面做法: 路基 基土压实 垫层 砂砾 基层 泥灰结碎砾石 面层 沥青路面 1
2 路面伸缩缝施工做法 1)一次铺筑宽度大于 4
5 米时,设纵向缩缝,一次铺筑宽度小于路面宽度时,应设纵向施工缝,横向施工缝应设在胀缝或缩缝处,直线段胀缝设置间距为100~200米设一道,道路与其它固定构筑物连接处需设置胀缝,丁字路口、十字路口、转弯口处均设胀缝,道路缩缝每隔5m 一道
2)缩缝做法:切50mm 深、8mm 宽缝,用聚氯乙烯胶泥填塞
3)胀缝做法:胀缝留20mm 宽通缝,在砼路面一端预埋 L=500ф25@300的预埋筋,预埋筋中 埋,外露 26cm,外露 端套长 100 的塑料套子 ,套内填30 厚纱头,胀缝内填泡沫橡胶板,上部40mm 填聚氯乙烯胶泥
4)纵向缩缝做法:砼中部埋L=800 长的螺纹钢筋拉杆Ф14@800 中部100 涂沥青
5)纵向施工缝做法:中部埋Ф25@300,L=5
