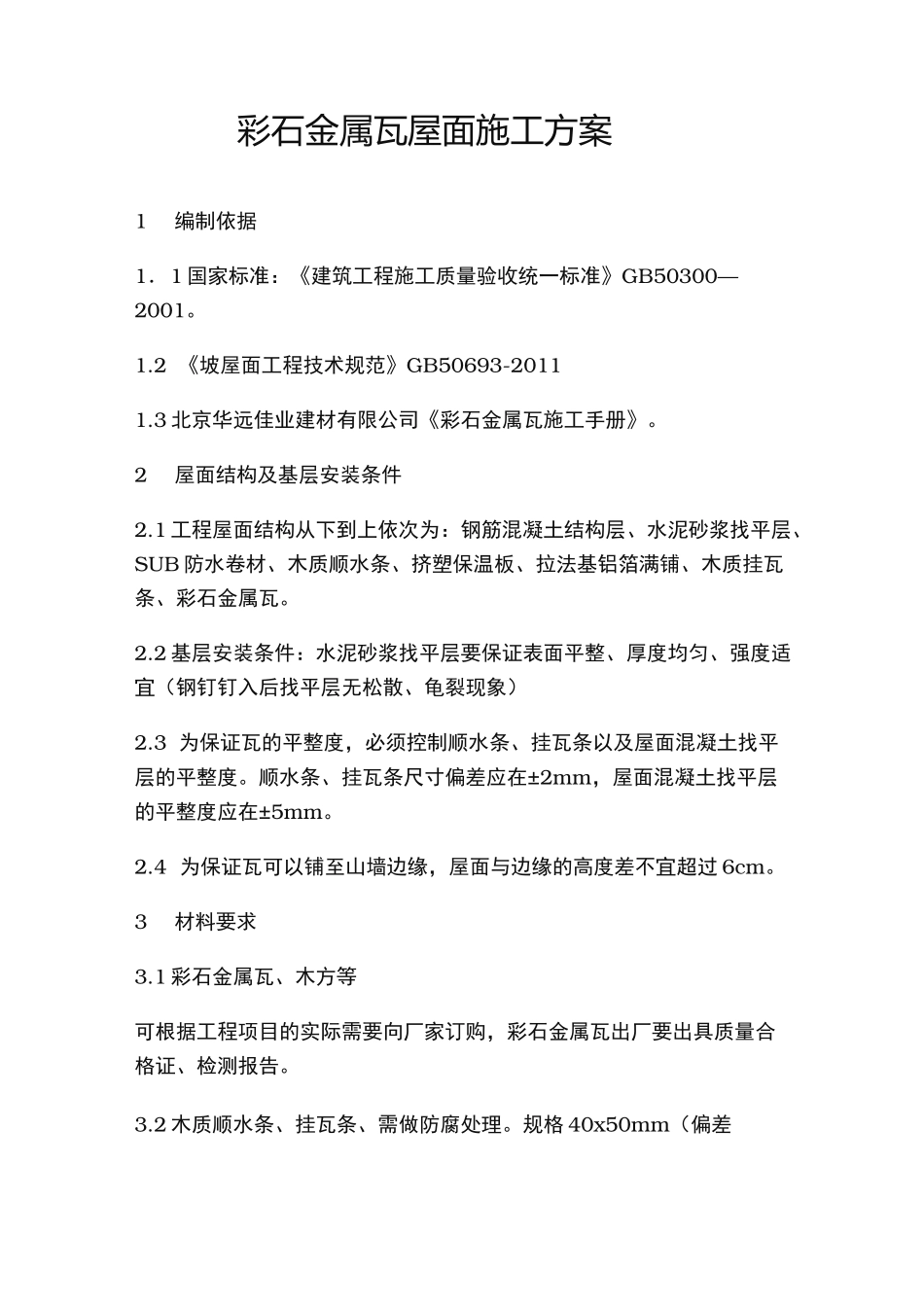

彩石金属瓦屋面施工方案1编制依据1.1 国家标准:《建筑工程施工质量验收统一标准》GB50300—2001
2 《坡屋面工程技术规范》GB50693-20111
3 北京华远佳业建材有限公司《彩石金属瓦施工手册》
2屋面结构及基层安装条件2
1 工程屋面结构从下到上依次为:钢筋混凝土结构层、水泥砂浆找平层、SUB 防水卷材、木质顺水条、挤塑保温板、拉法基铝箔满铺、木质挂瓦条、彩石金属瓦
2 基层安装条件:水泥砂浆找平层要保证表面平整、厚度均匀、强度适宜(钢钉钉入后找平层无松散、龟裂现象)2
3 为保证瓦的平整度,必须控制顺水条、挂瓦条以及屋面混凝土找平层的平整度
顺水条、挂瓦条尺寸偏差应在±2mm,屋面混凝土找平层的平整度应在±5mm
4 为保证瓦可以铺至山墙边缘,屋面与边缘的高度差不宜超过 6cm
3材料要求3
1 彩石金属瓦、木方等可根据工程项目的实际需要向厂家订购,彩石金属瓦出厂要出具质量合格证、检测报告
2 木质顺水条、挂瓦条、需做防腐处理
规格 40x50mm(偏差允许±2mm 内)3
3 固定顺水条用的钢钉(水泥钉)钉入找平层的深度要达到 3cm 以上,保证顺水条牢固的固定在屋面结构上
4 固定挂瓦条用的钉子钉入顺水条的深度要达到 3cm 以上,保证挂瓦条与顺水条稳固连接
5 固定彩石金属瓦用 4X40mm 木螺纹自攻钉
4施工工序及施工要点4
1 施工工序:屋面清理-安装外架子-弹顺水条和挂瓦条安装线-安装顺水条-安装挂瓦条-安装天沟板-安装主瓦-安装脊瓦-屋檐处理-气孔处理-外露钉帽防腐处理-屋面清扫-拆除外架子4

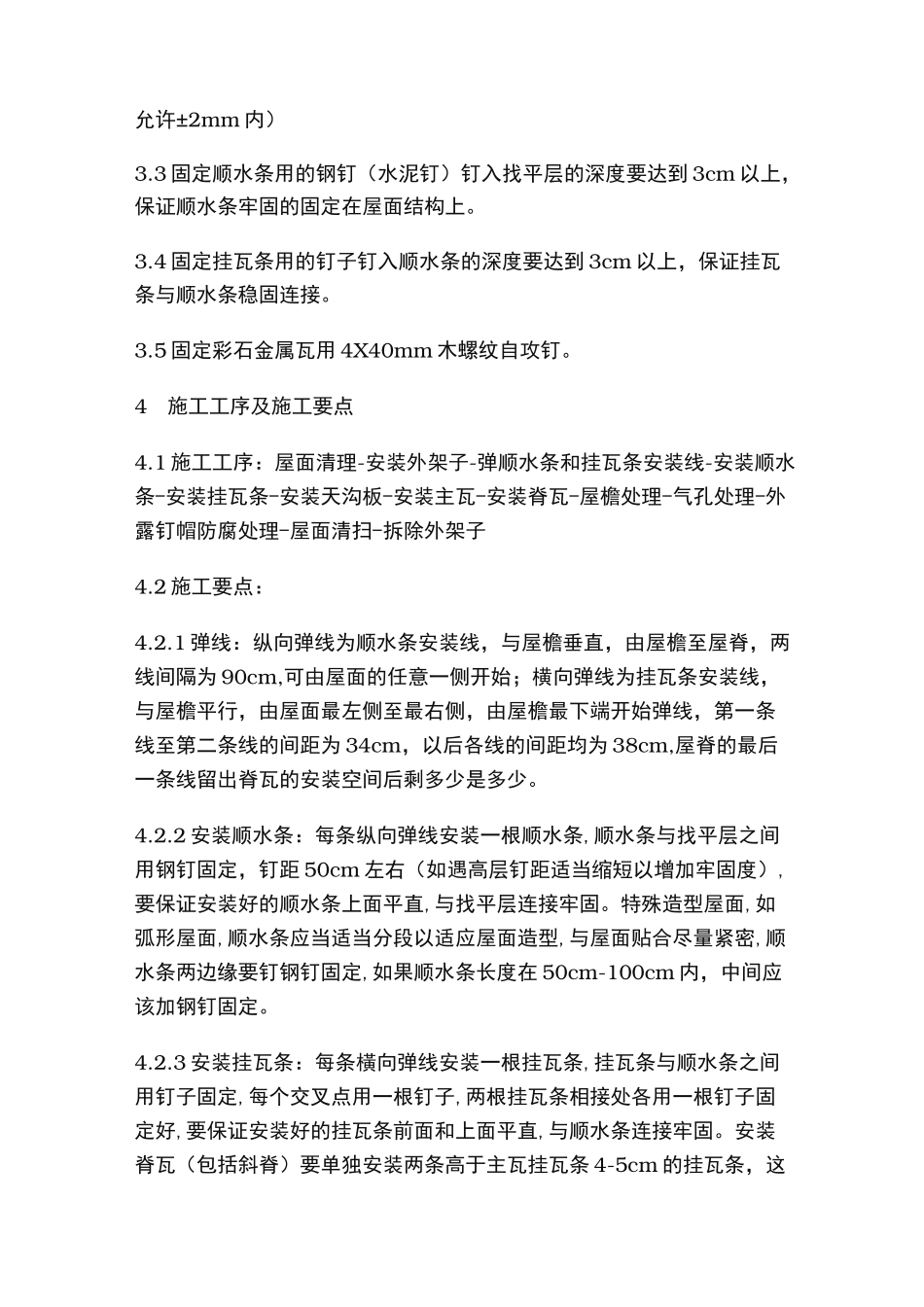

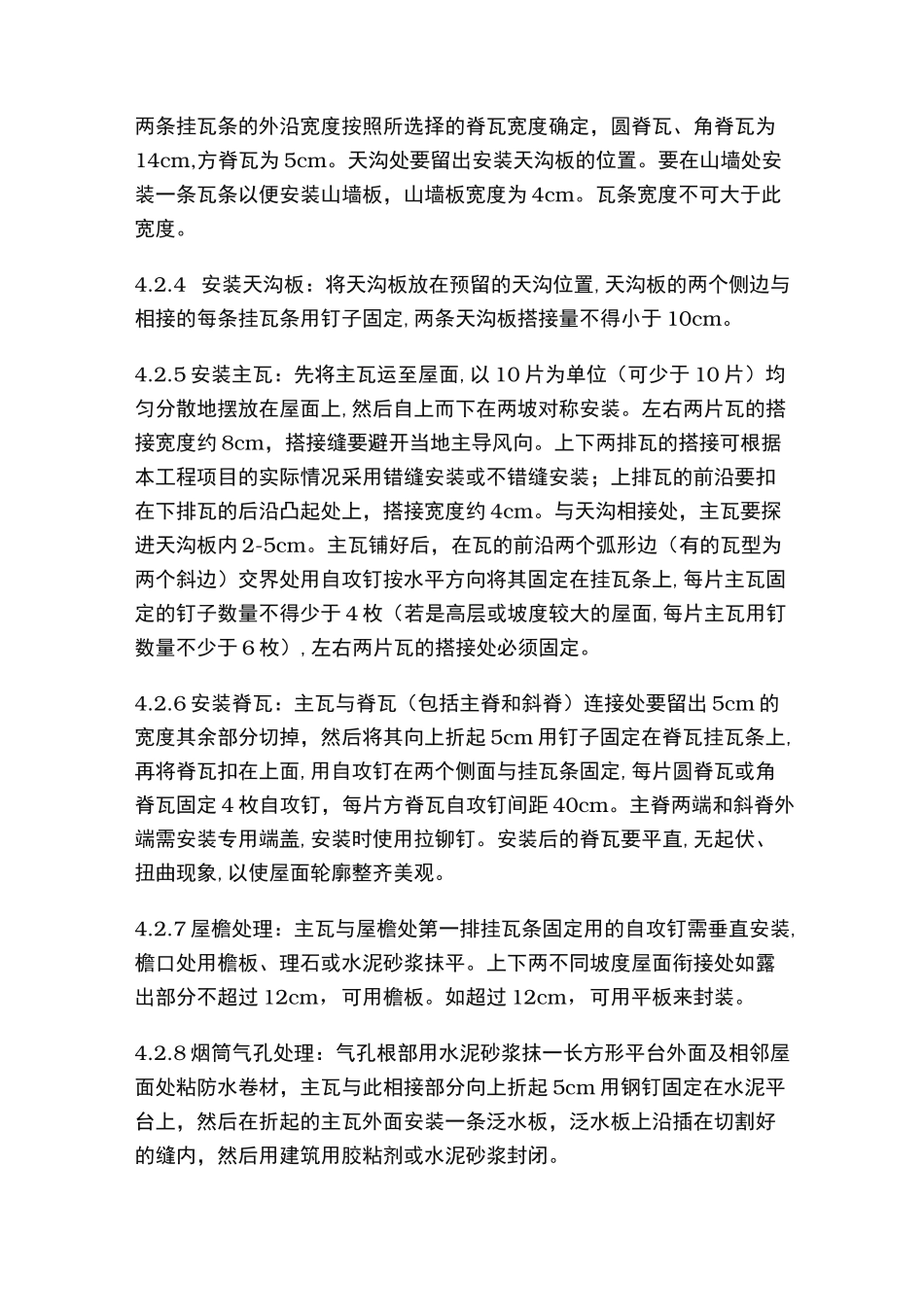

2 施工要点:4
