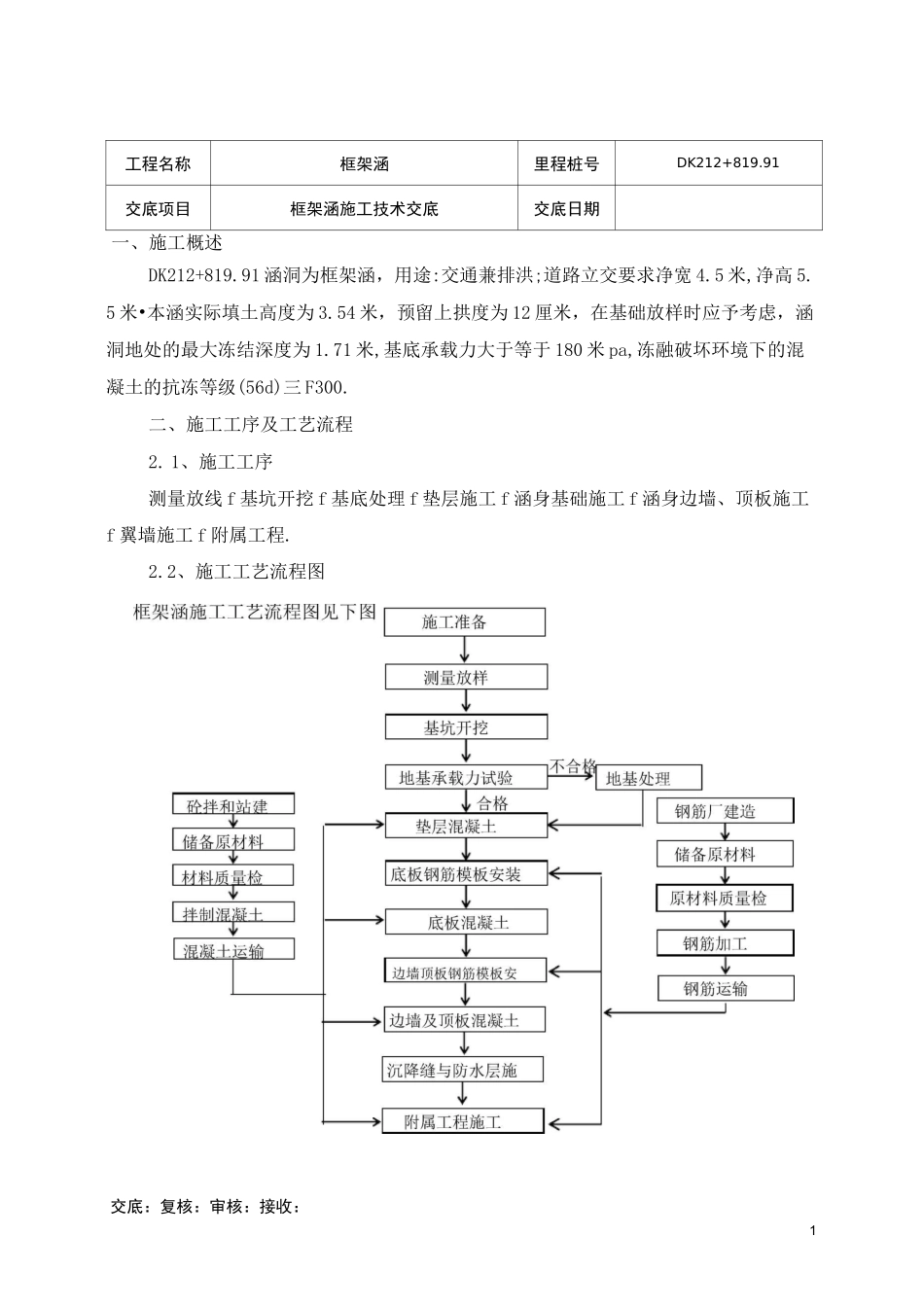

交底:复核:审核:接收:1工程名称框架涵里程桩号DK212+819
91交底项目框架涵施工技术交底交底日期一、施工概述DK212+819
91 涵洞为框架涵,用途:交通兼排洪;道路立交要求净宽 4
5 米,净高 5
5 米•本涵实际填土高度为 3
54 米,预留上拱度为 12 厘米,在基础放样时应予考虑,涵洞地处的最大冻结深度为 1
71 米,基底承载力大于等于 180 米 pa,冻融破坏环境下的混凝土的抗冻等级(56d)三 F300
二、施工工序及工艺流程2
1、施工工序测量放线 f 基坑开挖 f 基底处理 f 垫层施工 f 涵身基础施工 f 涵身边墙、顶板施工f 翼墙施工 f 附属工程
2、施工工艺流程图交底:复核:审核:接收:1工程名称框架涵里程桩号DK212+819

91交底项目框架涵施工技术交底交底日期三、施工工艺3

1 测量放样测量放样,包括平面位置放线和标高测量控制•首先按图纸设计放出框架涵中桩,然后用全站仪放出斜交(或正交)角度,得出框架涵纵向中心线,并且在框架涵一侧放出中线控制桩,最后根据平面基线和标高放出基坑上口开挖线,并撒上白灰线,将开挖值和有关要求交待给施工人员,经监理复查认可后进行开挖
2 基坑开挖(1) 基坑开挖采用机械开挖为主辅以人工开挖,挖基过程中保持基坑排水设施的畅通,在基坑四周设汇水明沟,框架涵基坑内设集水井,抽排明水•基坑开挖时,合理确定开挖顺序,分段、分层开挖;要按基础设计的平面尺寸,每边放宽不小于 50 厘米,坑壁放坡坡度约为 1:0
5•开挖距基底约 30 厘米时,进行水准测量,做出开挖深度标识后,人工清槽
开挖好的基坑,做到基底无浮土和其它杂物
(2) 基坑开挖尺寸按基础设计平面尺寸适当放宽无水基坑每边放宽不小于 50 厘米;有水基坑每边放宽不小于 80 厘米,并在基坑设计尺寸以外留出汇水井位置
(3) 基坑开挖到设
