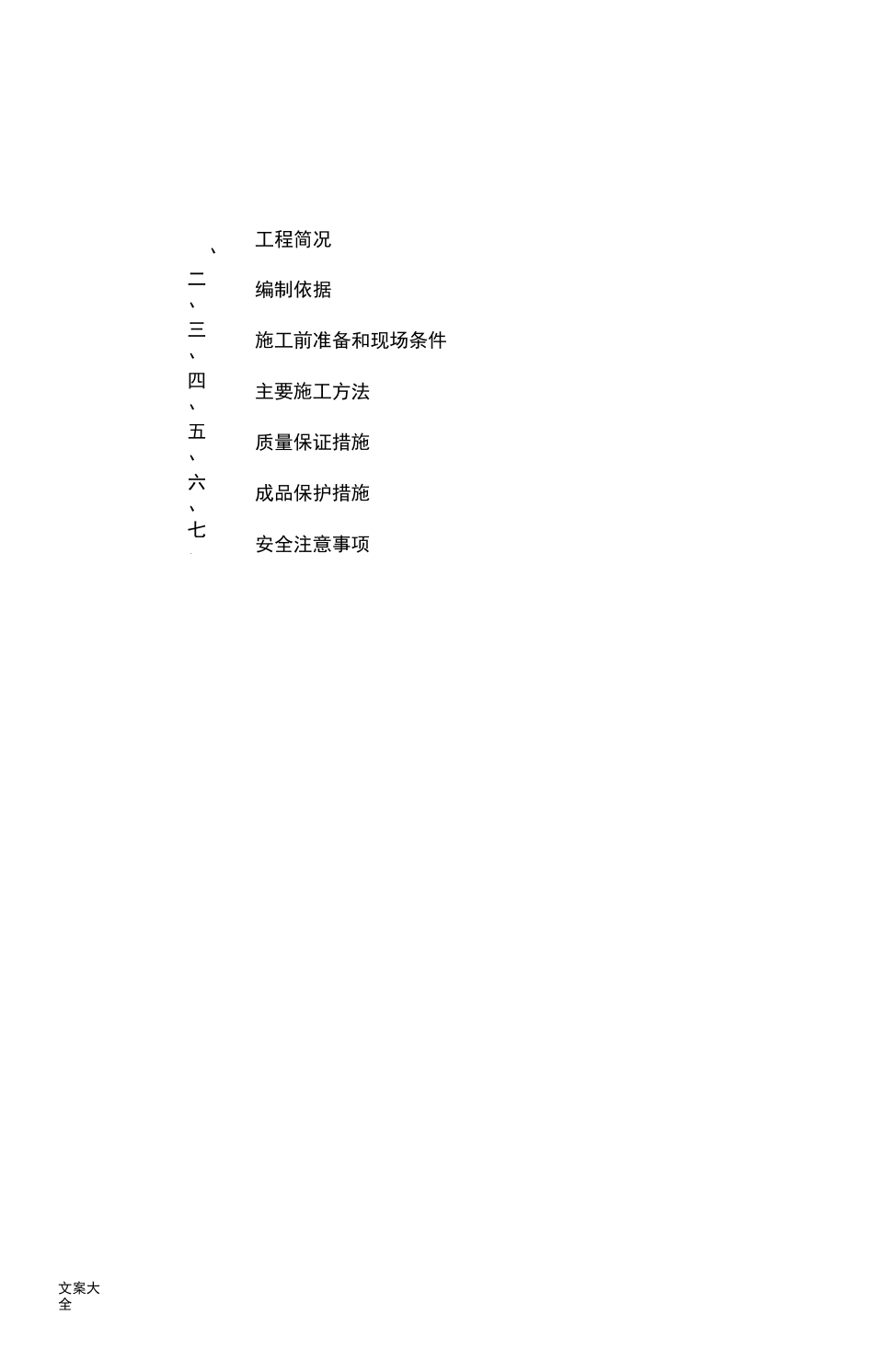

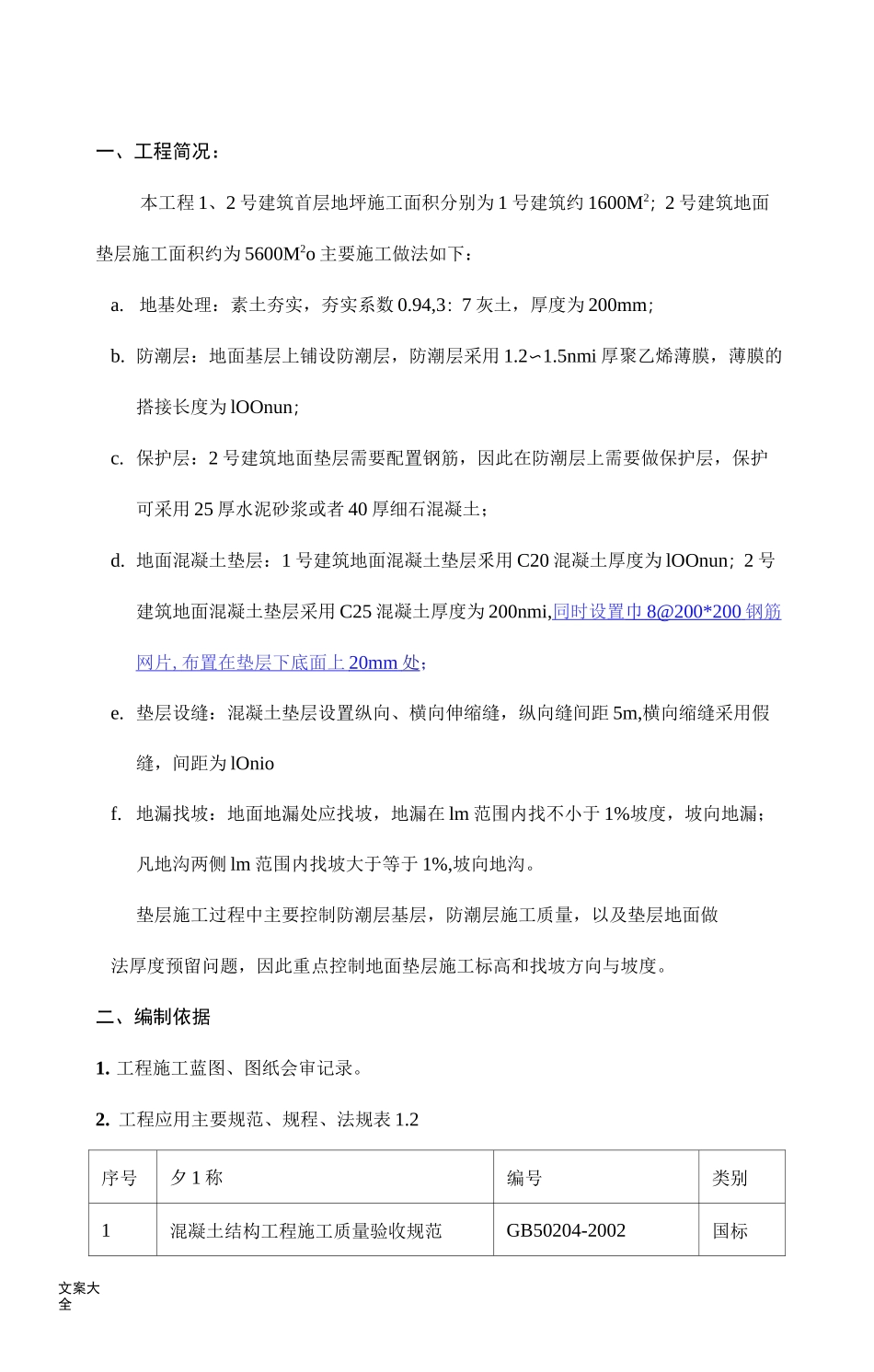

文案大全北京泰德制药GMP 厂房及酉己套工程混凝土地面垫层施工方案编制:审核:审批:编制单位:中建一局建设发展公司 GMP 厂房工程项目日期:2004.5.25文案大全、工程简况二、编制依据三、施工前准备和现场条件四、主要施工方法五、质量保证措施六、成品保护措施七、安全注意事项文案大全一、工程简况:本工程 1、2 号建筑首层地坪施工面积分别为 1 号建筑约 1600M2;2 号建筑地面垫层施工面积约为 5600M2o 主要施工做法如下:a.地基处理:素土夯实,夯实系数 0.94,3:7 灰土,厚度为 200mm;b. 防潮层:地面基层上铺设防潮层,防潮层采用 1.2〜1.5nmi 厚聚乙烯薄膜,薄膜的搭接长度为 lOOnun;c. 保护层:2 号建筑地面垫层需要配置钢筋,因此在防潮层上需要做保护层,保护可采用 25 厚水泥砂浆或者 40 厚细石混凝土;d. 地面混凝土垫层:1 号建筑地面混凝土垫层釆用 C20 混凝土厚度为 lOOnun;2 号建筑地面混凝土垫层采用 C25 混凝土厚度为 200nmi,同时设置 巾 8@200*200 钢筋 网片 , 布置在垫层下底面上 20mm 处 ;e. 垫层设缝:混凝土垫层设置纵向、横向伸缩缝,纵向缝间距 5m,横向缩缝采用假缝,间距为 lOniof. 地漏找坡:地面地漏处应找坡,地漏在 lm 范围内找不小于 1%坡度,坡向地漏;凡地沟两侧 lm 范围内找坡大于等于 1%,坡向地沟。垫层施工过程中主要控制防潮层基层,防潮层施工质量,以及垫层地面做法厚度预留问题,因此重点控制地面垫层施工标高和找坡方向与坡度。二、编制依据1. 工程施工蓝图、图纸会审记录。2. 工程应用主要规范、规程、法规表 1.2序号夕 1 称编号类别1混凝土结构工程施工质量验收规范GB50204-2002国标文案大全2建筑安装分项工程施工工艺规程DBJ01-26-96地方3建筑施工安全技术规程 2000 版国标4建筑安装工程资料管理规程DBJ-51-2003地方5建筑工程施工质量验收统一标准GB50300-2001国标6建筑地面工程施工质量验收规范GB50209-2002国标三、施工前准备和现场条件1. 技术准备:a.施工前完成地面垫层的施工方案,并完成方案交底工作,同时给施工人员进行详细的技术指导和交底工作。给施工人员进行书面的技术交底、安全交底。b.施工前要将施工完成的灰土层做干密度试验并检查抽测合格。c.地面混凝土浇筑前一天,要适当浇水湿润,应将结构楼面的混凝土块、油污灰尘彻底清理干净。2. 材料和机具准备:a.水泥:釆用 P.032.5 普通硅酸盐水泥,水泥应有出厂检...
