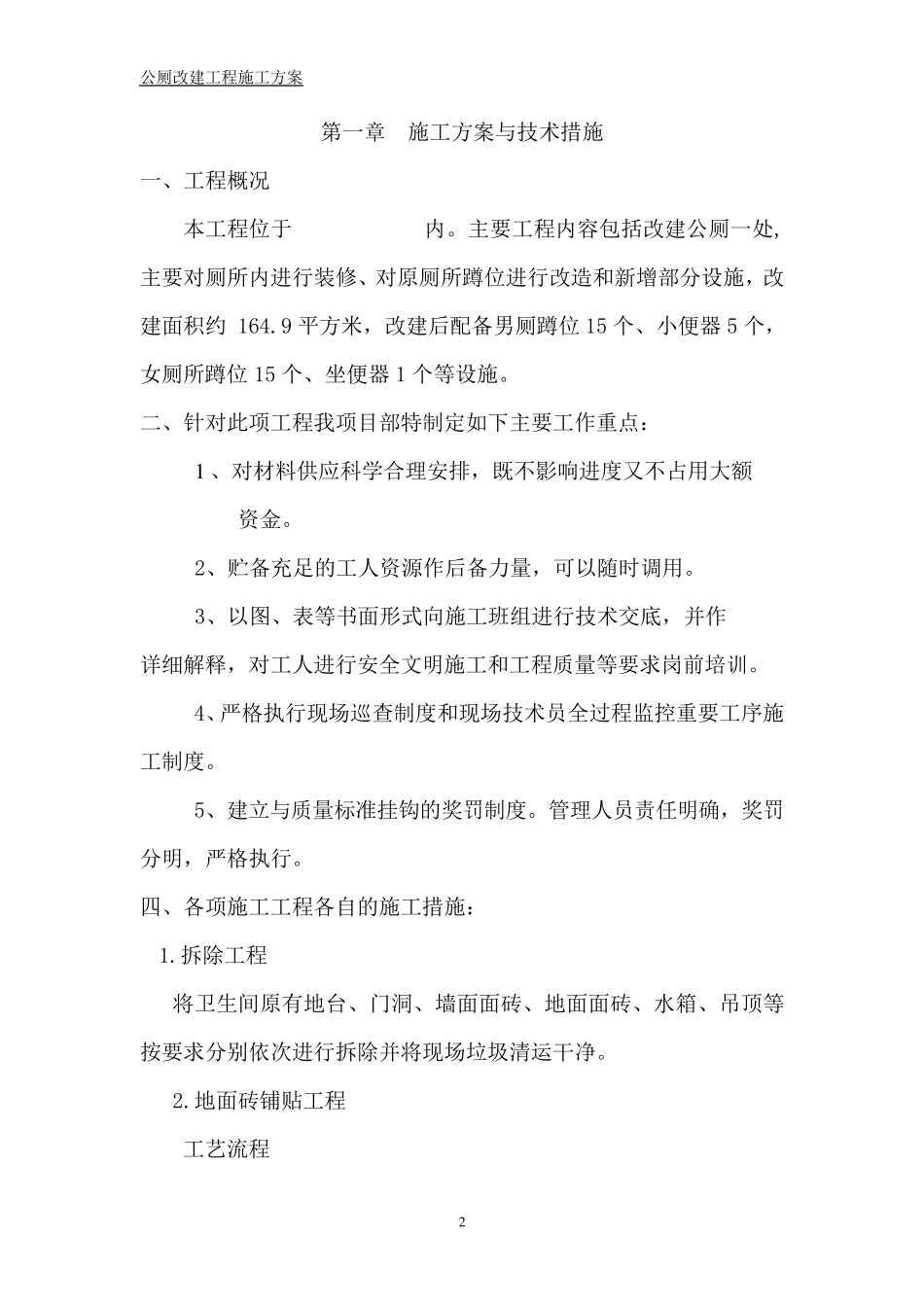

公厕改建工程施工方案 1 公厕改建工程 施 工 方 案 x x x x x x x x x x x 有限责任公司 公厕改建工程施工方案 2 第一章 施工方案与技术措施 一、工程概况 本工程位于 内。主要工程内容包括改建公厕一处,主要对厕所内进行装修、对原厕所蹲位进行改造和新增部分设施,改建面积约 164.9 平方米,改建后配备男厕蹲位 15 个、小便器 5 个,女厕所蹲位 15 个、坐便器 1 个等设施。 二、针对此项工程我项目部特制定如下主要工作重点: 1 、对材料供应科学合理安排,既不影响进度又不占用大额 资金。 2、贮备充足的工人资源作后备力量,可以随时调用。 3、以图、表等书面形式向施工班组进行技术交底,并作 详细解释,对工人进行安全文明施工和工程质量等要求岗前培训。 4、严格执行现场巡查制度和现场技术员全过程监控重要工序施工制度。 5、建立与质量标准挂钩的奖罚制度。管理人员责任明确,奖罚分明,严格执行。 四、各 项施工工程各 自 的施工措施: 1.拆 除 工程 将 卫 生 间 原有 地 台 、门 洞 、墙 面面砖 、地 面面砖 、水 箱 、吊 顶 等按 要求分别 依 次 进行拆 除 并将 现场垃 圾 清 运 干 净 。 2.地 面砖 铺 贴 工程 工艺 流 程 公 厕 改 建 工 程 施 工 方 案 3 基 层 处 理 → 找 标 高 → 排 砖 → 铺 设 结 合 层 砂 浆 → 铺 砖 → 养 护 及 勾缝 → 检 查 验 收 1、 基 层 处 理 把 沾 在 基 层 上 的 浮 浆 , 落 地 灰 等 用 錾 子 或 钢 丝 刷 清 理 掉 , 再 用 扫帚 将 浮 土 清 扫 干 净 。 2.找 标 高 墙 面 结 构 平 整 度 ,找 出 镶 贴 面 砖 的 规 格 ,横 线 以 室 内 水 平 基 准 线 ,找 出 地 面 标 高 , 竖 线 是 垂 直 线 为 基 准 线 , 阴 阳 角 用 角 尺 规 方 。 3.铺 设 结 合 层 砂 浆 铺 贴 前 应 先 将 基 层 浇 水 湿 润 , 再 刷 素 水 泥 浆 (水 灰 比 为 1:2), 水泥 浆 应 随 刷 随 铺 砂 浆 , 并 不 得 有 风 干 现 象 。 4.铺 砖 铺 干 硬 性 水 泥 砂 浆 (一 般 配 合 比 为1:3, 以 湿 润 松 散 , 手 握 成 团不 沁 水 为 准 )找 平 层 , 虚 铺 厚 度...
