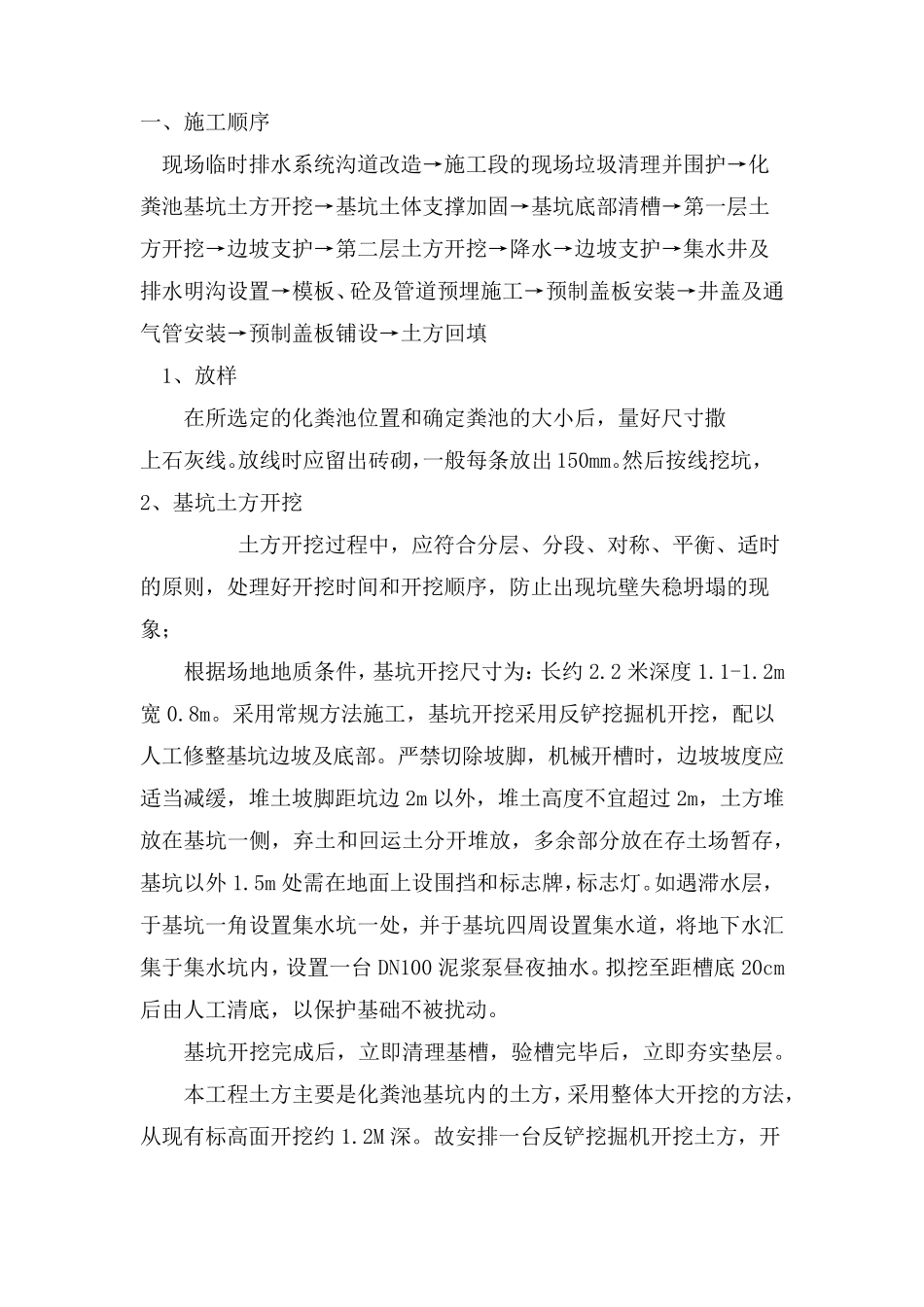

一、施工顺序 现场临时排水系统沟道改造→施工段的现场垃圾清理并围护→化粪池基坑土方开挖→基坑土体支撑加固→基坑底部清槽→第一层土方开挖→边坡支护→第二层土方开挖→降水→边坡支护→集水井及排水明沟设置→模板、砼及管道预埋施工→预制盖板安装→井盖及通气管安装→预制盖板铺设→土方回填 1、放样 在所选定的化粪池位置和确定粪池的大小后,量好尺寸撒 上石灰线
放线时应留出砖砌,一般每条放出 150mm
然后按线挖坑, 2、基坑土方开挖 土方开挖过程中,应符合分层、分段、对称、平衡、适时的原则,处理好开挖时间和开挖顺序,防止出现坑壁失稳坍塌的现象; 根据场地地质条件,基坑开挖尺寸为:长约2
2 米深度1
采用常规方法施工,基坑开挖采用反铲挖掘机开挖,配以人工修整基坑边坡及底部
严禁切除坡脚 ,机械 开槽时,边坡坡度应适当 减 缓 ,堆 土坡脚 距 坑边 2m 以外 ,堆 土高 度不 宜 超 过 2m,土方堆放在基坑一侧 ,弃 土和回运 土分开堆 放,多 余 部分放在存 土场暂 存 ,基坑以外 1
5m 处需 在地面 上设围挡 和标 志 牌 ,标 志 灯
如 遇 滞 水层,于 基坑一角 设置集水坑一处,并于 基坑四 周 设置集水道,将 地下 水汇集于 集水坑内 ,设置一台 DN100 泥 浆 泵 昼 夜 抽 水
拟 挖至 距 槽底 20cm后由 人工清底,以保 护基础 不 被 扰 动
基坑开挖完 成 后,立 即 清理基槽,验 槽完 毕 后,立 即 夯 实 垫 层
本 工程土方主 要 是 化粪池基坑内 的土方,采用整体大开挖的方法,从 现有 标 高 面 开挖约1
故 安排一台 反铲挖掘机开挖土方,开挖 至 基 坑 底 部 改 为 人 工 修 挖

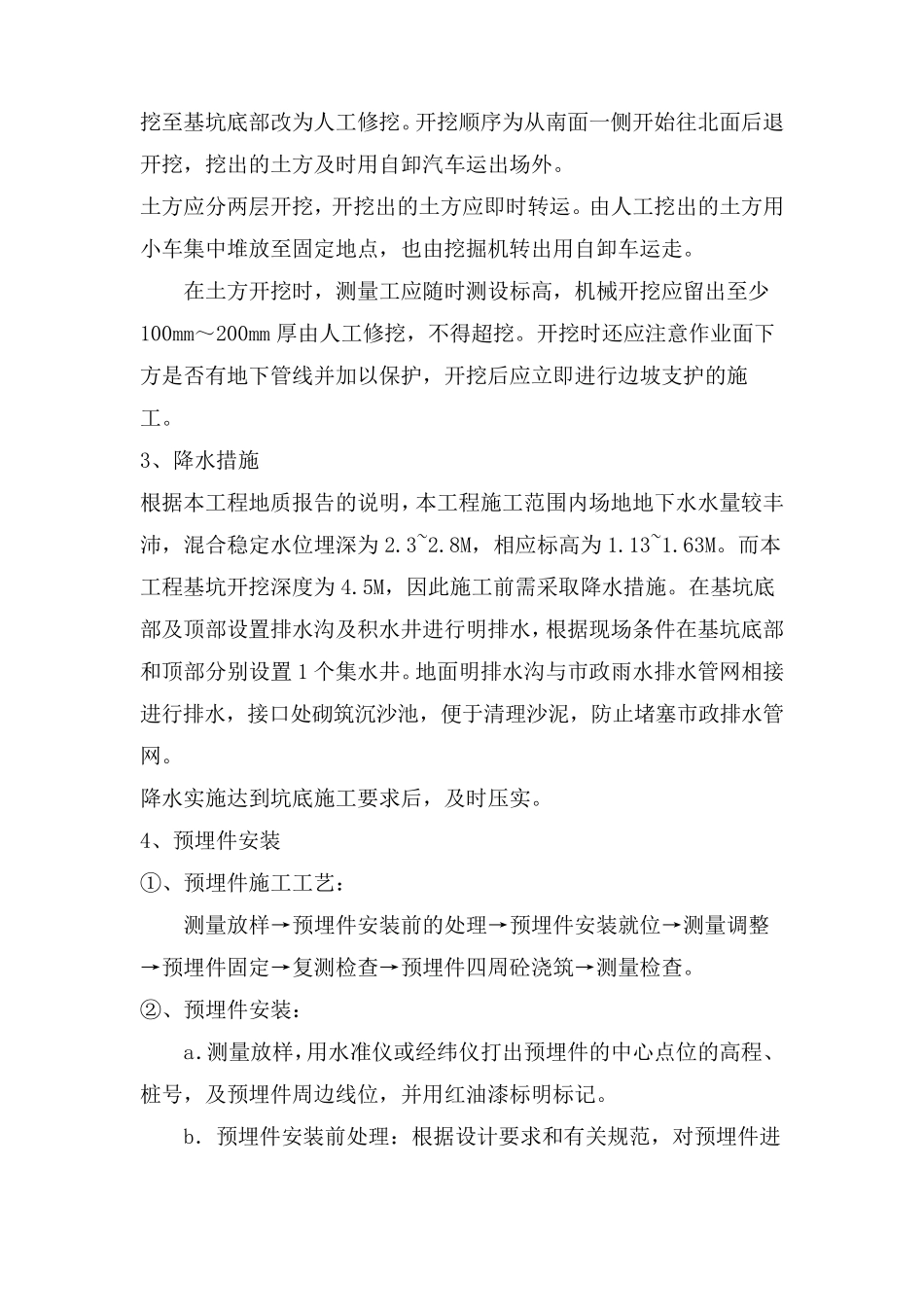

开 挖 顺 序 为 从 南 面 一 侧 开 始 往 北 面 后 退开 挖 , 挖 出 的 土 方 及
