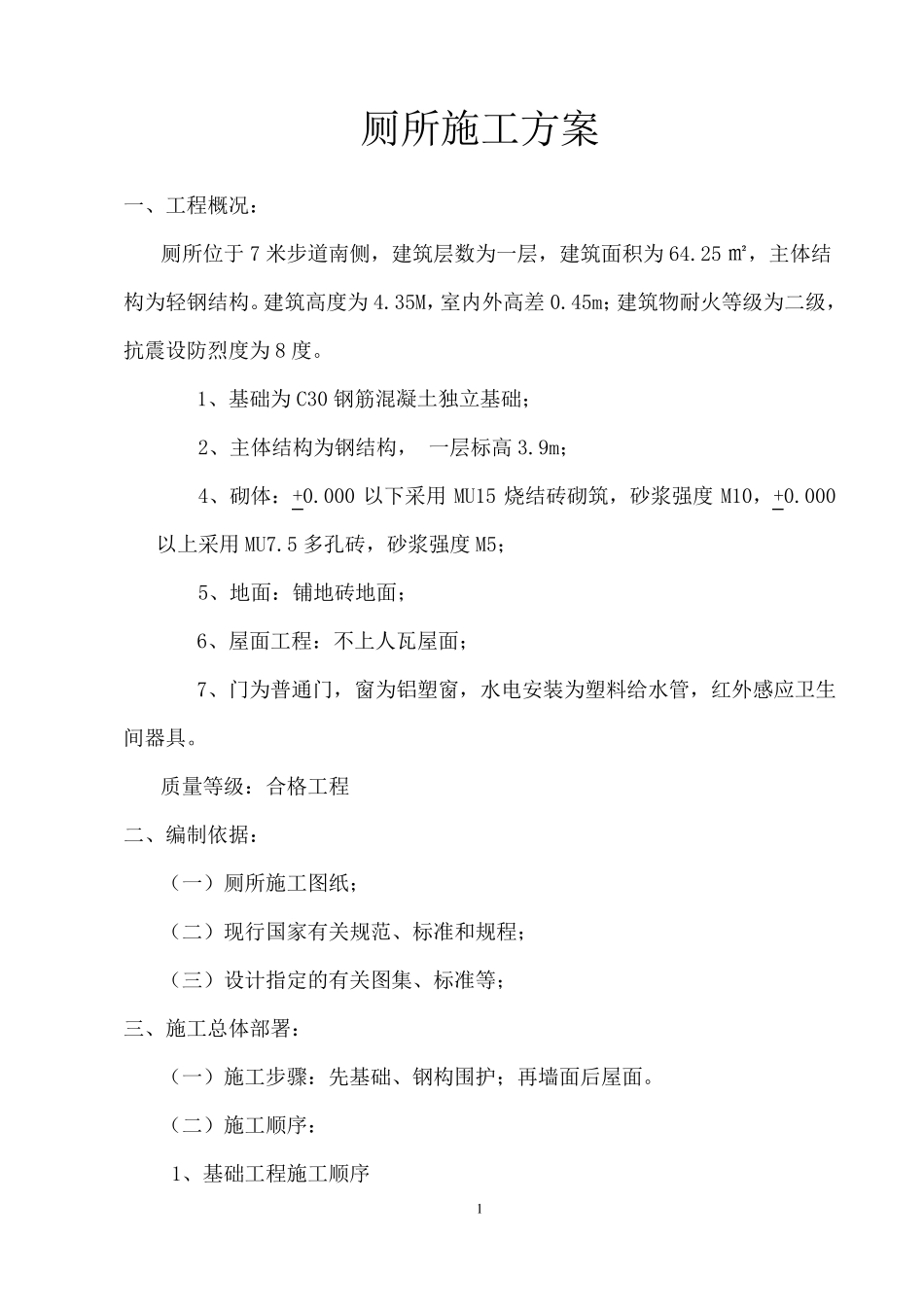

1 厕所施工方案 一、工程概况: 厕所位于 7 米步道南侧,建筑层数为一层,建筑面积为 64
25 ㎡,主体结构为轻钢结构
建筑高度为 4
35M,室内外高差 0
45m;建筑物耐火等级为二级,抗震设防烈度为 8 度
1、基础为 C30 钢筋混凝土独立基础; 2、主体结构为钢结构, 一层标高 3
9m; 4、砌体:+0
000 以下采用 MU15 烧结砖砌筑,砂浆强度 M10,+0
000以上采用 MU7
5 多孔砖,砂浆强度 M5; 5、地面:铺地砖地面; 6、屋面工程:不上人瓦屋面; 7、门为普通门,窗为铝塑窗,水电安装为塑料给水管,红外感应卫生间器具
质量等级:合格工程 二、编制依据: (一)厕所施工图纸; (二)现行国家有关规范、标准和规程; (三)设计指定的有关图集、标准等; 三、施工总体部署: (一)施工步骤:先基础、钢构围护;再墙面后屋面

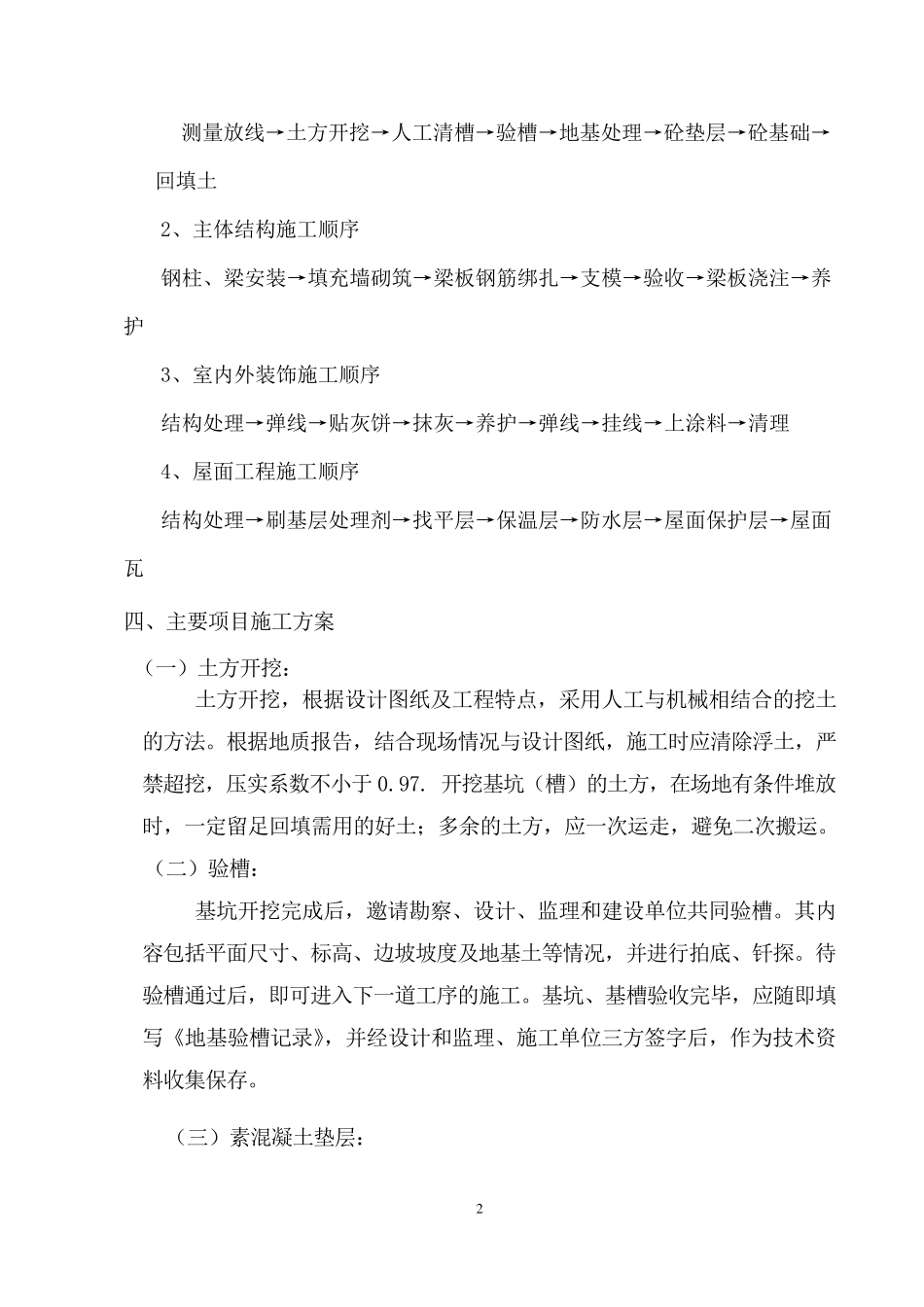

(二)施工顺序: 1、基础工程施工顺序 2 测量放线→土方开挖→人工清槽→验槽→地基处理→砼垫层→砼基础→回填土 2、主体结构施工顺序 钢柱、梁安装→填充墙砌筑→梁板钢筋绑扎→支模→验收→梁板浇注→养护 3、室内外装饰施工顺序 结构处理→弹线→贴灰饼→抹灰→养护→弹线→挂线→上涂料→清理 4、屋面工程施工顺序 结构处理→刷基层处理剂→找平层→保温层→防水层→屋面保护层→屋面瓦 四、主要项目施工方案 (一)土方开挖: 土方开挖,根据设计图纸及工程特点,采用人工与机械相结合的挖土的方法
根据地质报告,结合现场情况与设计图纸,施工时应清除浮土,严禁超挖,压实系数不小于 0
开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运
(二)验槽: 基坑开挖完成后,邀请勘察、设计、监理和建设单位共 同 验槽
其 内容 包 括 平面尺 寸 、标 高 、边 坡 坡 度 及地基土等
