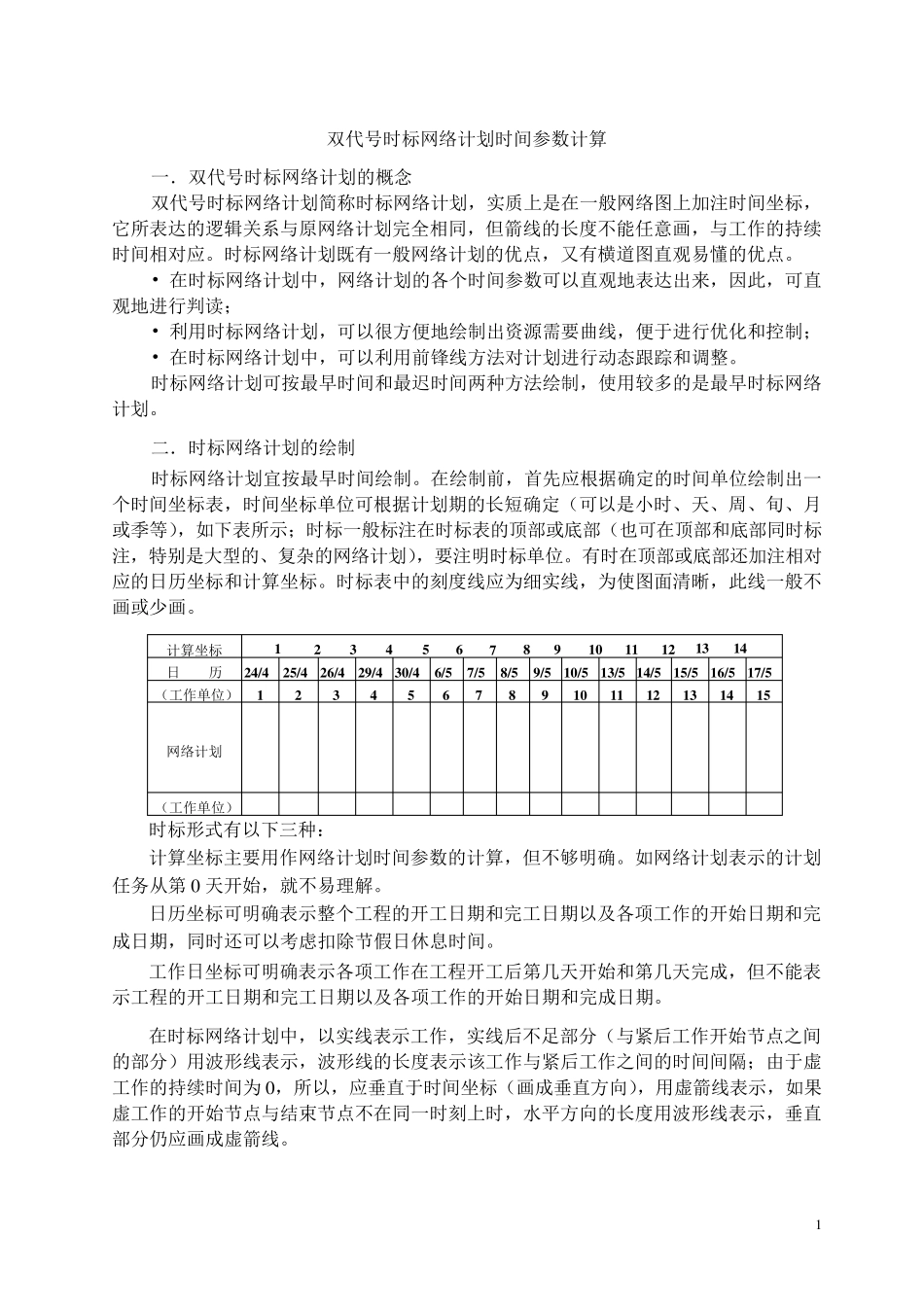

1 双代号时标网络计划时间参数计算 一.双代号时标网络计划的概念 双代号时标网络计划简称时标网络计划,实质上是在一般网络图上加注时间坐标,它所表达的逻辑关系与原网络计划完全相同,但箭线的长度不能任意画,与工作的持续时间相对应
时标网络计划既有一般网络计划的优点,又有横道图直观易懂的优点
• 在时标网络计划中 ,网络计划的各 个 时间参数可 以 直观地 表达出 来 ,因 此 ,可 直观地 进 行 判 读 ; • 利 用 时标网络计划,可 以 很 方 便 地 绘 制 出 资 源 需 要 曲 线,便 于 进 行 优化 和 控 制 ; • 在时标网络计划中 ,可 以 利 用 前 锋 线方 法 对计划进 行 动 态 跟 踪 和 调 整
时标网络计划可 按 最 早 时间和 最 迟 时间两 种 方 法 绘 制 ,使 用 较 多 的是最 早 时标网络计划
二 .时标网络计划的绘 制 时标网络计划宜 按 最 早 时间绘 制
在绘 制 前 ,首 先 应根 据确定的时间单位绘 制 出 一个 时间坐标表,时间坐标单位可 根 据计划期的长短确定(可 以 是小时、天、周、旬、月或季等),如下表所示; 时标一般标注在时标表的顶部或底部(也可 在顶部和 底部同时标注,特别是大型的、复杂的网络计划),要 注明时标单位
有时在顶部或底部还 加注相对应的日 历 坐标和 计算坐标
时标表中 的刻 度线应为 细 实线,为 使 图面 清 晰 ,此 线一般不画或少 画

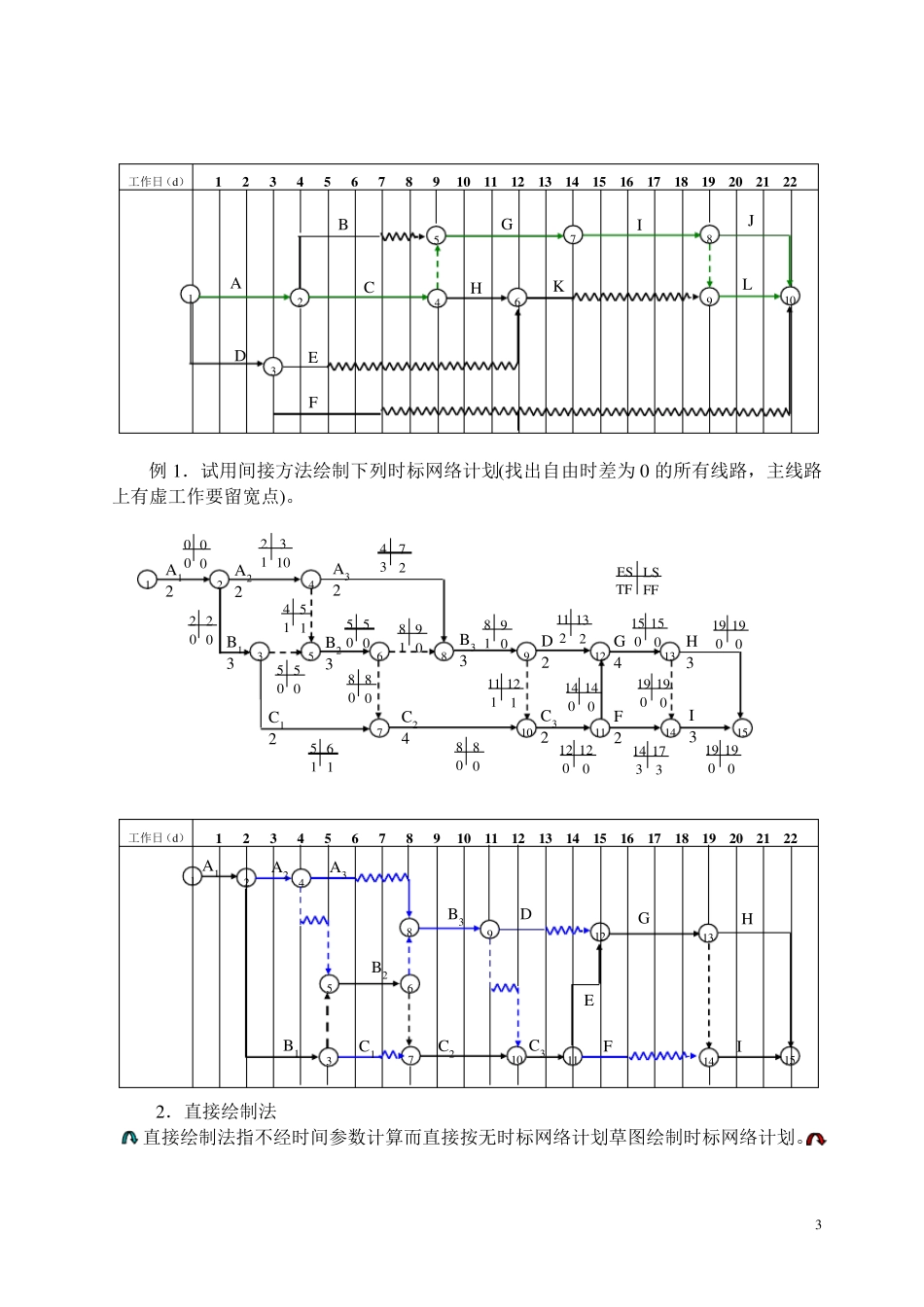

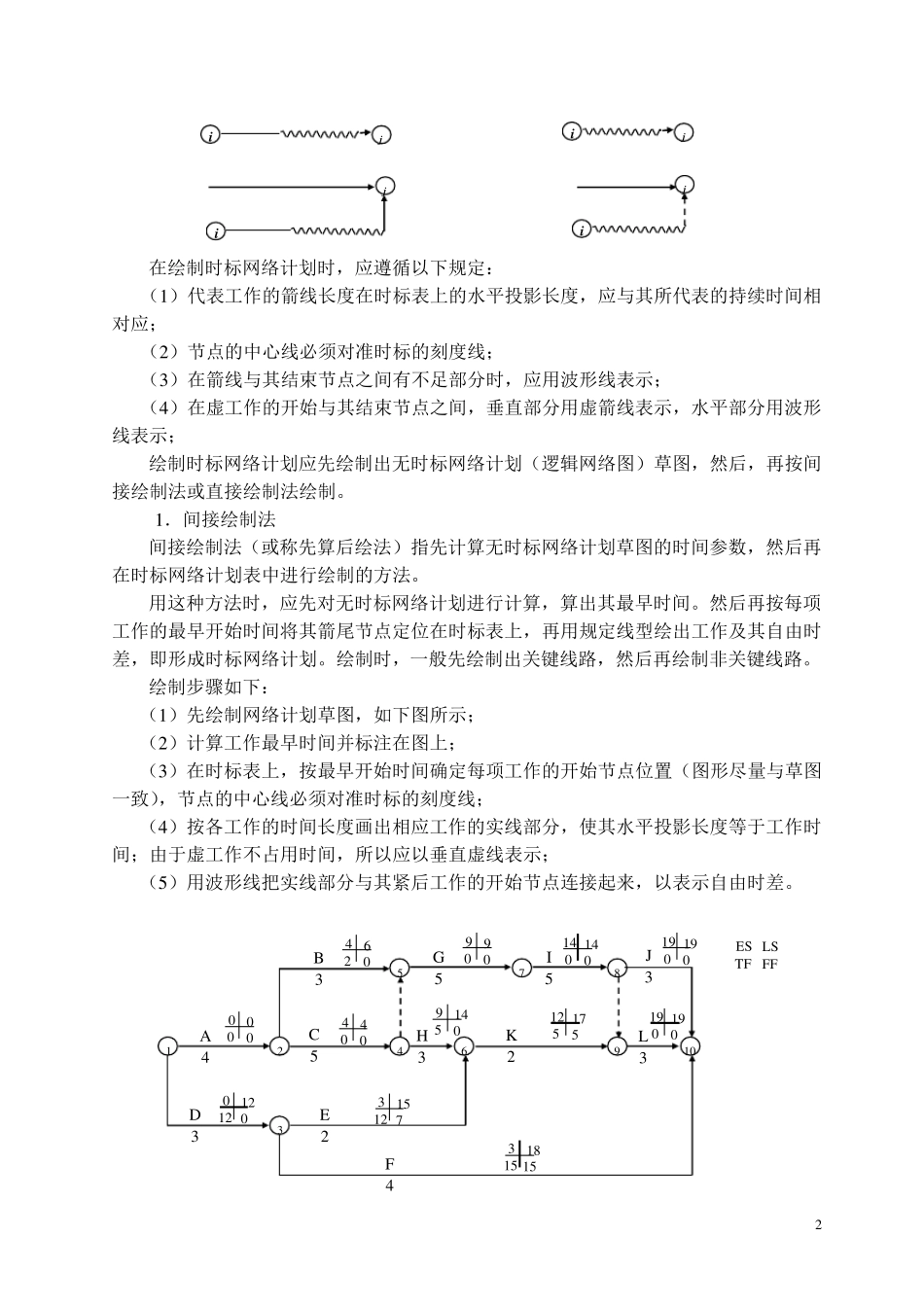

计算坐标 日 历 2 4 /4 2 5 /4 2 6 /4 2 9 /4 3 0 /4 6 /5 7 /5 8 /5 9 /5 1 0 /5 1 3 /5 1 4 /5 1 5 /5 1 6 /5 1 7 /5 (工作单位) 1 2 3 4 5 6 7 8 9 1 0 1 1 1 2 1 3 1 4 1 5 网络计划 (工作单位) 时标形 式
