(一) 背景资料 某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)
合同约定:如工程工期提前,奖励标准为 10000 元/天;如工程工规延误,支付违约金标准为 10000 元/天
当工程施工按计划进行到第 110 天末时,因承包人的施工设备故障造成 E工作中断施工
为保证工程顺利完成,有关人员提出以下施工调整方案: 方案一:修复设备
设备修复后 E 工作继续进行,修复时间是 20 天; 方案二:调剂设备
B 工作所用的设备能满足 E 工作的需要,故使用 B 工作的设备完成 E 工作未完成工作量,其它工作均按计划进行; 方案三:租赁设备
租赁设备的运输安装调试时间为 10 天
设备正式使用期间支付租赁费用,其标准为 350 元/天

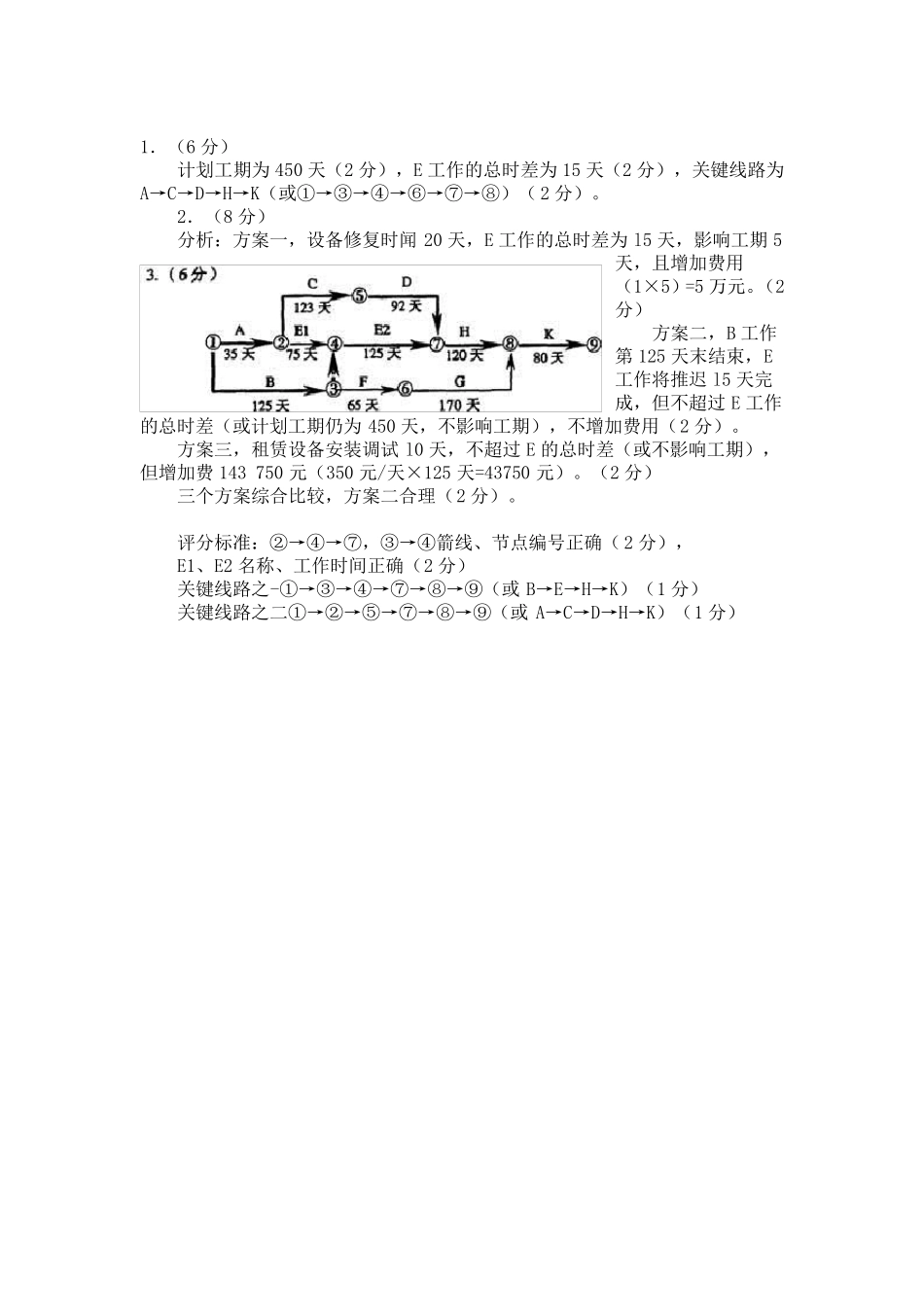

问题 1.计算施工网络进度计划的工期以及 E 工作的总时差,并指出施工网络进度计划的关键线路
2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理
3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划并用双箭线标注关键线路(网络进度计划中应将E 工作分解为 E1 和E2,其中E1 表示 已 完成工作,E2 表示 未完成工作)
1.(6 分) 计划工期为450 天(2 分),E 工作的总时差为15 天(2 分),关键线路为A→C→D→H→K(或①→③→④→⑥→⑦→⑧)(2 分)
2.(8 分) 分析:方案一,设备修复时闻20 天,E 工作的总时差为l5 天,影响工期5天,且增加费用(1×5)=5 万元
(2分) 方案二,B 工作第 125 天末结束,E工作将推迟 l5 天完成,但不超过 E 工作的总时差(或计划工期仍为450 天,不影响工期),不增加费用(2 分)
方案三,租赁设备安装调试 l0 天,不超过 E 的总时差(或不影响工期),但增加费143 750 元(350 元/天×125
