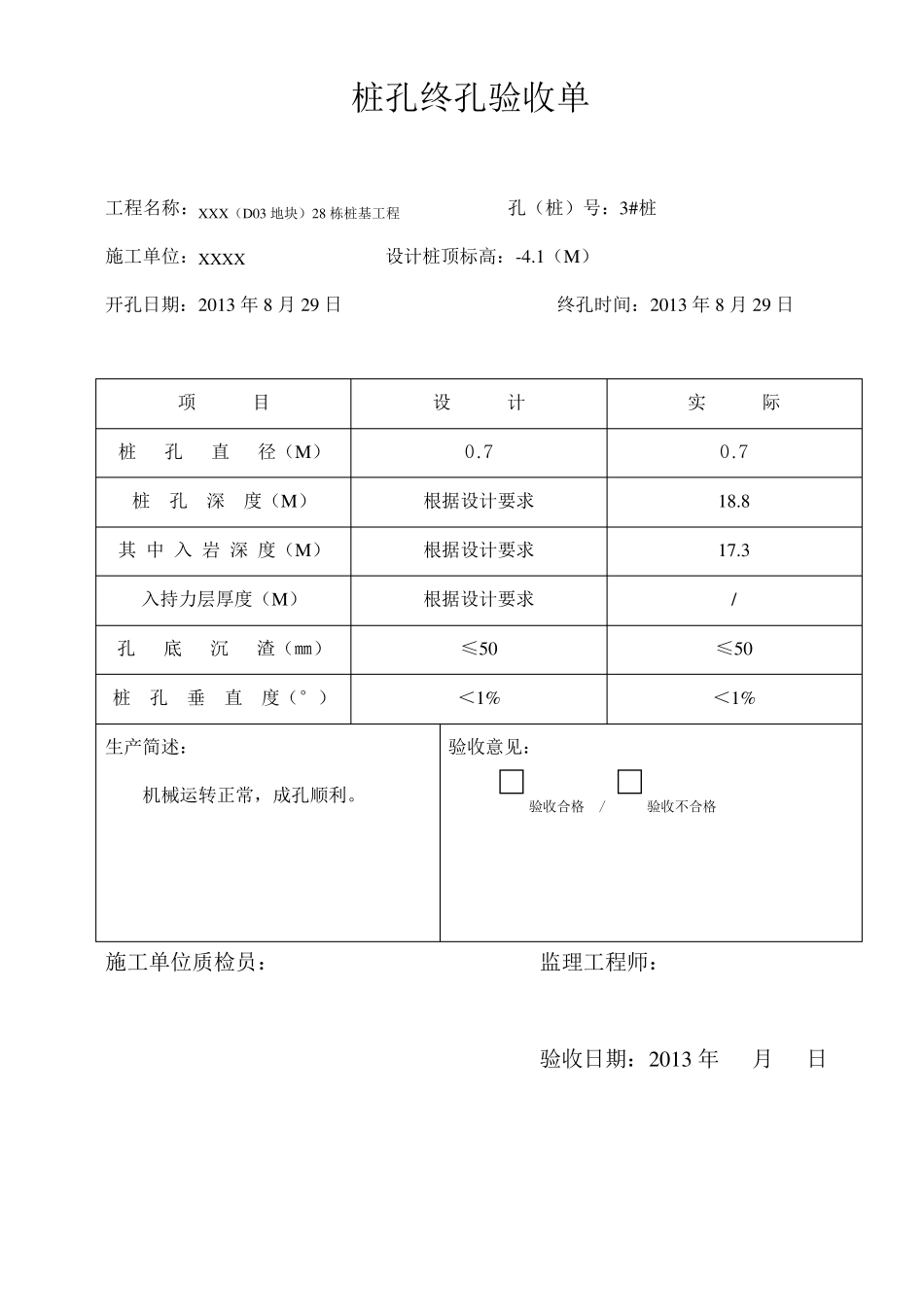

反循环钻孔桩 工程报验表 B 3.5 编号:ZJ-GCBY-28-33 工程名称 XXX(D03 地块)28 栋桩基工程 施工单位 XXXX 现我方已完成 / 层 / (轴号或房号) / (高程) 28 栋3#桩(部位)的 桩基 工程 经我方检查符合设计、规范要求,请予以验收。 附件: 名称 页数 编号 1. □ 质量控制资料汇总表 页 2. ☑ 隐蔽工程检查记录表 1 页 3. ☑ 预检记录 1 页 4. ☑ 施工记录 4 页 5. □ 施工试验记录 页 6. □ 分部工程质量检验评定记录 页 7. □ 分项工程质量检验评定记录 页 8. □ 分部工程质量检验评定记录 页 9. □ 分部工程质量检验评定记录 页 质量检验员: 技术负责人: 日期: 2013 年 月 日 审查意见: 所报隐蔽工程的技术资料齐全,且符合要求,经现场检测、核查合格,同意隐蔽; 所报检验批的技术资料齐全,且符合要求,经现场检测、核查合格,同意验收。 审查结论: □合格 □不合格 监理单位: XXXXX 总/专业监理工程师: 日期: 2013 年 月 日 开 孔 通 知 单 工程名称:XXX(D03 地块)28 栋桩基工程 桩位编号:3#桩 设计桩径:Ø 700(㎜) 桩孔孔深:18.8(M) 桩顶设计标高:-7.9(M) 开钻时间:2013 年8 月29 日 开 孔 纪 要 1、经检查,各项准备工作就绪,钻机对桩中心点符合规范要求,具备开钻条件,同意开钻。 2、作好施工班报表记录,并清楚记录进入基岩及持力层的具体深度。 3、钻进中严防坍塌及其它质量事故。 4、终孔后要清孔,砼灌注前要二次清孔,孔底沉渣厚度≤50 ㎜。 5、严格按有关操作规程和规范进行施工。 施工单位质检员: 监理工程师: 2013 年 月 日 桩孔终孔验收单 工程名称:XXX(D03 地块)28 栋桩基工程 孔(桩)号:3#桩 施工单位:XXXX 设计桩顶标高:-4.1(M) 开孔日期:2013 年8 月29 日 终孔时间:2013 年8 月29 日 项 目 设 计 实 际 桩 孔 直 径(M) 0.7 0.7 桩 孔 深 度(M) 根据设计要求 18.8 其 中 入 岩 深 度(M) 根据设计要求 17.3 入持力层厚度(M) 根据设计要求 / 孔 底 沉 渣(㎜) ≤50 ≤50 桩 孔 垂 直 度(°) <1% <1% 生产简述: 机械运转正常,成孔顺利。 验收意见: □验收合格 / □验收不合格 施工单位质检员: 监理工程师: 验收日期:2013 年 月 日 混凝土浇灌申请书 C 2.5.2...
