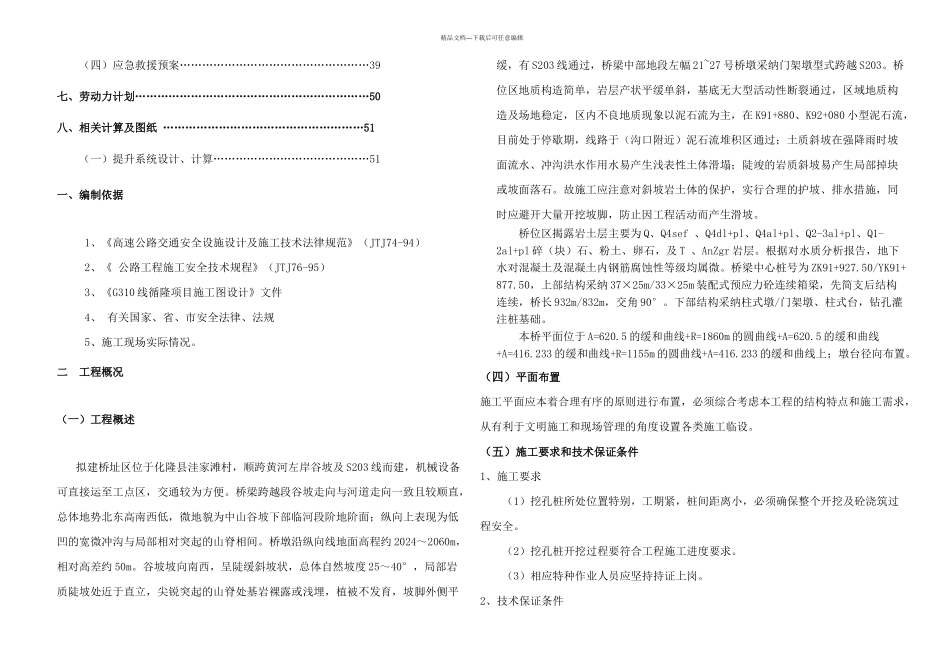

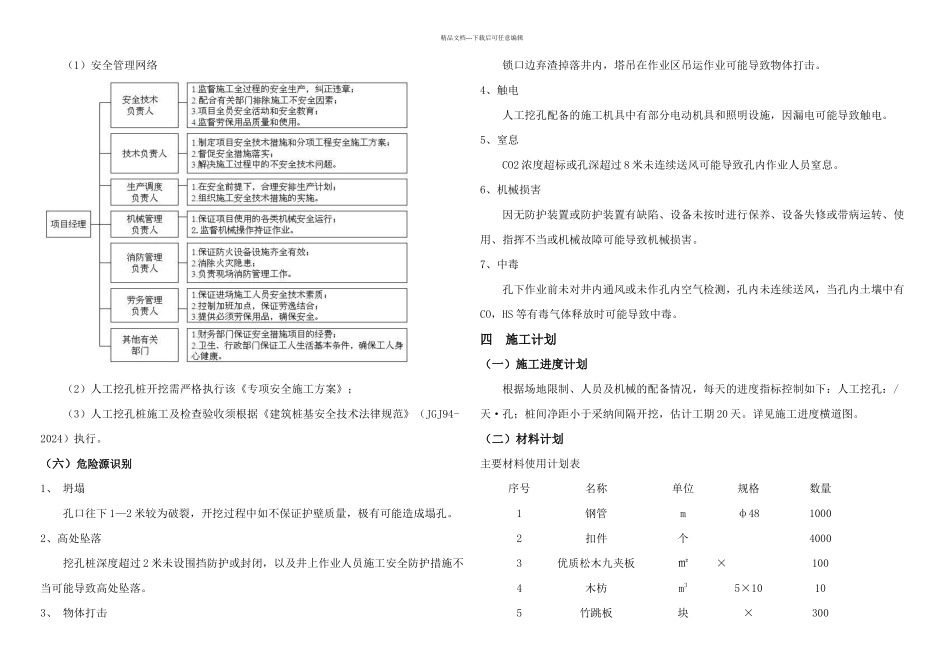

人工挖孔桩安全专项方案编制:审核:中交三公局G310 线循化至隆务峡公路总承包项目经理部二分部二○一五年四月目 录一、编制依据…………………………………………………………3二、编制说明…………………………………………………………5三、工程概况…………………………………………………………6(一)工程概述…………………………………………………6(二)基础设计特点……………………………………………6(三)地质水文和地形简介……………………………………7(四)平面布置…………………………………………………8(五)施工要求和技术保证条件………………………………9(六)危险源识别………………………………………………10四、施工计划…………………………………………………………11(一)施工进度计划……………………………………………11(二)材料计划…………………………………………………11(三)施工设备计划……………………………………………11五、施工工艺技术……………………………………………………13(一)技术参数…………………………………………………13(二)工艺流程…………………………………………………13(三)施工方法…………………………………………………14(四)检查验收…………………………………………………21(五)检验试验…………………………………………………23六、施工安全保障措施………………………………………………25(一)组织保障…………………………………………………25(二)挖孔桩施工安全技术措施………………………………25(三)施工监测监控……………………………………………32精品文档---下载后可任意编辑(四)应急救援预案……………………………………………39七、劳动力计划………………………………………………………50八、相关计算及图纸 ………………………………………………51(一)提升系统设计、计算……………………………………51一、编制依据1、《高速公路交通安全设施设计及施工技术法律规范》(JTJ74-94)2、《 公路工程施工安全技术规程》(JTJ76-95)3、《G310 线循隆项目施工图设计》文件4、 有关国家、省、市安全法律、法规5、施工现场实际情况。二 工程概况(一)工程概述拟建桥址区位于化隆县洼家滩村,顺跨黄河左岸谷坡及 S203 线而建,机械设备可直接运至工点区,交通较为方便。桥梁跨越段谷坡走向与河道走向一致且较...
