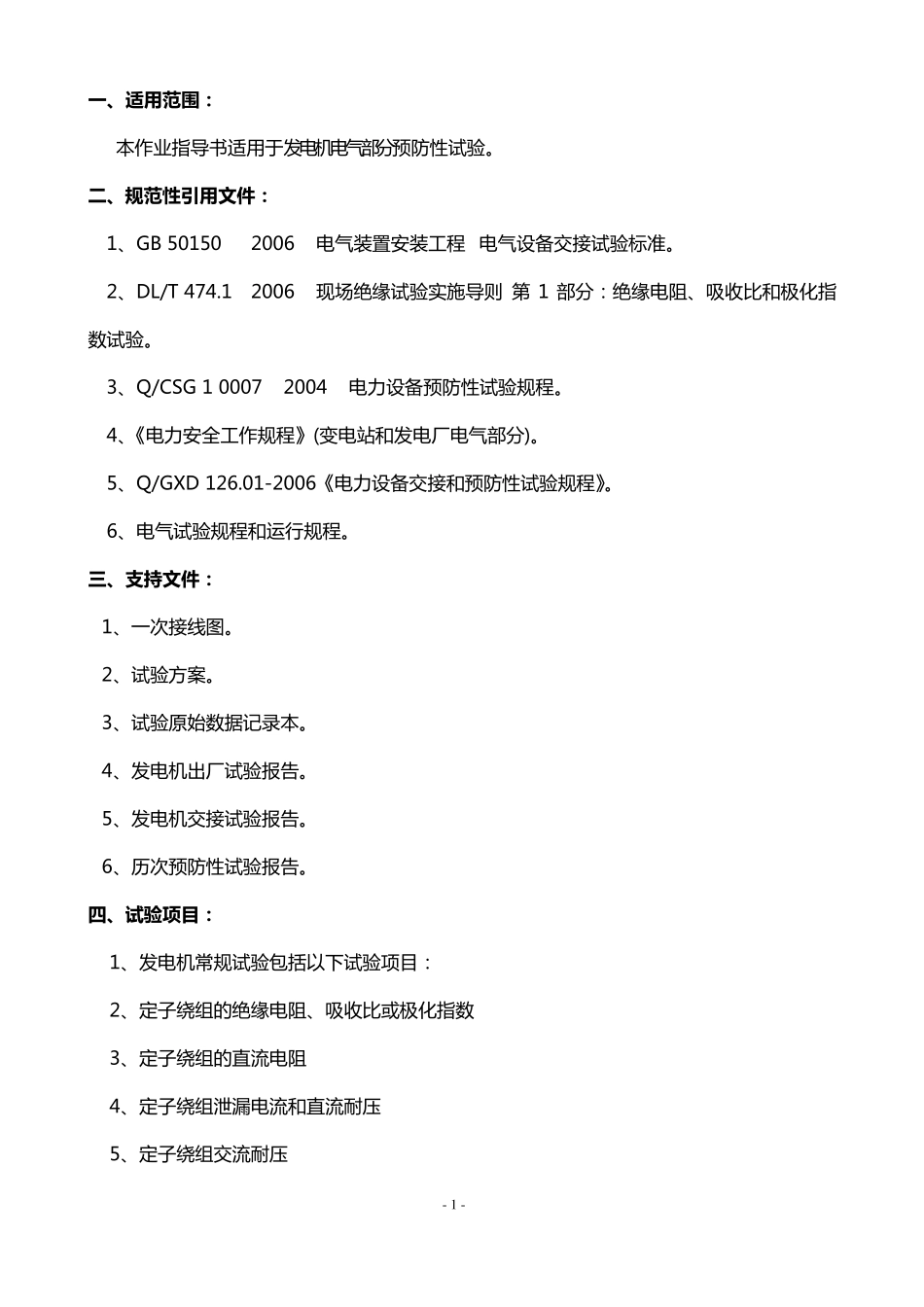

发电机试验作业指导书 (电气部分) 编写: 审核: 批准: 2013 年 12 月 - 1 - 一 、适用范围: 本 作 业 指 导 书 适 用 于 发 电 机 电 气 部 分 预 防 性 试 验
二、规范性引用文件: 1、GB 50150 2006 电 气 装置安装工程 电 气 设备交接试 验 标准
2、DL/T 474
1 2006 现场绝缘试 验 实施导 则 第 1 部 分 :绝缘电 阻、吸收比和极化指数试 验
3、Q/CSG 1 0007 2004 电 力设备预 防 性 试 验 规程
4、《电 力安全工作 规程》(变电 站和发 电 厂电 气 部 分 )
5、Q/GXD 126
01-2006《电 力设备交接和预 防 性 试 验 规程》
6、电 气 试 验 规程和运行规程
三、支持文件: 1、一次接线图
2、试 验 方案
3、试 验 原始数据记录本
4、发 电 机 出厂试 验 报告
5、发 电 机 交接试 验 报告
6、历次预 防 性 试 验 报告

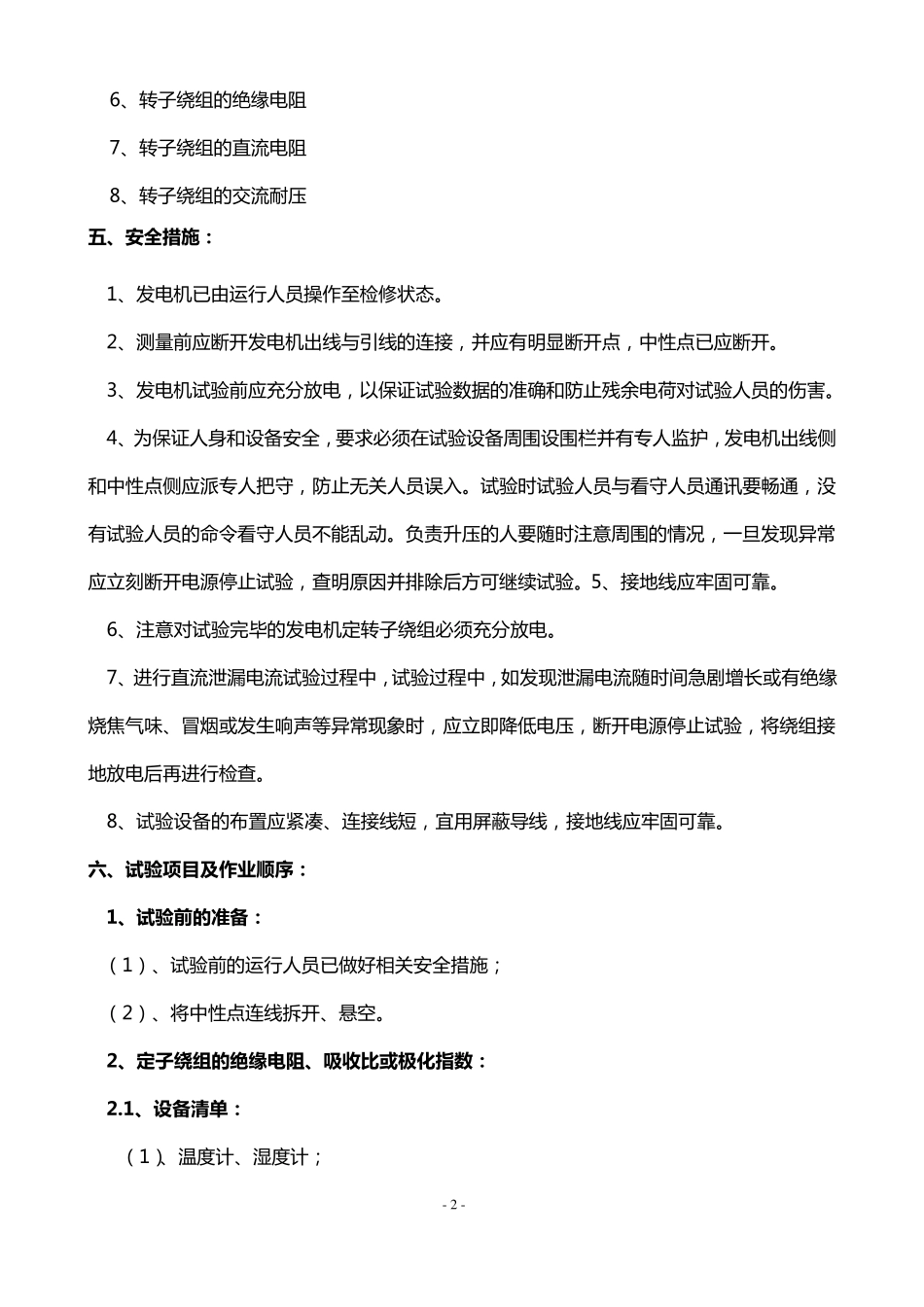

四、试验项目: 1、发 电 机 常规试 验 包括以下试 验 项目: 2、定子绕组的绝缘电 阻、吸收比或极化指 数 3、定子绕组的直流电 阻 4、定子绕组泄漏电 流和直流耐压 5、定子绕组交流耐压 - 2 - 6、转子绕组的绝缘电阻 7、转子绕组的直流电阻 8、转子绕组的交流耐压 五 、安全措施: 1、发电机已由运行人员操作至检修状态
2、测量前应断开发电机出线与引线的连接,并应有明显断开点,中性点已应断开
3、发电机试验前应充分放电,以保证试验数据的准确和防止残余电荷对试验人员的伤害
4、为保证人身和设备安全,要求必须在试验设备周围设围栏并有专人监护,发电机出线侧和中性点侧应派专人把守,防止无关人员误入
试验时试验人员与看守人员通讯要畅通,没有试验人员的命令看守人员不能乱动
